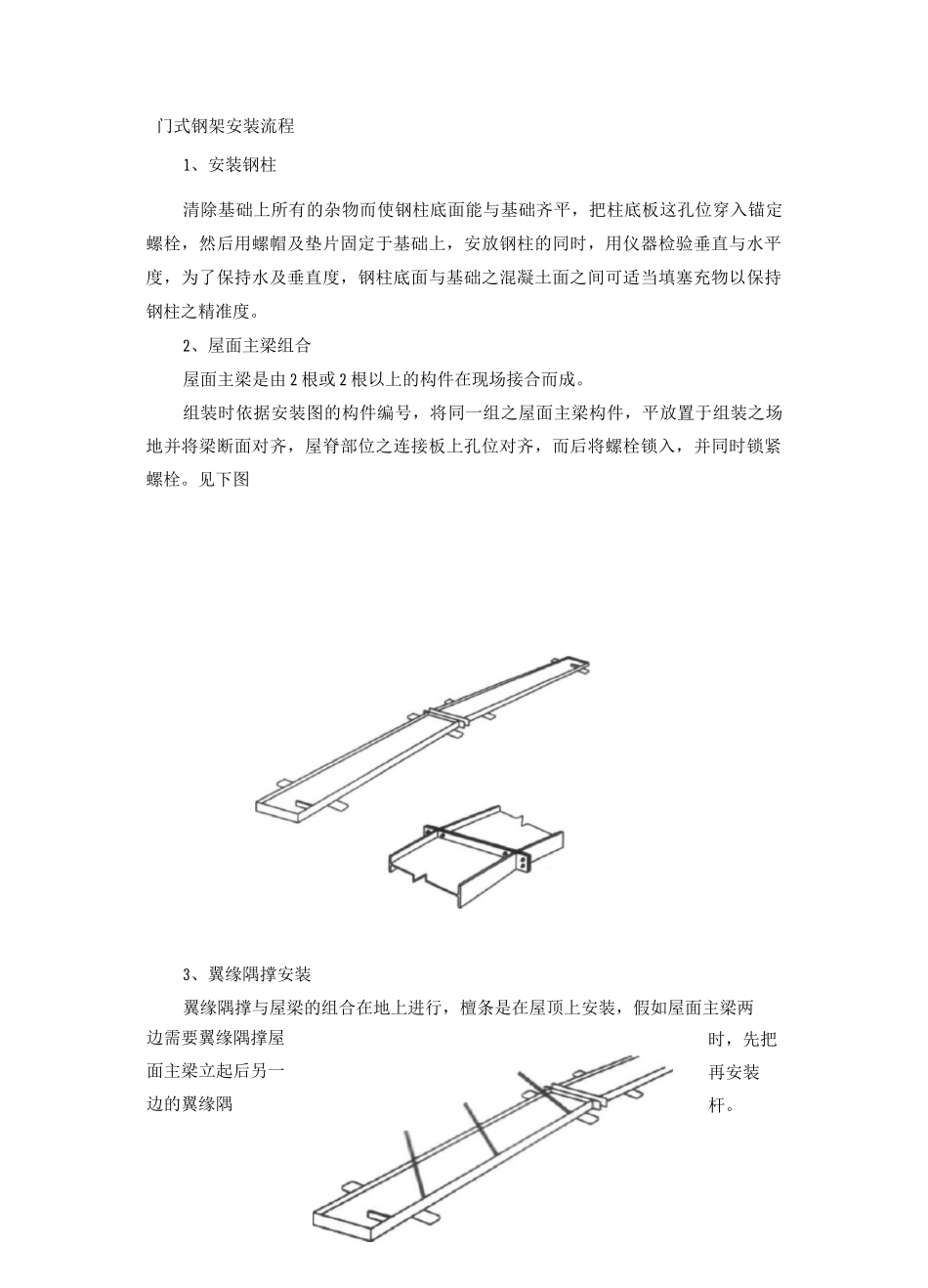

门式钢架安装流程1、安装钢柱清除基础上所有的杂物而使钢柱底面能与基础齐平,把柱底板这孔位穿入锚定螺栓,然后用螺帽及垫片固定于基础上,安放钢柱的同时,用仪器检验垂直与水平度,为了保持水及垂直度,钢柱底面与基础之混凝土面之间可适当填塞充物以保持钢柱之精准度
2、屋面主梁组合屋面主梁是由 2 根或 2 根以上的构件在现场接合而成
组装时依据安装图的构件编号,将同一组之屋面主梁构件,平放置于组装之场地并将梁断面对齐,屋脊部位之连接板上孔位对齐,而后将螺栓锁入,并同时锁紧螺栓
见下图3、翼缘隅撑安装翼缘隅撑与屋梁的组合在地上进行,檀条是在屋顶上安装,假如屋面主梁两边需要翼缘隅撑屋面主梁立起后另一边的翼缘隅时,先把再安装杆

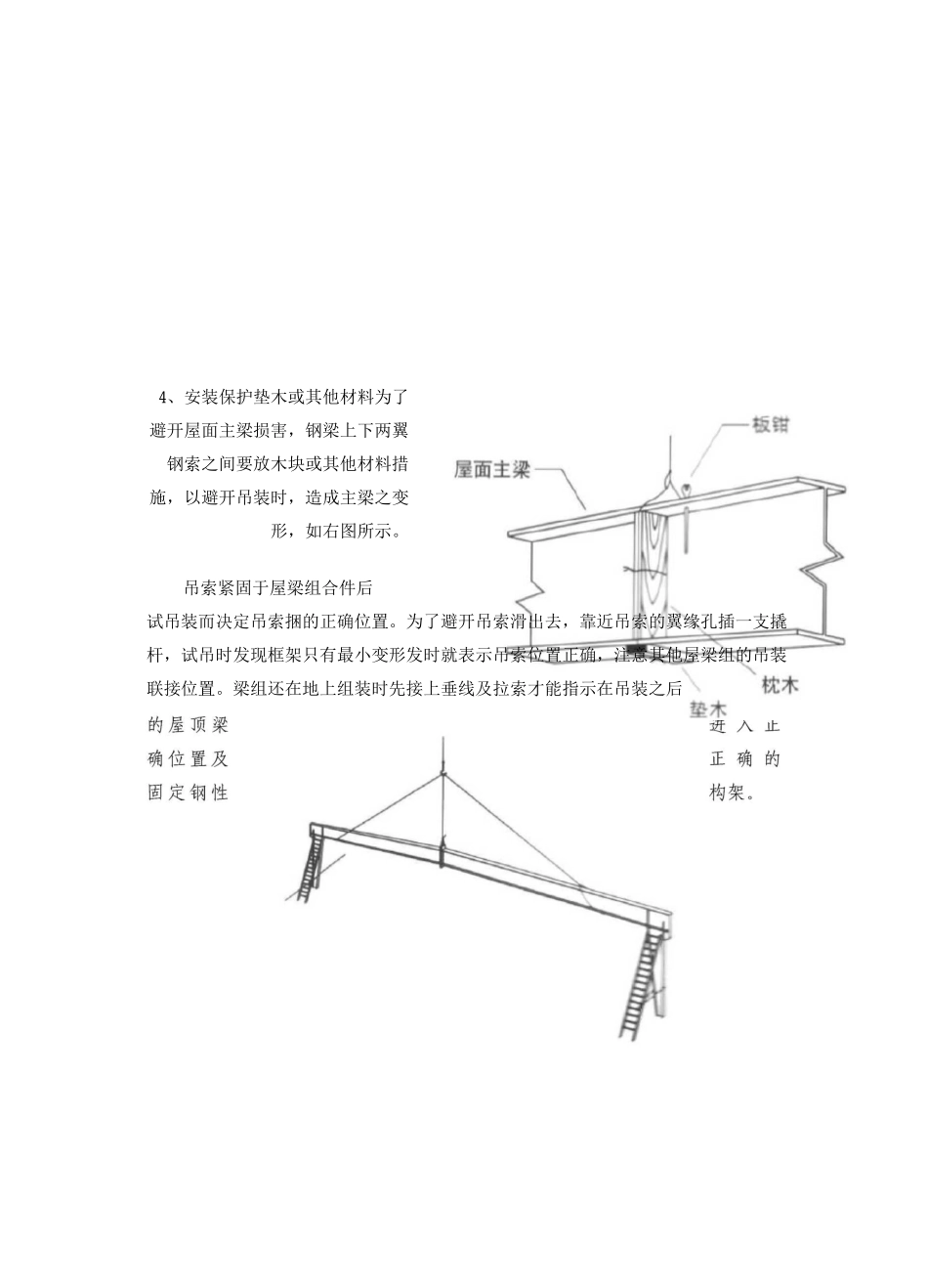

4、安装保护垫木或其他材料为了避开屋面主梁损害,钢梁上下两翼钢索之间要放木块或其他材料措施,以避开吊装时,造成主梁之变形,如右图所示
吊索紧固于屋梁组合件后试吊装而决定吊索捆的正确位置
为了避开吊索滑出去,靠近吊索的翼缘孔插一支撬杆,试吊时发现框架只有最小变形发时就表示吊索位置正确,注意其他屋梁组的吊装联接位置
梁组还在地上组装时先接上垂线及拉索才能指示在吊装之后当吊升或放置在柱上时避开碰撞到屋架梁
慢慢地吊起屋面梁组后指示到正确位置与使梁及柱的翼缘孔对准后锁螺栓

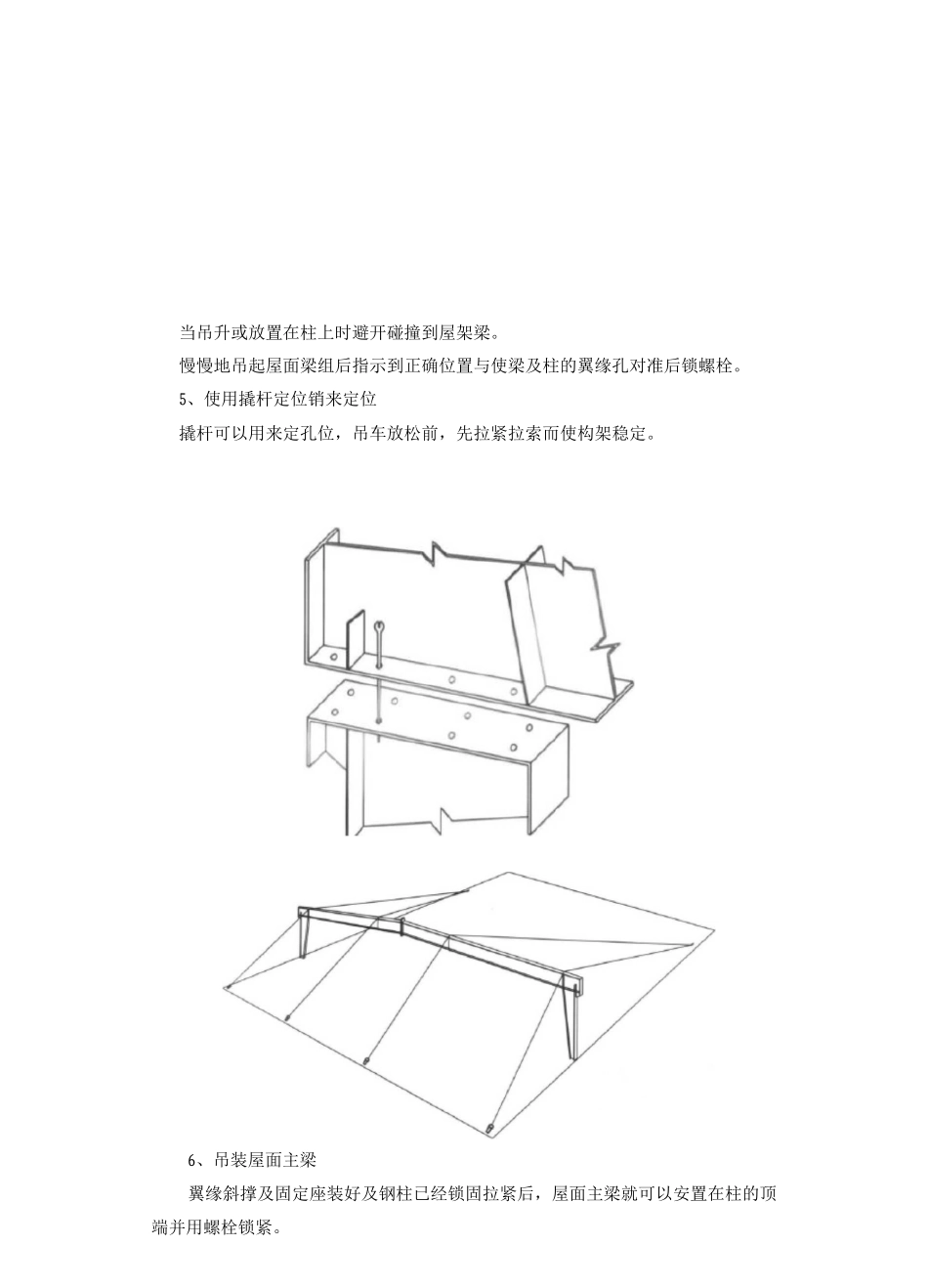

5、使用撬杆定位销来定位撬杆可以用来定孔位,吊车放松前,先拉紧拉索而使构架稳定
6、吊装屋面主梁翼缘斜撑及固定座装好及钢柱已经锁固拉紧后,屋面主梁就可以安置在柱的顶端并用螺栓锁紧
下面所示为屋面主梁吊装的几种方法
7、组立第二组屋面大梁依吊装第一组屋面大梁之相同方式,吊装第二组及第三组等,并于吊装完成第二组屋面主梁后,安装部分之檩条构件,如右图所示
8、次构件安装次构件包括檩条、檐支撑与围梁等
两棉刚架安装完成就开始安装次构件
9、安装支撑基本的支撑连接在屋面梁及柱的腹板上,其他结构体状况则需要固定座与
