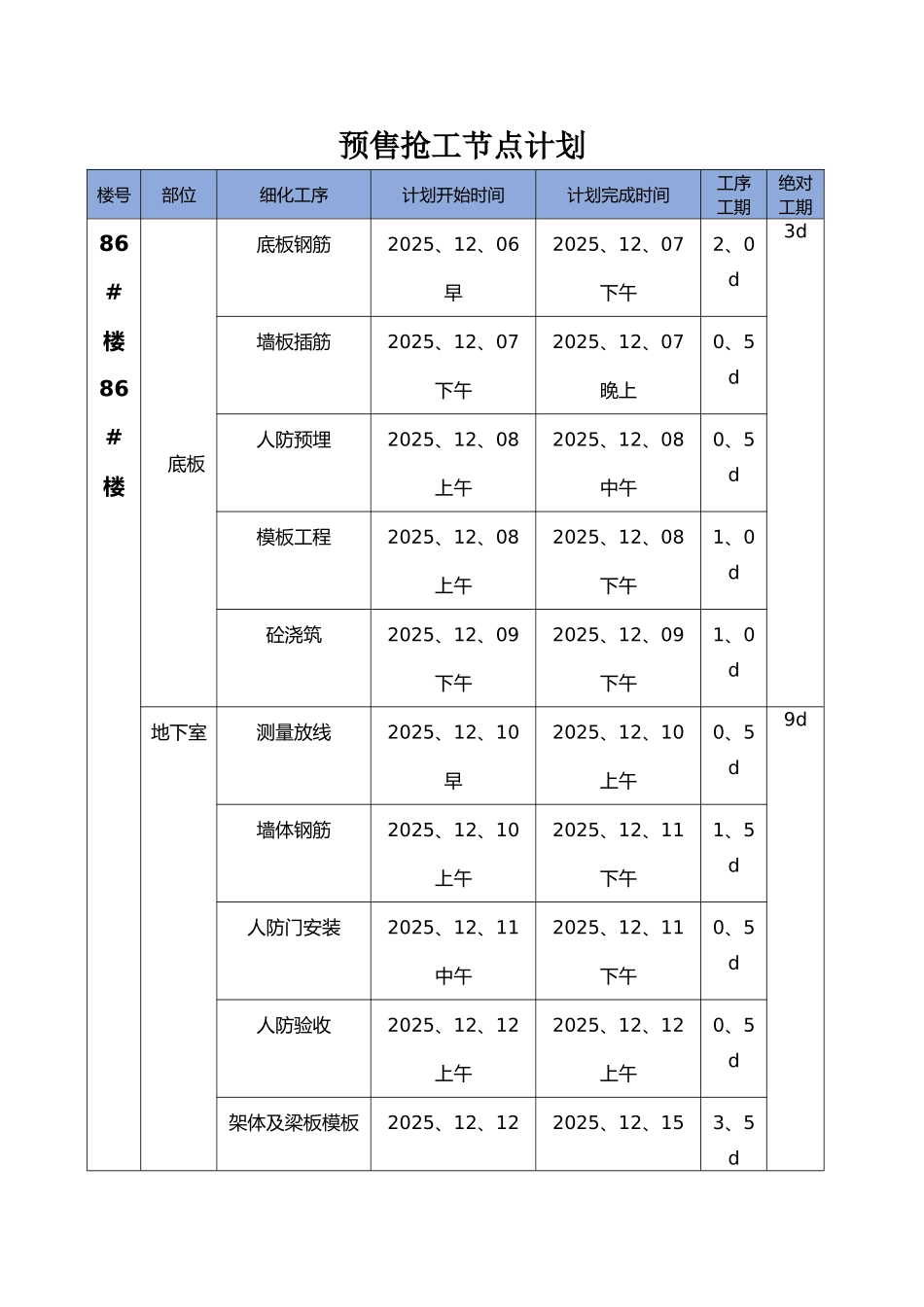

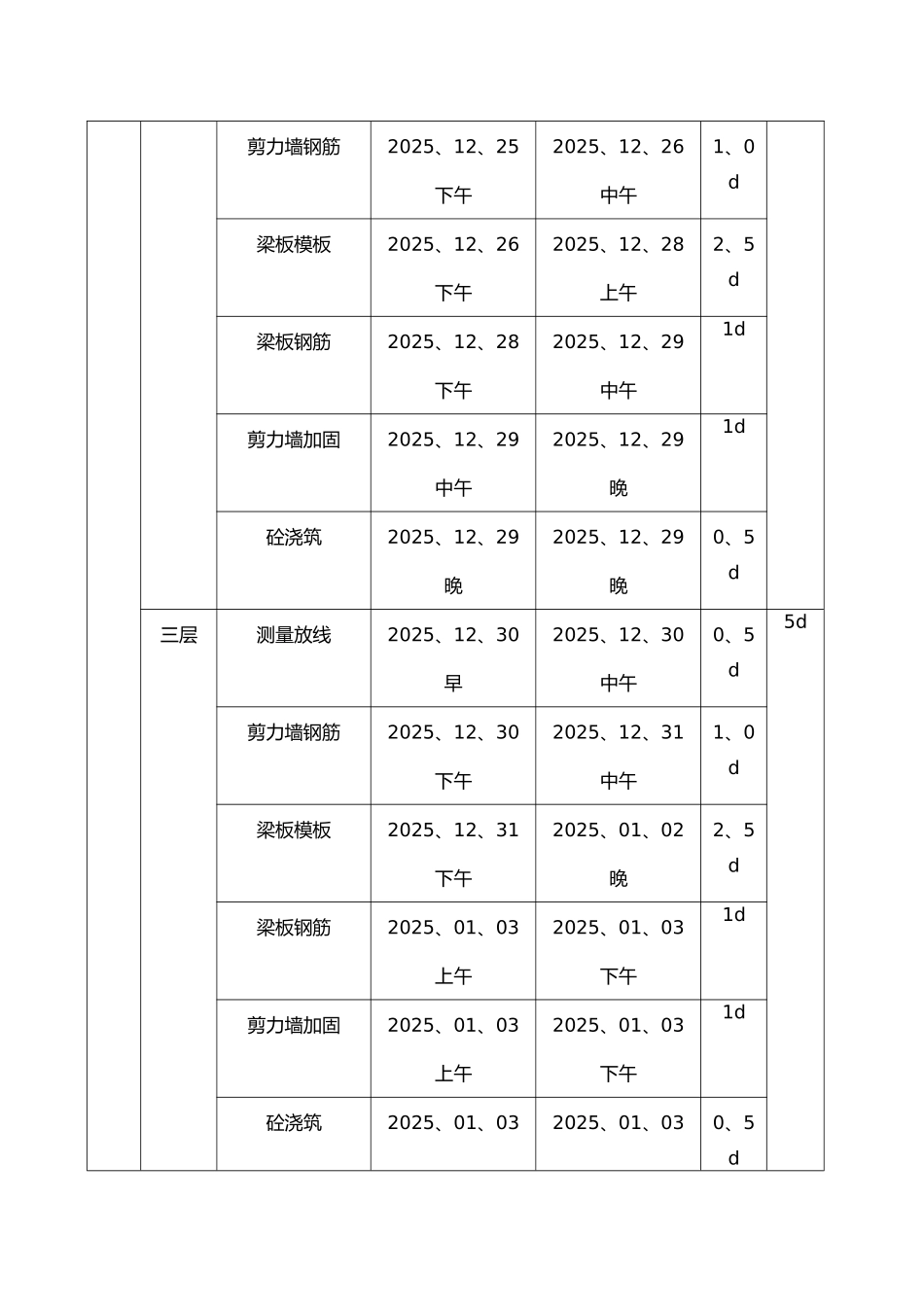

预售抢工节点计划楼号部位细化工序计划开始时间计划完成时间工序工期绝对工期86#楼86#楼底板底板钢筋2025、12、06早2025、12、07下午2、0d3d墙板插筋2025、12、07下午2025、12、07晚上0、5d人防预埋2025、12、08上午2025、12、08中午0、5d模板工程2025、12、08上午2025、12、08下午1、0d砼浇筑2025、12、09下午2025、12、09下午1、0d地下室测量放线2025、12、10早2025、12、10上午0、5d9d墙体钢筋2025、12、10上午2025、12、11下午1、5d人防门安装2025、12、11中午2025、12、11下午0、5d人防验收2025、12、12上午2025、12、12上午0、5d架体及梁板模板2025、12、122025、12、153、5d下午晚梁板钢筋2025、12、16上午2025、12、17中午1、5d墙模板加固2025、12、17上午2025、12、17中午1、0d砼浇筑2025、12、17下午2025、12、17晚0、5d一层测量放线2025、12、18早2025、12、18中午0、5d7d剪力墙钢筋2025、12、18下午2025、12、19中午1、0d梁板模板2025、12、19下午2025、12、20下午4d梁板钢筋2025、12、23上午2025、12、23晚1d剪力墙加固2025、12、23上午2025、12、23晚1d砼浇筑2025、12、24上午2025、12、24上午0、5d二层测量放线2025、12、25早2025、12、25中午0、5d5d剪力墙钢筋2025、12、25下午2025、12、26中午1、0d梁板模板2025、12、26下午2025、12、28上午2、5d梁板钢筋2025、12、28下午2025、12、29中午1d剪力墙加固2025、12、29中午2025、12、29晚1d砼浇筑2025、12、29晚2025、12、29晚0、5d三层测量放线2025、12、30早2025、12、30中午0、5d5d剪力墙钢筋2025、12、30下午2025、12、31中午1、0d梁板模板2025、12、31下午2025、01、02晚2、5d梁板钢筋2025、01、03上午2025、01、03下午1d剪力墙加固2025、01、03上午2025、01、03下午1d砼浇筑2025、01、032025、01、030、5d晚晚四层测量放线2025、01、04中午2025、01、04下午0、5d5d剪力墙钢筋2025、01、04下午2025、01、05下午1、0d梁板模板2025、01、05晚2025、01、07晚2、5d梁板钢筋2025、01、08上午2025、01、08下午1d剪力墙加固2025、01、08上午2025、01、08下午1d砼浇筑2025、01、09上午2025、01、09上午0、5d85#楼85#楼85#底板底板钢筋2025、12、06早2025、12、08上午2、0d4d墙板插筋2025、12、09下午2025、12、09晚上0、5d人防预埋2025、12、09下午2025、12、09下午0、5d模板工程2025、12、09上午2025、12、09上午1、0d楼砼浇筑2025、12、09晚2025、12、09晚0、5d地下室测量放线2025、1...
