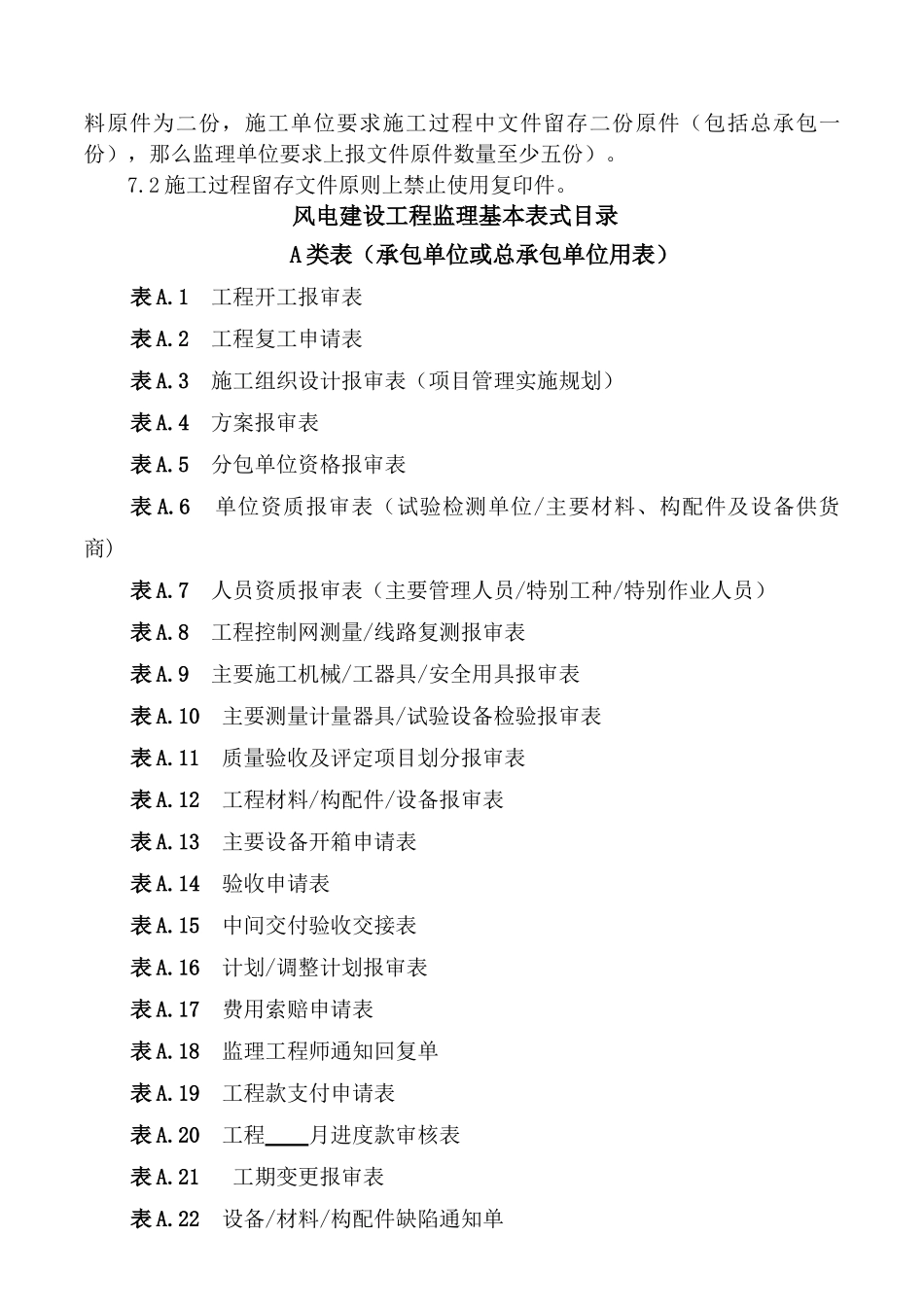

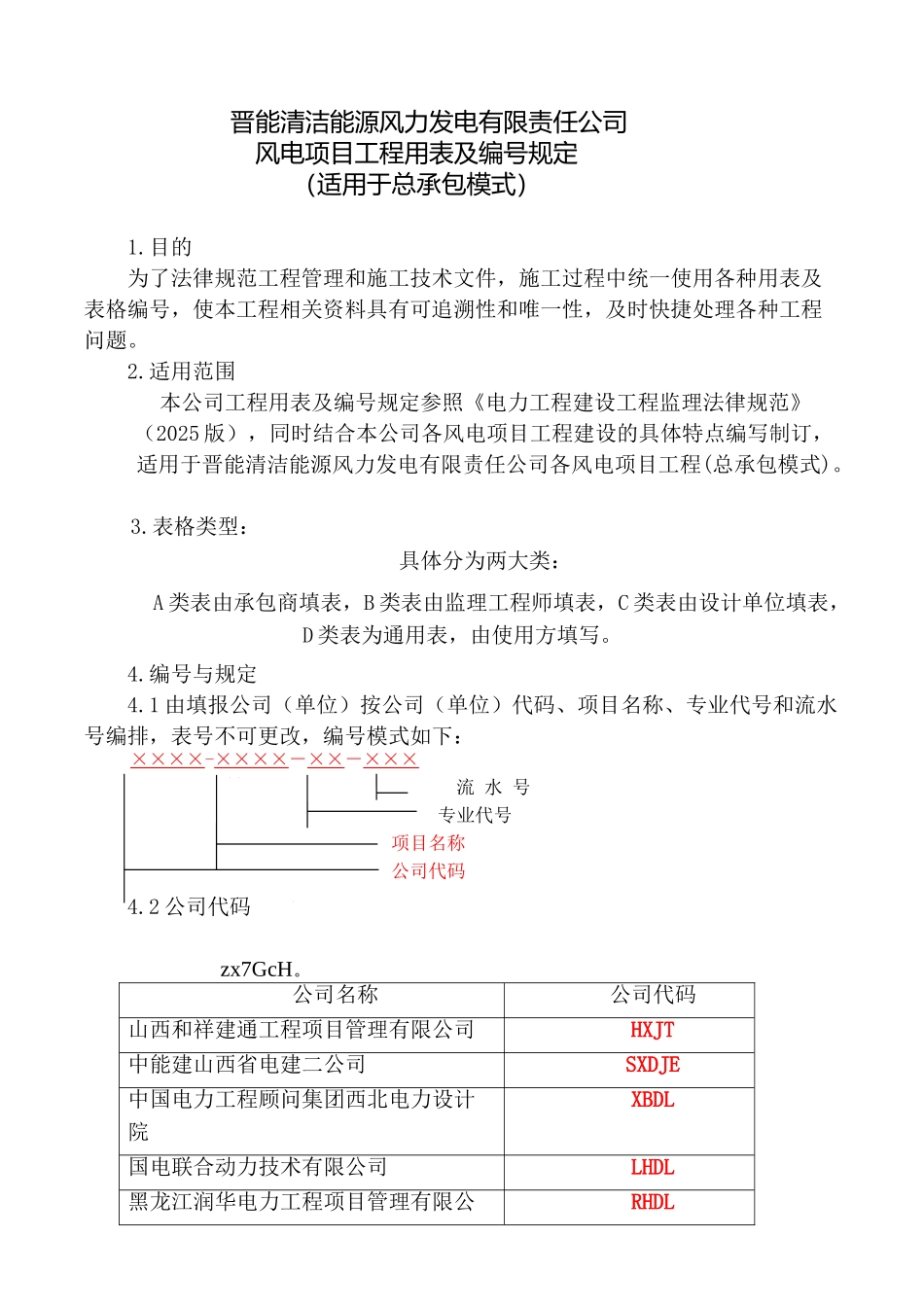

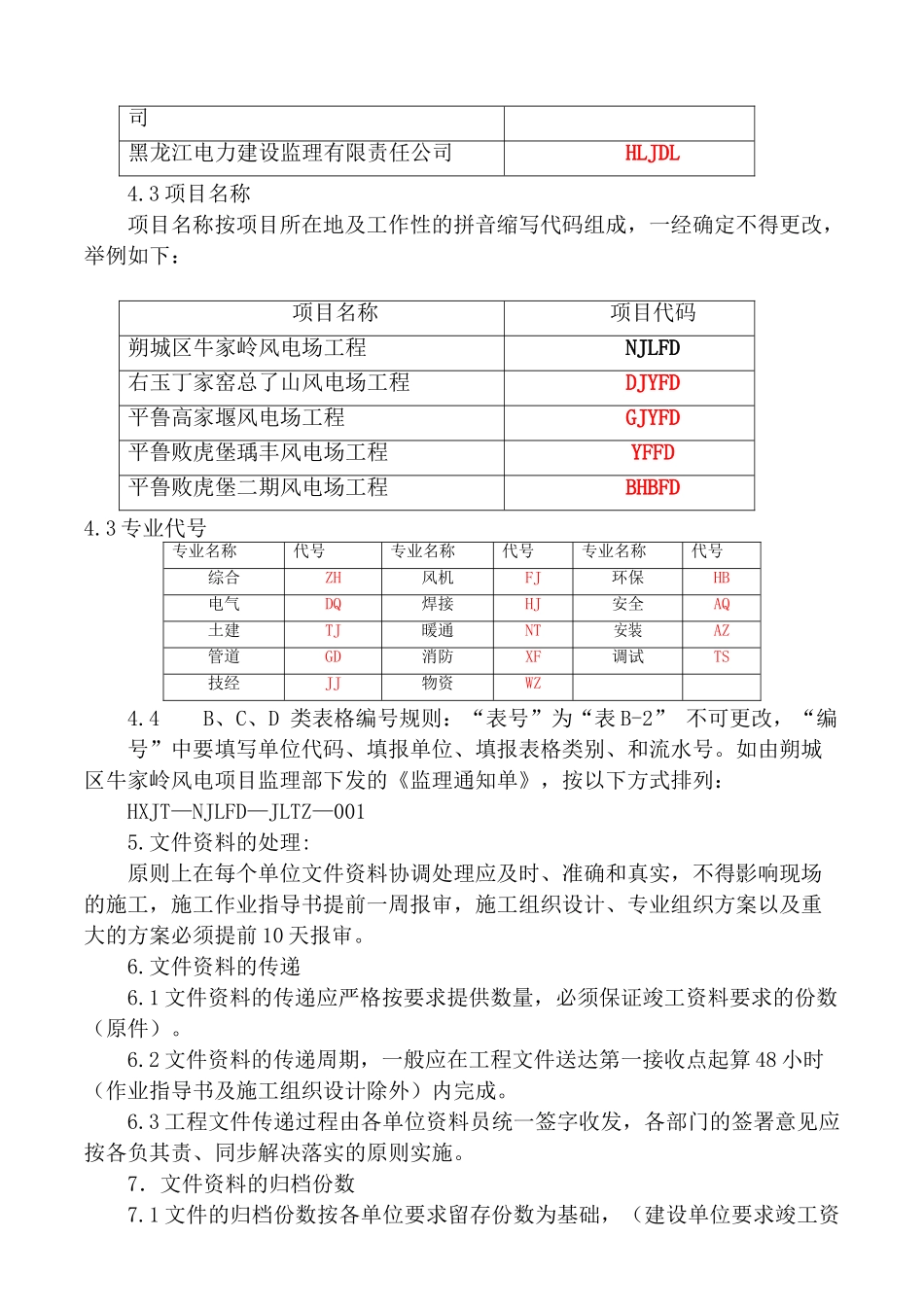

晋能清洁能源风力发电有限责任公司风电项目工程用表及编号规定(适用于总承包模式)1.目的为了法律规范工程管理和施工技术文件,施工过程中统一使用各种用表及表格编号,使本工程相关资料具有可追溯性和唯一性,及时快捷处理各种工程问题。Gmhsap。2.适用范围本公司工程用表及编号规定参照《电力工程建设工程监理法律规范》(2025 版),同时结合本公司各风电项目工程建设的具体特点编写制订,适用于晋能清洁能源风力发电有限责任公司各风电项目工程(总承包模式)。I7KXhX。3.表格类型:具体分为两大类: A 类表由承包商填表,B 类表由监理工程师填表,C 类表由设计单位填表,D 类表为通用表,由使用方填写。4.编号与规定4.1 由填报公司(单位)按公司(单位)代码、项目名称、专业代号和流水号编排,表号不可更改,编号模式如下:2TcGD6。××××-××××-××-××× 流 水 号 专业代号 项目名称公司代码4.2 公司代码公司代码原则上以各公司(单位)名称的拼音缩写代码组成,假如承包单位没有缩写代码,必须与业主、监理部协商确定,一经确定不得更改,举例如下:zx7GcH。公司名称公司代码山西和祥建通工程项目管理有限公司HXJT中能建山西省电建二公司SXDJE中国电力工程顾问集团西北电力设计院XBDL国电联合动力技术有限公司LHDL黑龙江润华电力工程项目管理有限公RHDL司黑龙江电力建设监理有限责任公司HLJDL4.3 项目名称项目名称按项目所在地及工作性的拼音缩写代码组成,一经确定不得更改,举例如下:4.3 专业代号专业名称代号专业名称代号专业名称代号综合ZH风机FJ环保HB电气DQ焊接HJ安全AQ土建TJ暖通NT安装AZ管道GD消防XF调试TS技经JJ物资WZ4.4 B、C、D 类表格编号规则:“表号”为“表 B-2” 不可更改,“编号”中要填写单位代码、填报单位、填报表格类别、和流水号。如由朔城区牛家岭风电项目监理部下发的《监理通知单》,按以下方式排列:dIkmAM。HXJT—NJLFD—JLTZ—0015.文件资料的处理:原则上在每个单位文件资料协调处理应及时、准确和真实,不得影响现场的施工,施工作业指导书提前一周报审,施工组织设计、专业组织方案以及重大的方案必须提前 10 天报审。RLWoFU。6.文件资料的传递6.1 文件资料的传递应严格按要求提供数量,必须保证竣工资料要求的份数(原件)。6.2 文件资料的传递周期,一般应在工程文件送达第一接收点起算 48 小时(作业指导书及施工组织设计除外)内完成。H3Z2ie。6.3 工程文件传递...
