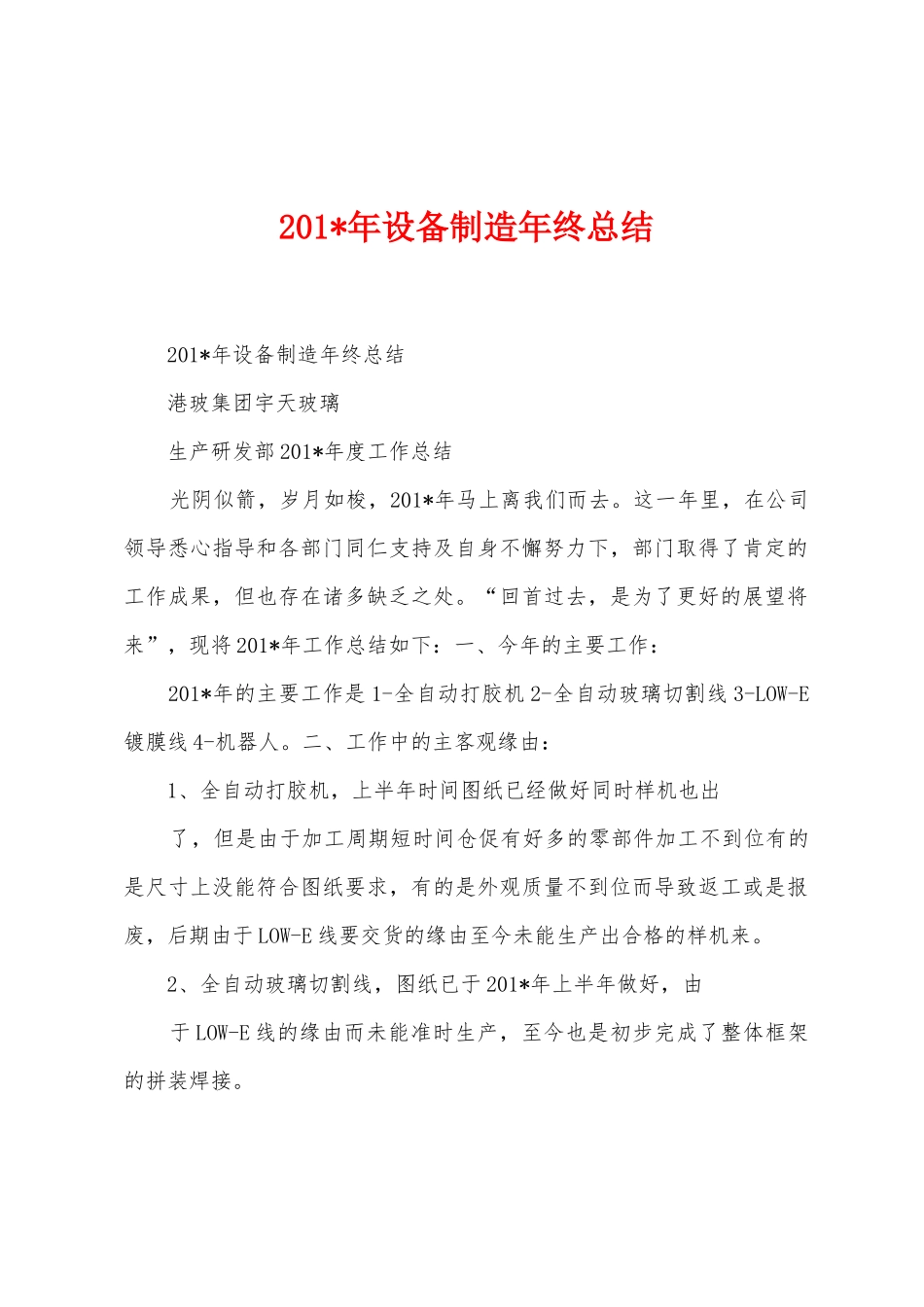

201*年设备制造年终总结 201*年设备制造年终总结 港玻集团宇天玻璃 生产研发部 201*年度工作总结 光阴似箭,岁月如梭,201*年马上离我们而去
这一年里,在公司领导悉心指导和各部门同仁支持及自身不懈努力下,部门取得了肯定的工作成果,但也存在诸多缺乏之处
“回首过去,是为了更好的展望将来”,现将 201*年工作总结如下:一、今年的主要工作: 201*年的主要工作是 1-全自动打胶机 2-全自动玻璃切割线 3-LOW-E镀膜线 4-机器人
二、工作中的主客观缘由: 1、全自动打胶机,上半年时间图纸已经做好同时样机也出 了,但是由于加工周期短时间仓促有好多的零部件加工不到位有的是尺寸上没能符合图纸要求,有的是外观质量不到位而导致返工或是报废,后期由于 LOW-E 线要交货的缘由至今未能生产出合格的样机来
2、全自动玻璃切割线,图纸已于 201*年上半年做好,由 于 LOW-E 线的缘由而未能准时生产,至今也是初步完成了整体框架的拼装焊接

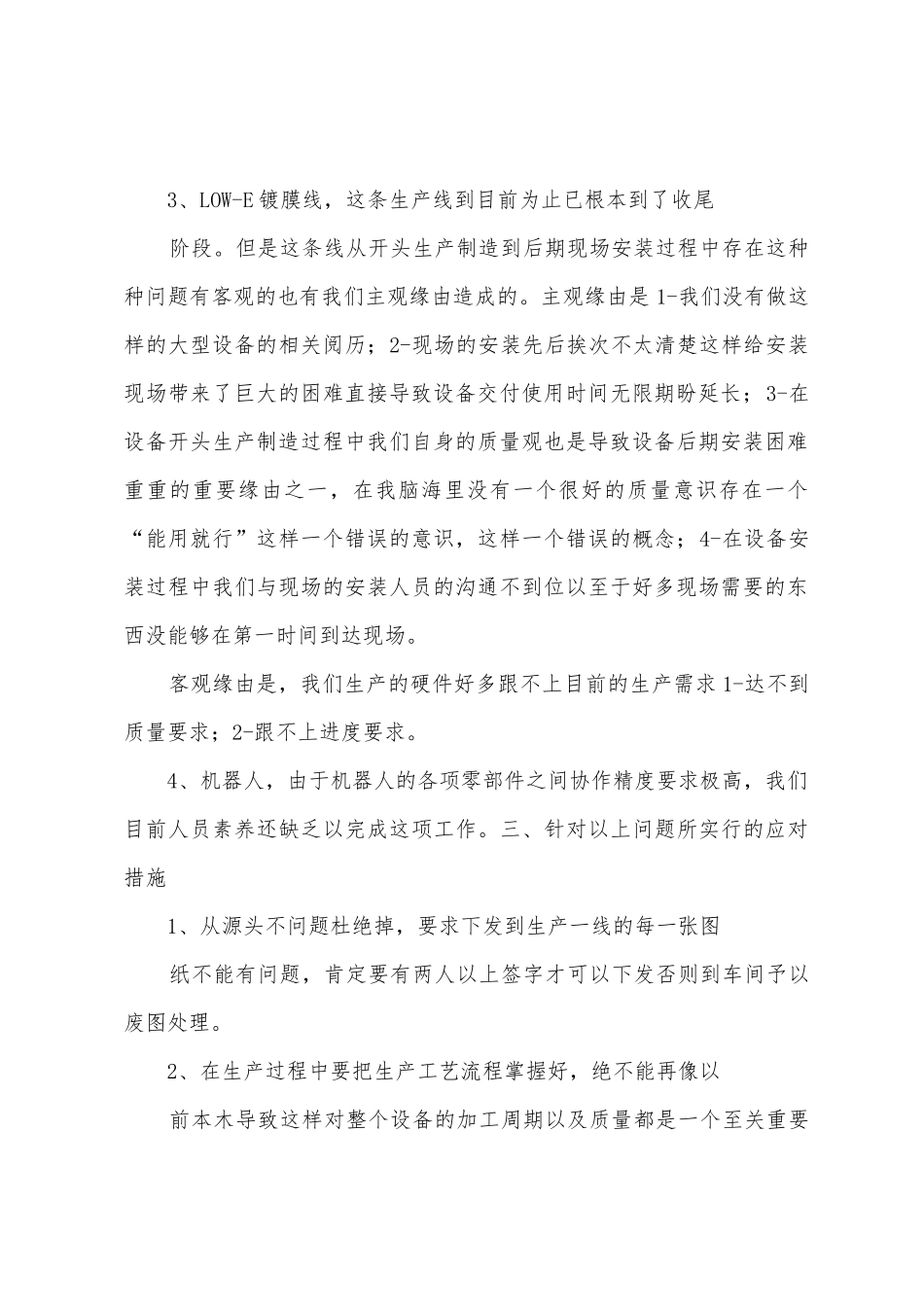

3、LOW-E 镀膜线,这条生产线到目前为止已根本到了收尾 阶段
但是这条线从开头生产制造到后期现场安装过程中存在这种种问题有客观的也有我们主观缘由造成的
主观缘由是 1-我们没有做这样的大型设备的相关阅历;2-现场的安装先后挨次不太清楚这样给安装现场带来了巨大的困难直接导致设备交付使用时间无限期盼延长;3-在设备开头生产制造过程中我们自身的质量观也是导致设备后期安装困难重重的重要缘由之一,在我脑海里没有一个很好的质量意识存在一个“能用就行”这样一个错误的意识,这样一个错误的概念;4-在设备安装过程中我们与现场的安装人员的沟通不到位以至于好多现场需要的东西没能够在第一时间到达现场
客观缘由是,我们生产的硬件好多跟不上目前的生产需求 1-达不到质量要求;2-跟不上进度要求
4、机器人,由于机器人的各项零部件之间协作精度要求极高,我
