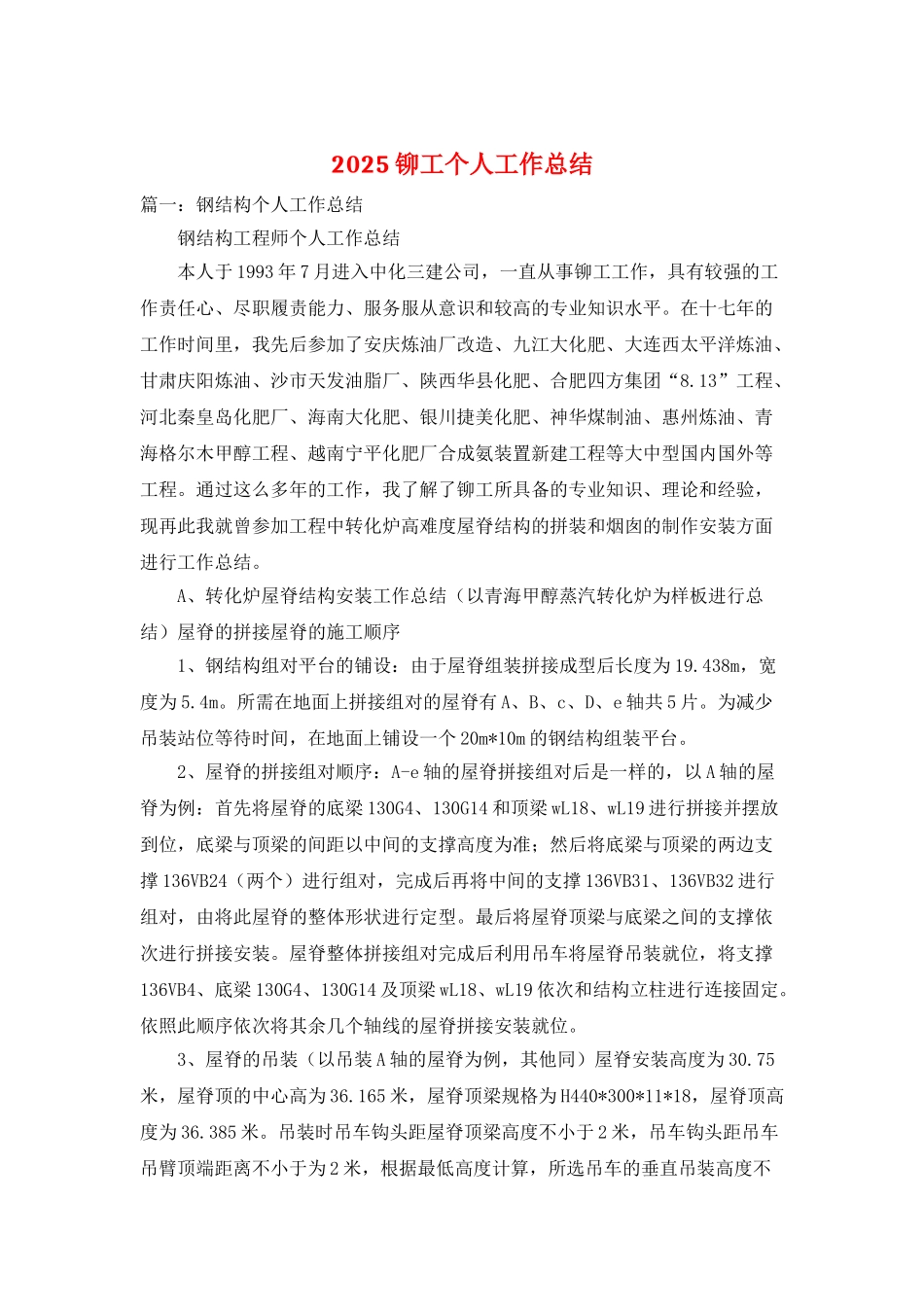

2025 铆工个人工作总结篇一:钢结构个人工作总结 钢结构工程师个人工作总结 本人于 1993 年 7 月进入中化三建公司,一直从事铆工工作,具有较强的工作责任心、尽职履责能力、服务服从意识和较高的专业知识水平
在十七年的工作时间里,我先后参加了安庆炼油厂改造、九江大化肥、大连西太平洋炼油、甘肃庆阳炼油、沙市天发油脂厂、陕西华县化肥、合肥四方集团“8
13”工程、河北秦皇岛化肥厂、海南大化肥、银川捷美化肥、神华煤制油、惠州炼油、青海格尔木甲醇工程、越南宁平化肥厂合成氨装置新建工程等大中型国内国外等工程

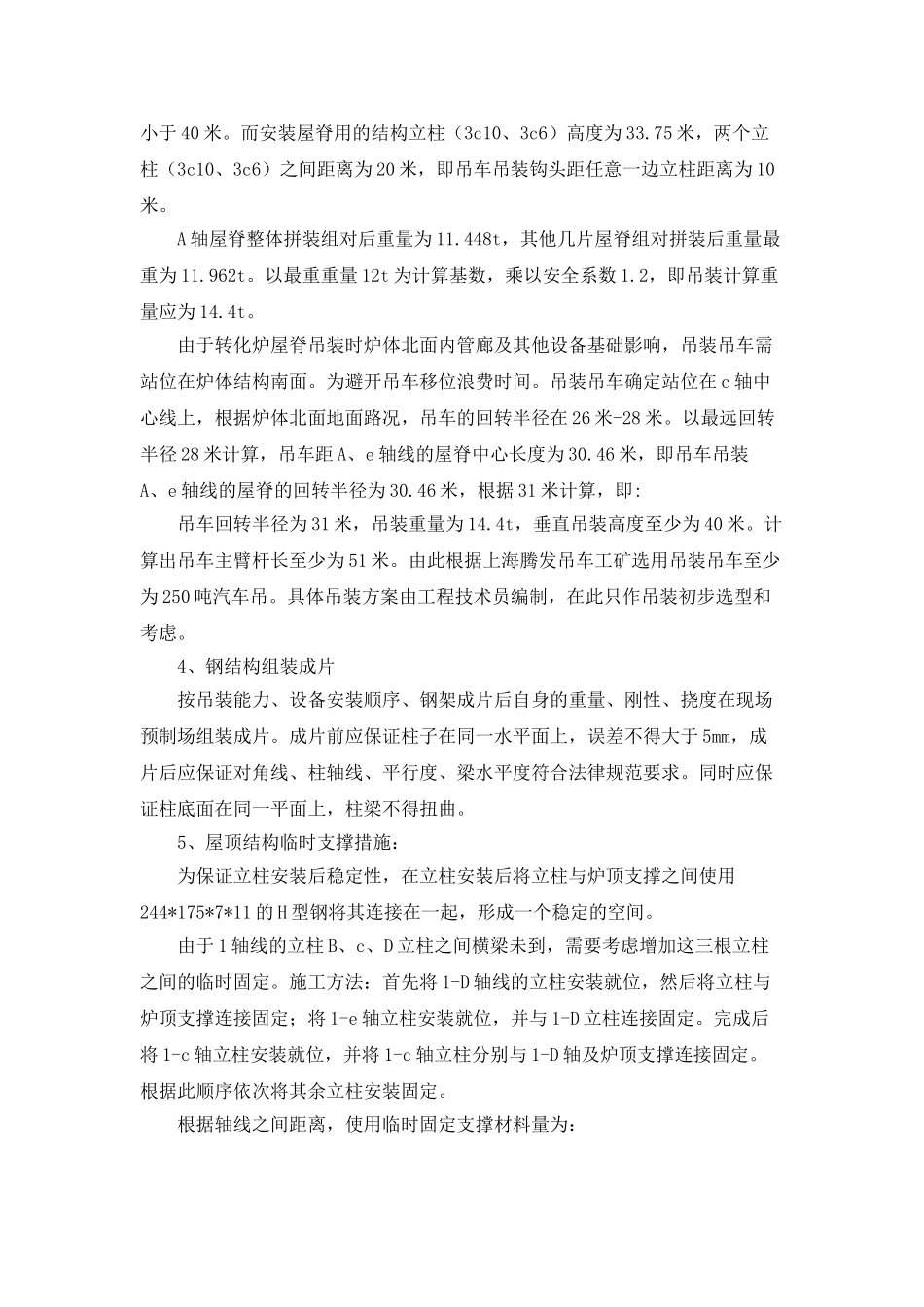

通过这么多年的工作,我了解了铆工所具备的专业知识、理论和经验,现再此我就曾参加工程中转化炉高难度屋脊结构的拼装和烟囱的制作安装方面进行工作总结

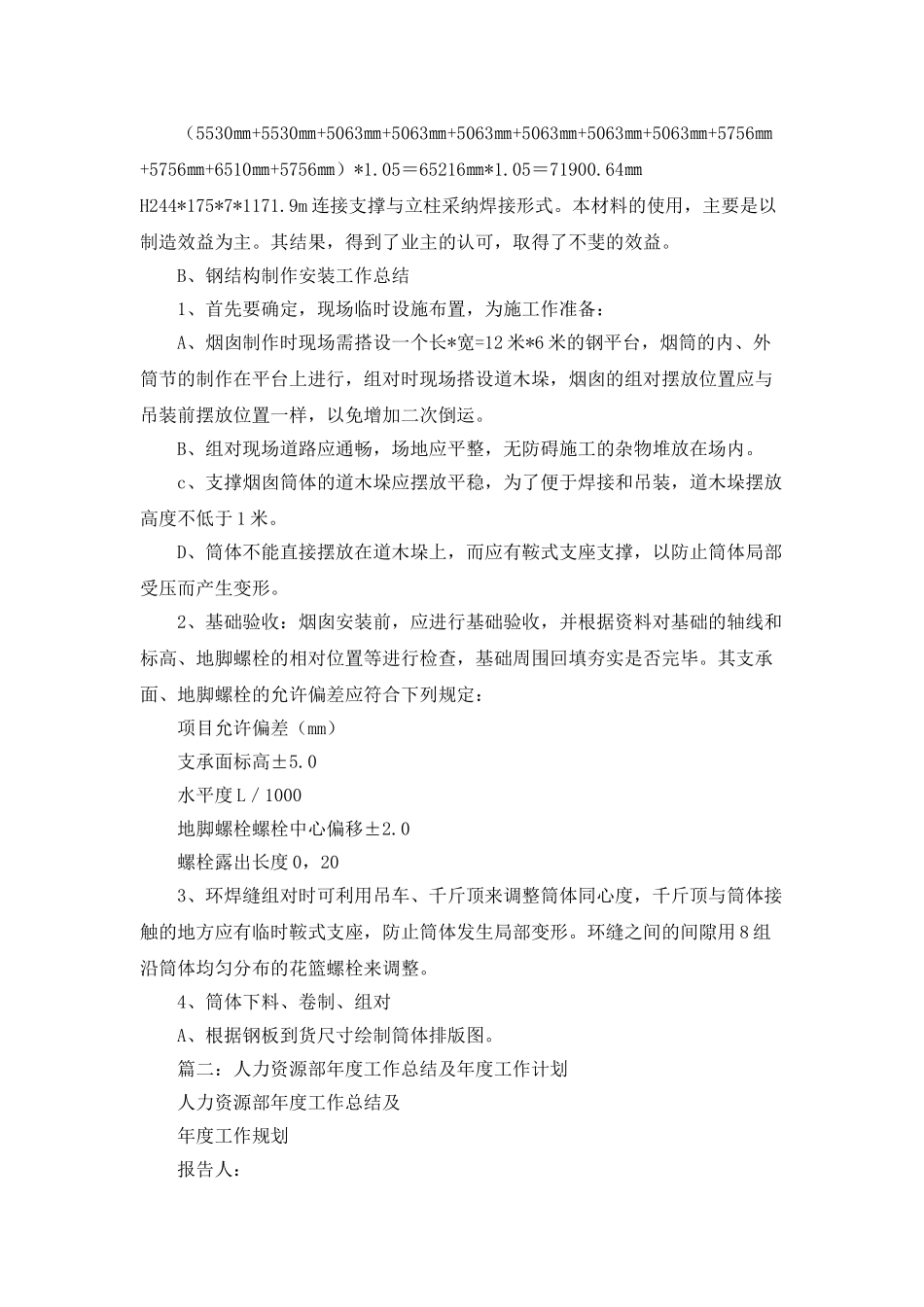

A、转化炉屋脊结构安装工作总结(以青海甲醇蒸汽转化炉为样板进行总结)屋脊的拼接屋脊的施工顺序 1、钢结构组对平台的铺设:由于屋脊组装拼接成型后长度为 19
438m,宽度为 5
所需在地面上拼接组对的屋脊有 A、B、c、D、e 轴共 5 片
为减少吊装站位等待时间,在地面上铺设一个 20m*10m 的钢结构组装平台
2、屋脊的拼接组对顺序:A-e 轴的屋脊拼接组对后是一样的,以 A 轴的屋脊为例:首先将屋脊的底梁 130G4、130G14 和顶梁 wL18、wL19 进行拼接并摆放到位,底梁与顶梁的间距以中间的支撑高度为准;然后将底梁与顶梁的两边支撑 136VB24(两个)进行组对,完成后再将中间的支撑 136VB31、136VB32 进行组对,由将此屋脊的整体形状进行定型
最后将屋脊顶梁与底梁之间的支撑依次进行拼接安装
屋脊整体拼接组对完成后利用吊车将屋脊吊装就位,将支撑136VB4、底梁 130G4、130G14 及顶梁 wL18、wL19 依次和结构立柱进行连接固定
依照此顺序依次将其余几个轴线的屋脊拼接安装就位
