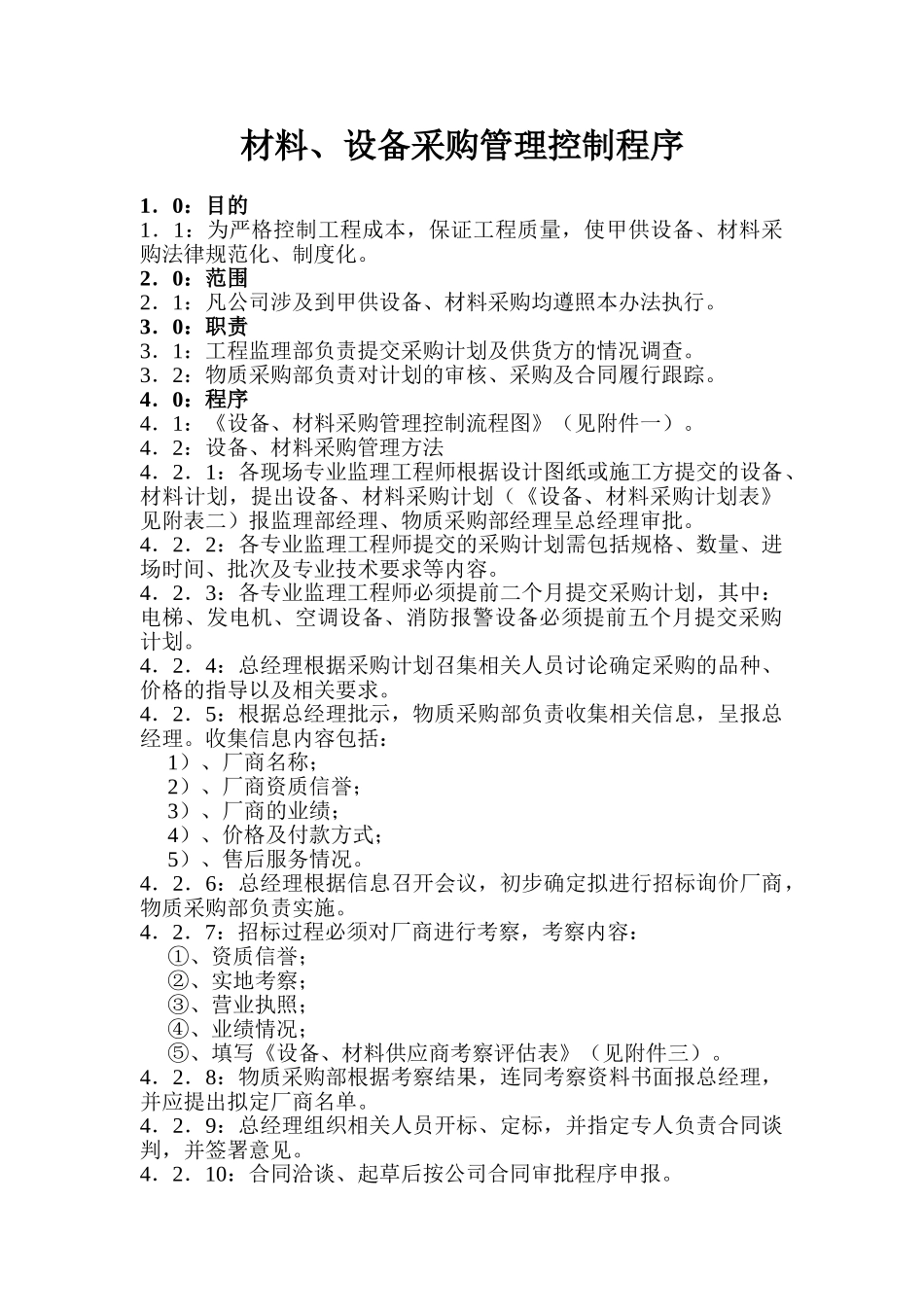

材料、设备采购管理控制程序1.0:目的1.1:为严格控制工程成本,保证工程质量,使甲供设备、材料采购法律规范化、制度化
2.0:范围2.1:凡公司涉及到甲供设备、材料采购均遵照本办法执行
3.0:职责3.1:工程监理部负责提交采购计划及供货方的情况调查
3.2:物质采购部负责对计划的审核、采购及合同履行跟踪
4.0:程序4.1:《设备、材料采购管理控制流程图》(见附件一)
4.2:设备、材料采购管理方法4.2.1:各现场专业监理工程师根据设计图纸或施工方提交的设备、材料计划,提出设备、材料采购计划(《设备、材料采购计划表》见附表二)报监理部经理、物质采购部经理呈总经理审批
4.2.2:各专业监理工程师提交的采购计划需包括规格、数量、进场时间、批次及专业技术要求等内容
4.2.3:各专业监理工程师必须提前二个月提交采购计划,其中:电梯、发电机、空调设备、消防报警设备必须提前五个月提交采购计划
4.2.4:总经理根据采购计划召集相关人员讨论确定采购的品种、价格的指导以及相关要求
4.2.5:根据总经理批示,物质采购部负责收集相关信息,呈报总经理
收集信息内容包括:1)、厂商名称;2)、厂商资质信誉;3)、厂商的业绩;4)、价格及付款方式;5)、售后服务情况
4.2.6:总经理根据信息召开会议,初步确定拟进行招标询价厂商,物质采购部负责实施
4.2.7:招标过程必须对厂商进行考察,考察内容:①、资质信誉;②、实地考察;③、营业执照;④、业绩情况;⑤、填写《设备、材料供应商考察评估表》(见附件三)
4.2.8:物质采购部根据考察结果,连同考察资料书面报总经理,并应提出拟定厂商名单
4.2.9:总经理组织相关人员开标、定标,并指定专人负责合同谈判,并签署意见
4.2.10:合同洽谈、起草后按公司合同审批程序申报
4.2.11:合同签定后,物质采购部负责合同的履行,对重大设备、材料需定
