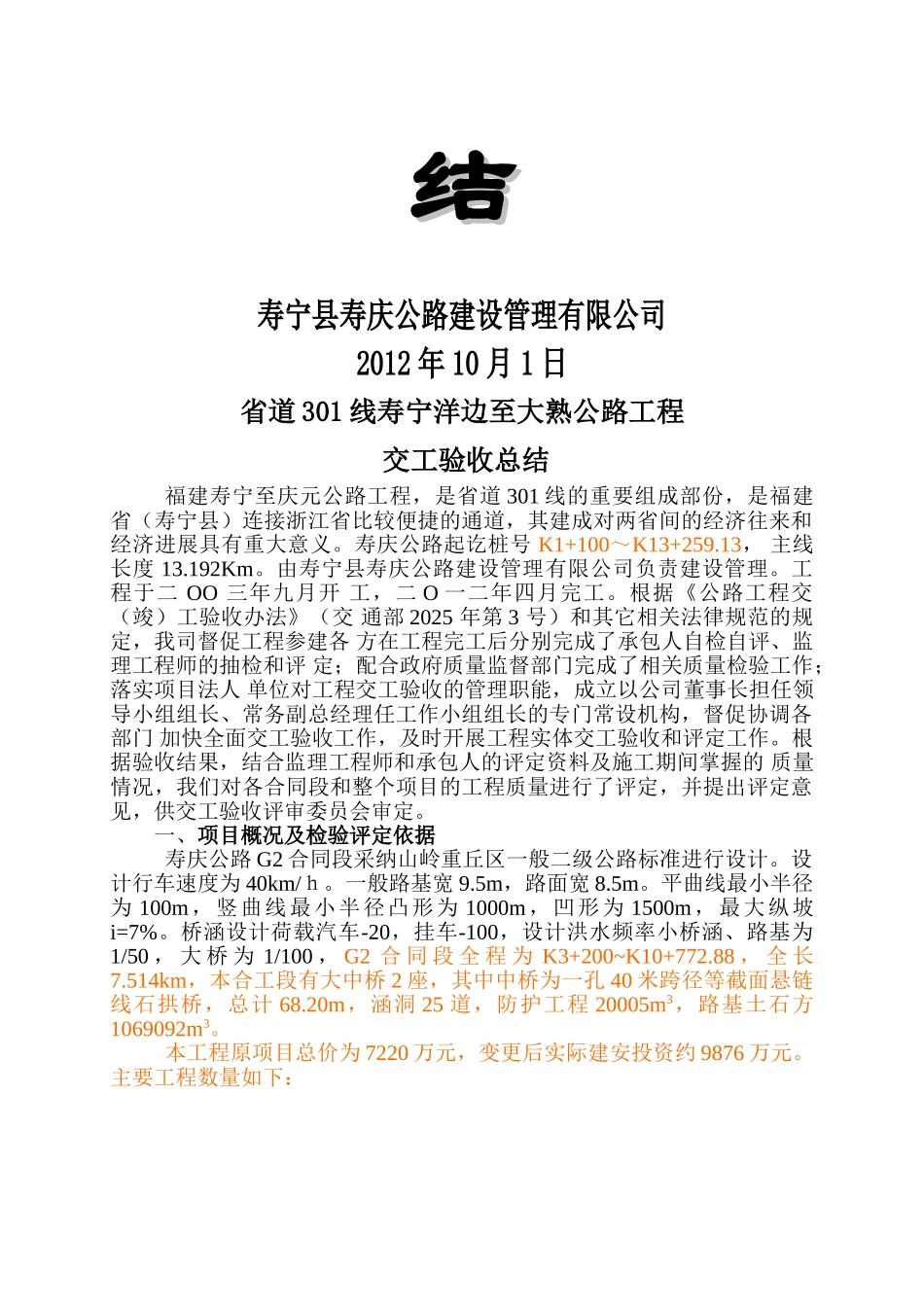

省道 301 线寿宁洋边至大熟公路工程交工验收业业主主工工作作总总结结寿宁县寿庆公路建设管理有限公司2012 年 10 月 1 日省道 301 线寿宁洋边至大熟公路工程交工验收总结福建寿宁至庆元公路工程,是省道 301 线的重要组成部份,是福建省(寿宁县)连接浙江省比较便捷的通道,其建成对两省间的经济往来和经济进展具有重大意义
寿庆公路起讫桩号 K1+100~K13+259
13, 主线长度 13
由寿宁县寿庆公路建设管理有限公司负责建设管理
工程于二 OO 三年九月开 工,二 O 一二年四月完工
根据《公路工程交(竣)工验收办法》(交 通部 2025 年第 3 号)和其它相关法律规范的规定,我司督促工程参建各 方在工程完工后分别完成了承包人自检自评、监理工程师的抽检和评 定;配合政府质量监督部门完成了相关质量检验工作;落实项目法人 单位对工程交工验收的管理职能,成立以公司董事长担任领导小组组长、常务副总经理任工作小组组长的专门常设机构,督促协调各部门 加快全面交工验收工作,及时开展工程实体交工验收和评定工作
根据验收结果,结合监理工程师和承包人的评定资料及施工期间掌握的 质量情况,我们对各合同段和整个项目的工程质量进行了评定,并提出评定意见,供交工验收评审委员会审定
一、项目概况及检验评定依据寿庆公路 G2 合同段采纳山岭重丘区一般二级公路标准进行设计

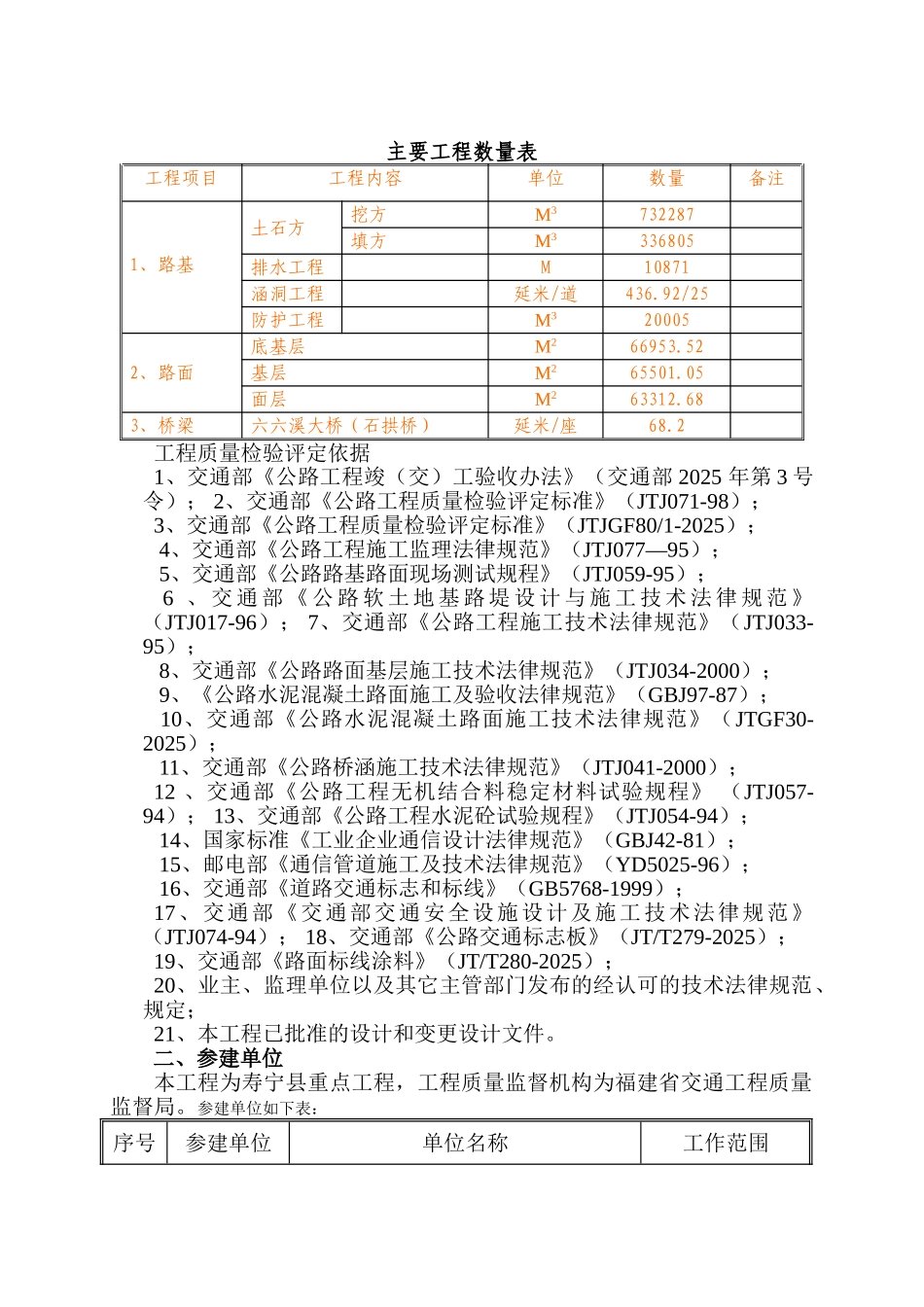

设计行车速度为 40km/h
一般路基宽 9
5m,路面宽 8
平曲线最小半径为 100m,竖曲线最小半径凸形为 1000m,凹形为 1500m,最大纵坡i=7%
桥涵设计荷载汽车-20,挂车-100,设计洪水频率小桥涵、路基为1/50 , 大 桥 为 1/100 , G2 合 同 段 全 程 为 K3+200~K10+772
88 , 全 长7
514km,本合工段有大中桥 2 座,其中中桥为一孔 40
