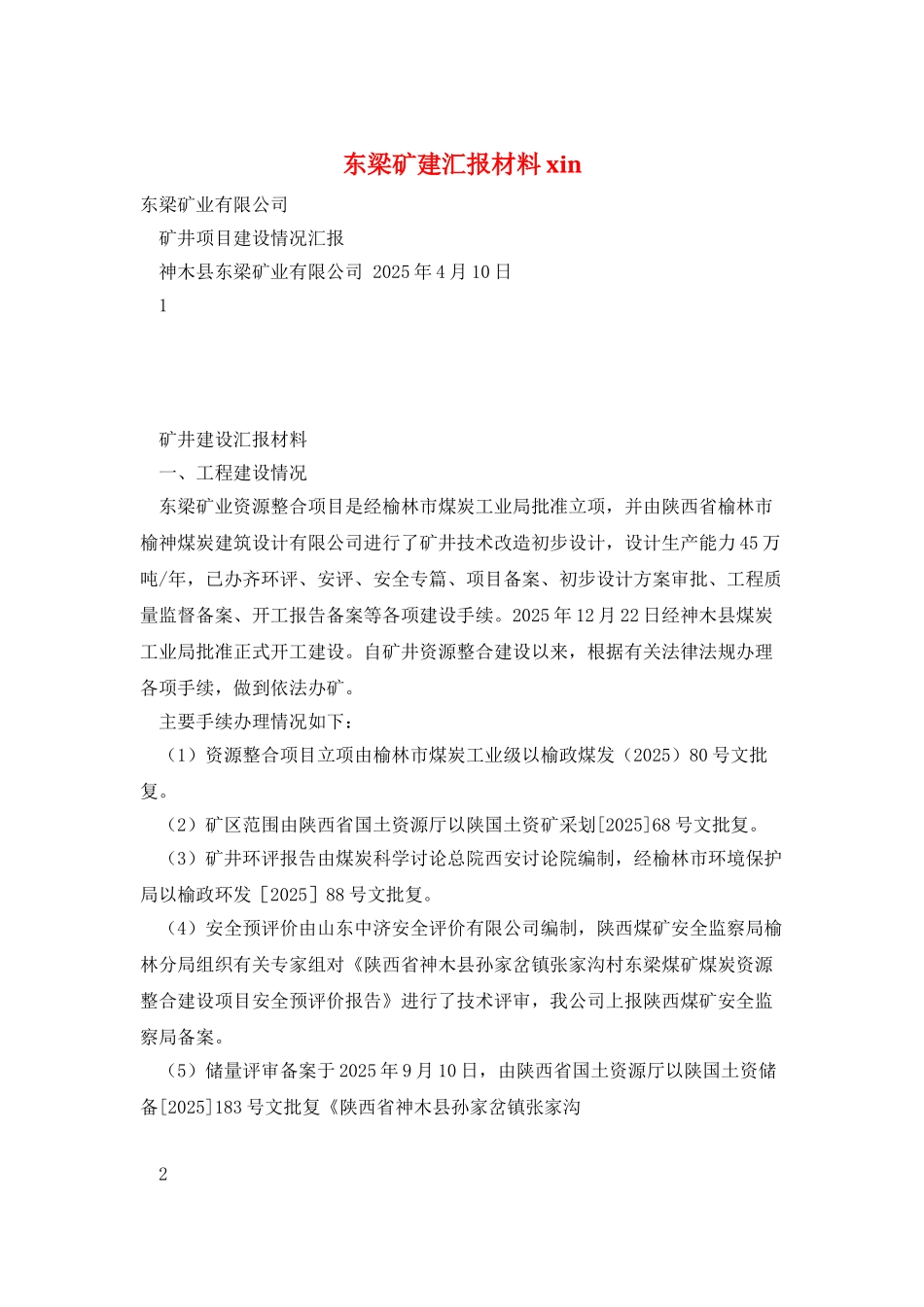

东梁矿建汇报材料 xin东梁矿业有限公司 矿井项目建设情况汇报 神木县东梁矿业有限公司 2025 年 4 月 10 日 1 矿井建设汇报材料 一、工程建设情况 东梁矿业资源整合项目是经榆林市煤炭工业局批准立项,并由陕西省榆林市榆神煤炭建筑设计有限公司进行了矿井技术改造初步设计,设计生产能力 45 万吨/年,已办齐环评、安评、安全专篇、项目备案、初步设计方案审批、工程质量监督备案、开工报告备案等各项建设手续。2025 年 12 月 22 日经神木县煤炭工业局批准正式开工建设。自矿井资源整合建设以来,根据有关法律法规办理各项手续,做到依法办矿。 主要手续办理情况如下: (1)资源整合项目立项由榆林市煤炭工业级以榆政煤发(2025)80 号文批复。 (2)矿区范围由陕西省国土资源厅以陕国土资矿采划[2025]68 号文批复。 (3)矿井环评报告由煤炭科学讨论总院西安讨论院编制,经榆林市环境保护局以榆政环发[2025]88 号文批复。 (4)安全预评价由山东中济安全评价有限公司编制,陕西煤矿安全监察局榆林分局组织有关专家组对《陕西省神木县孙家岔镇张家沟村东梁煤矿煤炭资源整合建设项目安全预评价报告》进行了技术评审,我公司上报陕西煤矿安全监察局备案。 (5)储量评审备案于 2025 年 9 月 10 日,由陕西省国土资源厅以陕国土资储备[2025]183 号文批复《陕西省神木县孙家岔镇张家沟 2 村东梁煤矿(整合区)资源储量核实报告》评审备案证明。 (6)矿井开采设计由榆林市榆神煤炭建筑设计有限公司设计,经陕西省煤炭工业局以陕煤局发[2025]138 号文批复, (7)《开采设计安全专篇》由榆林市榆神煤炭建筑设计有限公司编制,经陕西煤矿安全监察局以陕煤安局发[2025]217 号文批复。 东梁矿业根据上级业务主管部门的总体安排和部署,从设计到建设,坚持贯穿了“高标准、高质量、高效益、高速度,建设现代化矿井”,坚持“安全文明两手硬、质量速度一起抓”的理念。科学组织,精心安排,确保了矿井建设协调、健康、快速进展。 东梁矿业资源整合建设项目,经神府矿区工程质量监督站同意,矿建一期、二期工程由浙江中隧公司施工建设,安装工程由邹城市群兴矿井工程有限公司等安装。所有工程材料质量检测均委托神府矿区工程质量检测中心检测,神府矿区煤矿工程质量监督站对矿井建设全过程的监督、指导。 矿井专门成立土建、矿建、机电安装三个技术专业项目组,全过程监督施工,以质量控制为中心,严把施工...
