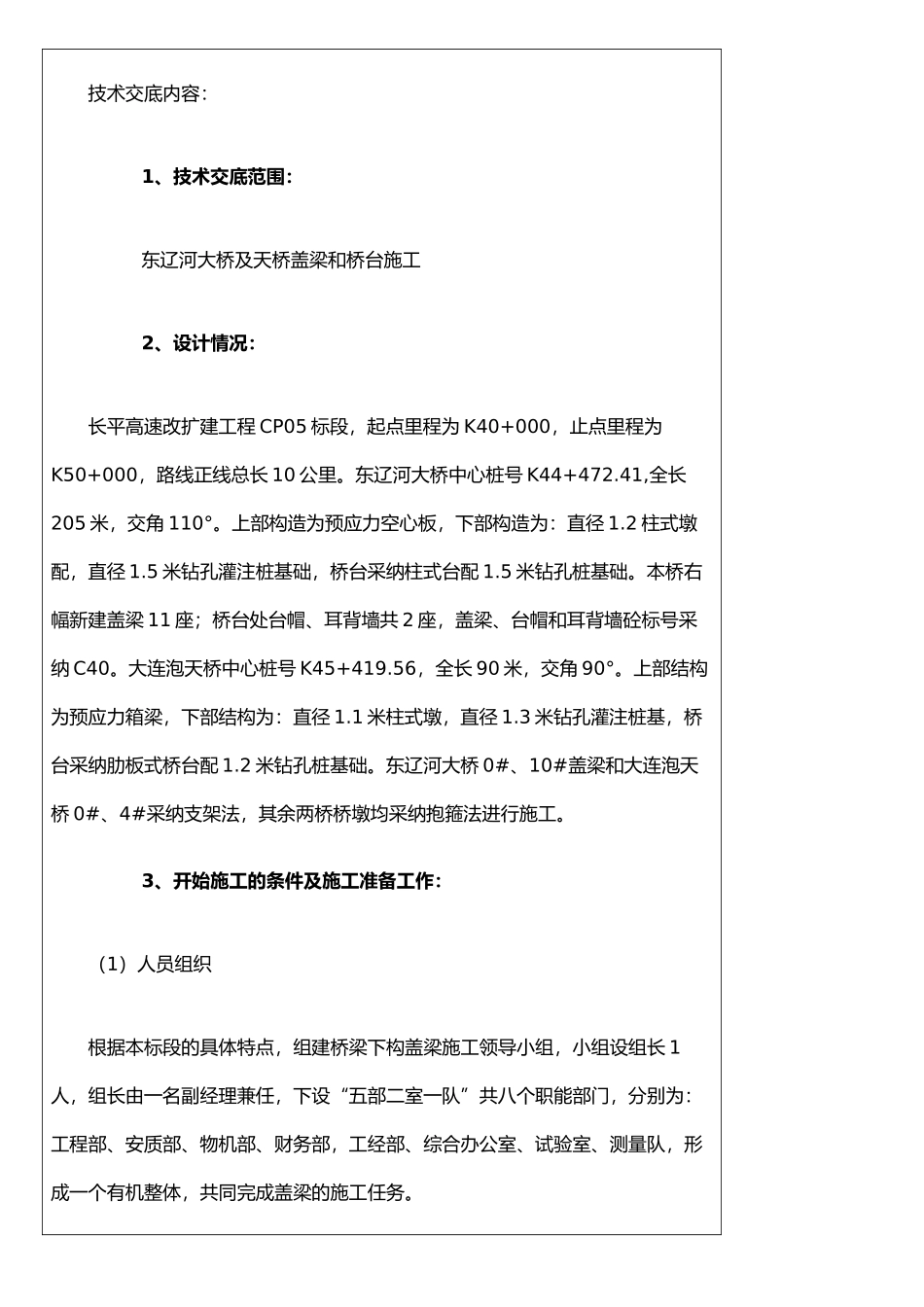

技术交底书表格编号CRECSH-PM-0908项目名称中国中铁股份有限公司长平改扩建 CP05标项目经理部第 1 页共 18 页交底编号工程名称京哈高速公路四平至长春段改扩建工程 CP05 标设计文件图号施工部位东辽河大桥及天桥盖梁和桥台施工交底日期年 月 日技术交底内容:1、技术交底范围: 东辽河大桥及天桥盖梁和桥台施工2、设计情况:长平高速改扩建工程 CP05 标段,起点里程为 K40+000,止点里程为K50+000,路线正线总长 10 公里
东辽河大桥中心桩号 K44+472
41,全长205 米,交角 110°
上部构造为预应力空心板,下部构造为:直径 1
2 柱式墩配,直径 1
5 米钻孔灌注桩基础,桥台采纳柱式台配 1
5 米钻孔桩基础
本桥右幅新建盖梁 11 座;桥台处台帽、耳背墙共 2 座,盖梁、台帽和耳背墙砼标号采纳 C40
大连泡天桥中心桩号 K45+419
56,全长 90 米,交角 90°
上部结构为预应力箱梁,下部结构为:直径 1
1 米柱式墩,直径 1
3 米钻孔灌注桩基,桥台采纳肋板式桥台配 1
2 米钻孔桩基础
东辽河大桥 0#、10#盖梁和大连泡天桥 0#、4#采纳支架法,其余两桥桥墩均采纳抱箍法进行施工
3、开始施工的条件及施工准备工作:(1)人员组织根据本标段的具体特点,组建桥梁下构盖梁施工领导小组,小组设组长 1人,组长由一名副经理兼任,下设“五部二室一队”共八个职能部门,分别为:工程部、安质部、物机部、财务部,工经部、综合办公室、试验室、测量队,形成一个有机整体,共同完成盖梁的施工任务
该工程配备人员:设现场施工负责人1人,现场施工负责人由工区长兼任,技术管理人员2人,辅助工人30人,试验人员2人,测量人员2人,钢筋工20人,木工18人,砼工13人,电工2人
(2)机械设备配置螺栓紧固设备:电动扭矩扳手、千斤顶等
抱箍钢板加工设
