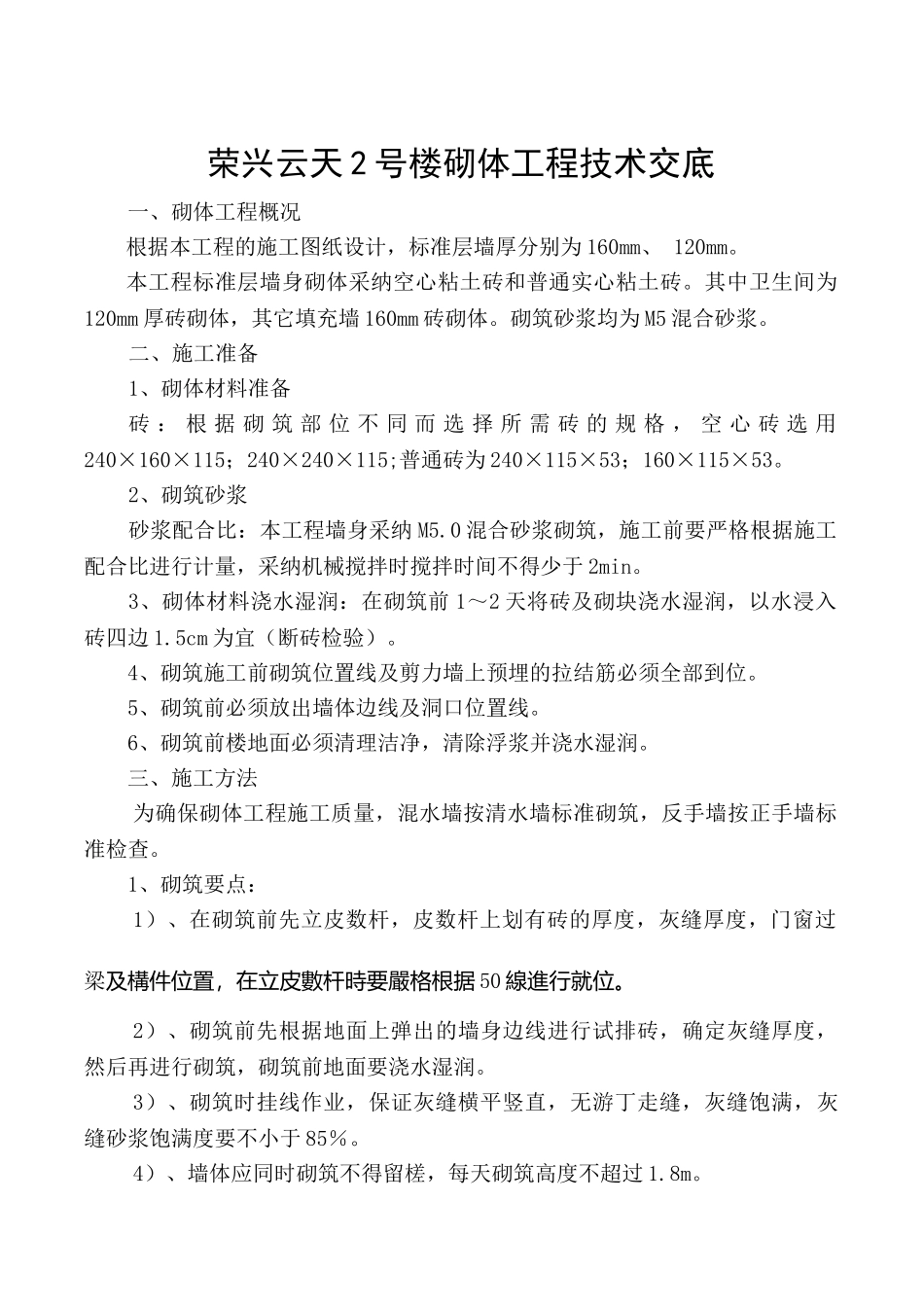

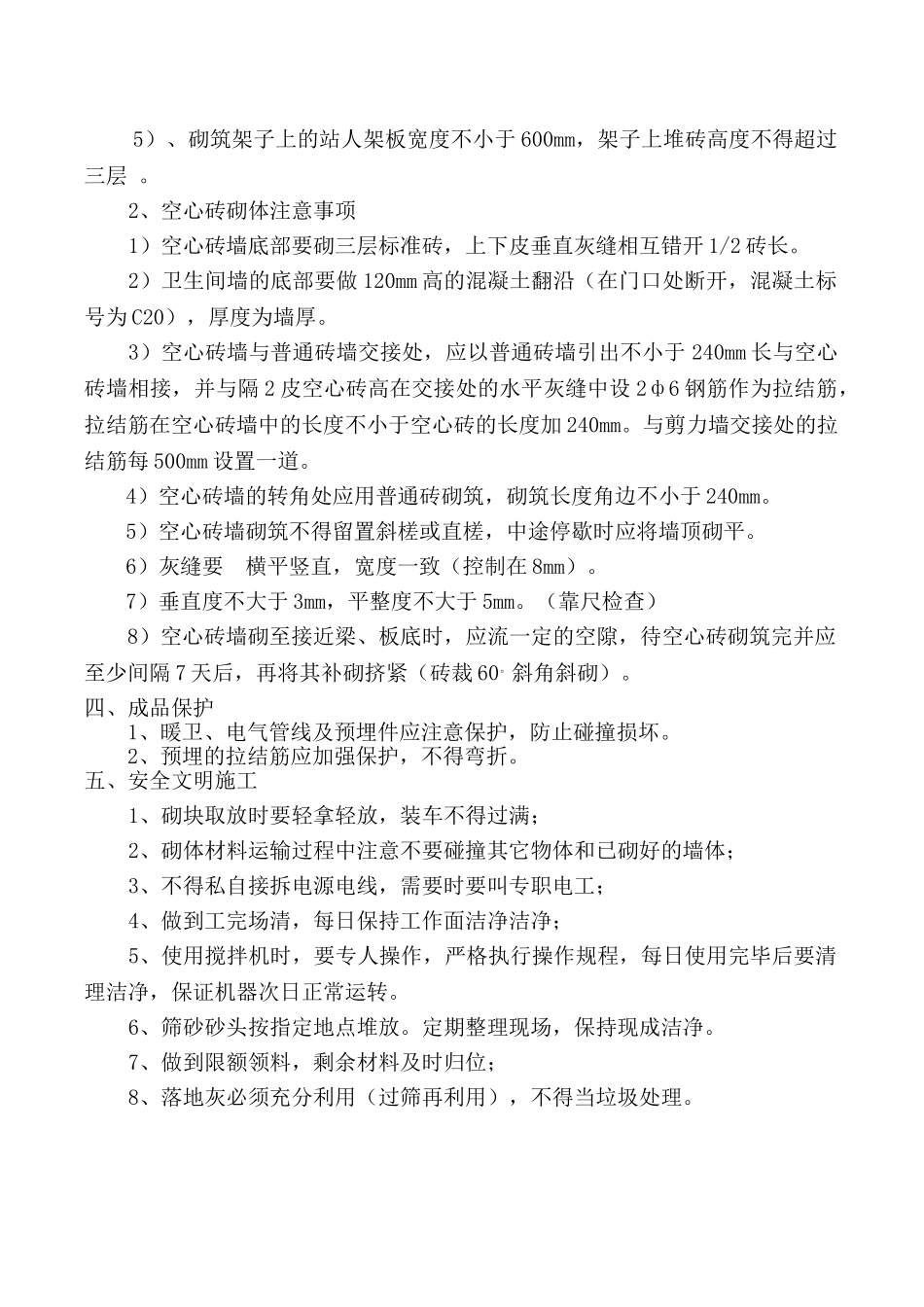

荣兴云天 2 号楼砌体工程技术交底一、砌体工程概况根据本工程的施工图纸设计,标准层墙厚分别为 160mm、 120mm。本工程标准层墙身砌体采纳空心粘土砖和普通实心粘土砖。其中卫生间为120mm 厚砖砌体,其它填充墙 160mm 砖砌体。砌筑砂浆均为 M5 混合砂浆。二、施工准备1、砌体材料准备砖 : 根 据 砌 筑 部 位 不 同 而 选 择 所 需 砖 的 规 格 , 空 心 砖 选 用240×160×115;240×240×115;普通砖为 240×115×53;160×115×53。2、砌筑砂浆砂浆配合比:本工程墙身采纳 M5.0 混合砂浆砌筑,施工前要严格根据施工配合比进行计量,采纳机械搅拌时搅拌时间不得少于 2min。3、砌体材料浇水湿润:在砌筑前 1~2 天将砖及砌块浇水湿润,以水浸入砖四边 1.5cm 为宜(断砖检验)。4、砌筑施工前砌筑位置线及剪力墙上预埋的拉结筋必须全部到位。5、砌筑前必须放出墙体边线及洞口位置线。6、砌筑前楼地面必须清理洁净,清除浮浆并浇水湿润。三、施工方法为确保砌体工程施工质量,混水墙按清水墙标准砌筑,反手墙按正手墙标准检查。1、砌筑要点:1)、在砌筑前先立皮数杆,皮数杆上划有砖的厚度,灰缝厚度,门窗过梁及構件位置,在立皮數杆時要嚴格根据 50 線進行就位。2)、砌筑前先根据地面上弹出的墙身边线进行试排砖,确定灰缝厚度,然后再进行砌筑,砌筑前地面要浇水湿润。3)、砌筑时挂线作业,保证灰缝横平竖直,无游丁走缝,灰缝饱满,灰缝砂浆饱满度要不小于 85%。4)、墙体应同时砌筑不得留槎,每天砌筑高度不超过 1.8m。 5)、砌筑架子上的站人架板宽度不小于 600mm,架子上堆砖高度不得超过三层 。2、空心砖砌体注意事项1)空心砖墙底部要砌三层标准砖,上下皮垂直灰缝相互错开 1/2 砖长。2)卫生间墙的底部要做 120mm 高的混凝土翻沿(在门口处断开,混凝土标号为 C20),厚度为墙厚。3)空心砖墙与普通砖墙交接处,应以普通砖墙引出不小于 240mm 长与空心砖墙相接,并与隔 2 皮空心砖高在交接处的水平灰缝中设 2ф6 钢筋作为拉结筋,拉结筋在空心砖墙中的长度不小于空心砖的长度加 240mm。与剪力墙交接处的拉结筋每 500mm 设置一道。4)空心砖墙的转角处应用普通砖砌筑,砌筑长度角边不小于 240mm。5)空心砖墙砌筑不得留置斜槎或直槎,中途停歇时应将墙顶砌平。6)灰缝要 横平竖直,宽度一致(控制在 8mm)。7)垂直度不大于 3mm,平整度不大于 5mm。(靠尺检查)8...
