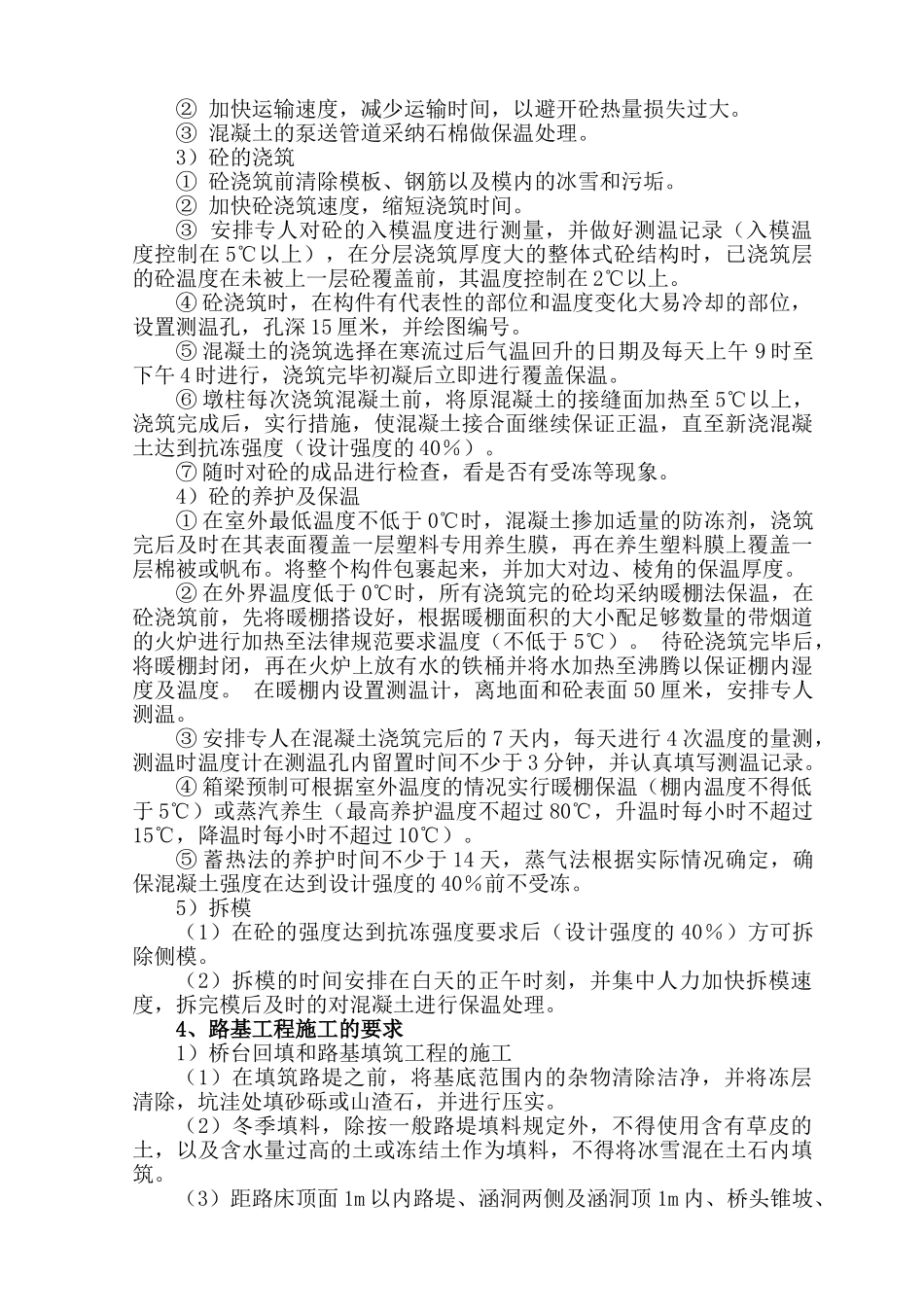

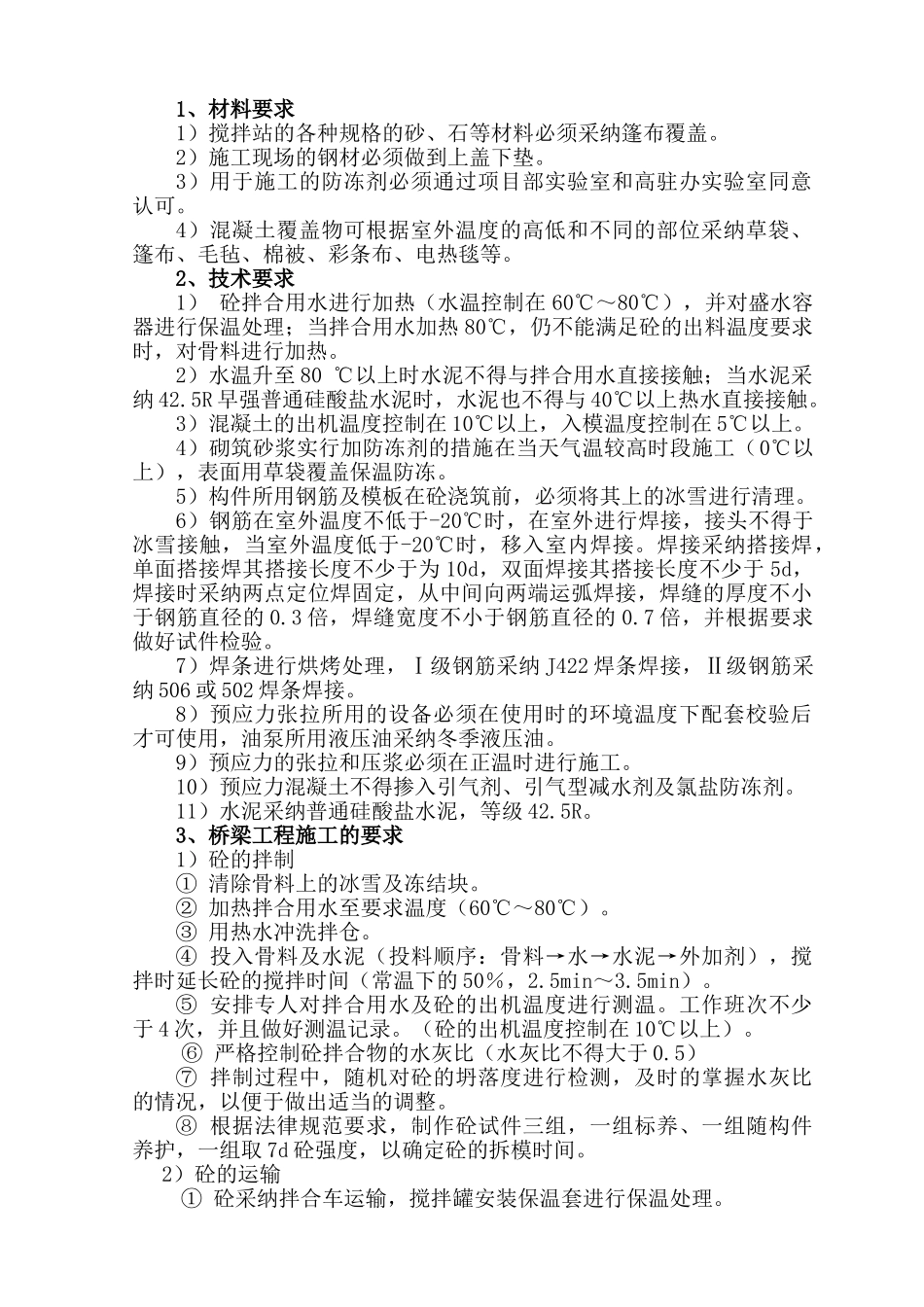

西商高速公路 TJ20 合同段冬期施工要求细则 中铁十五局集团第二工程有限责任公司1、材料要求1)搅拌站的各种规格的砂、石等材料必须采纳篷布覆盖。2)施工现场的钢材必须做到上盖下垫。3)用于施工的防冻剂必须通过项目部实验室和高驻办实验室同意认可。4)混凝土覆盖物可根据室外温度的高低和不同的部位采纳草袋、篷布、毛毡、棉被、彩条布、电热毯等。2、技术要求1) 砼拌合用水进行加热(水温控制在 60℃~80℃),并对盛水容器进行保温处理;当拌合用水加热 80℃,仍不能满足砼的出料温度要求时,对骨料进行加热。2)水温升至 80 ℃以上时水泥不得与拌合用水直接接触;当水泥采纳 42.5R 早强普通硅酸盐水泥时,水泥也不得与 40℃以上热水直接接触。3)混凝土的出机温度控制在 10℃以上,入模温度控制在 5℃以上。4)砌筑砂浆实行加防冻剂的措施在当天气温较高时段施工(0℃以上),表面用草袋覆盖保温防冻。5)构件所用钢筋及模板在砼浇筑前,必须将其上的冰雪进行清理。6)钢筋在室外温度不低于-20℃时,在室外进行焊接,接头不得于冰雪接触,当室外温度低于-20℃时,移入室内焊接。焊接采纳搭接焊,单面搭接焊其搭接长度不少于为 10d,双面焊接其搭接长度不少于 5d,焊接时采纳两点定位焊固定,从中间向两端运弧焊接,焊缝的厚度不小于钢筋直径的 0.3 倍,焊缝宽度不小于钢筋直径的 0.7 倍,并根据要求做好试件检验。7)焊条进行烘烤处理,Ⅰ级钢筋采纳 J422 焊条焊接,Ⅱ级钢筋采纳 506 或 502 焊条焊接。8)预应力张拉所用的设备必须在使用时的环境温度下配套校验后才可使用,油泵所用液压油采纳冬季液压油。9)预应力的张拉和压浆必须在正温时进行施工。10)预应力混凝土不得掺入引气剂、引气型减水剂及氯盐防冻剂。11)水泥采纳普通硅酸盐水泥,等级 42.5R。3、桥梁工程施工的要求1)砼的拌制① 清除骨料上的冰雪及冻结块。② 加热拌合用水至要求温度(60℃~80℃)。③ 用热水冲洗拌仓。④ 投入骨料及水泥(投料顺序:骨料→水→水泥→外加剂),搅拌时延长砼的搅拌时间(常温下的 50%,2.5min~3.5min)。⑤ 安排专人对拌合用水及砼的出机温度进行测温。工作班次不少于 4 次,并且做好测温记录。(砼的出机温度控制在 10℃以上)。 ⑥ 严格控制砼拌合物的水灰比(水灰比不得大于 0.5)⑦ 拌制过程中,随机对砼的坍落度进行检测,及时的掌握水灰比的情况,以便于做出适当的调整。⑧ 根据法律...
