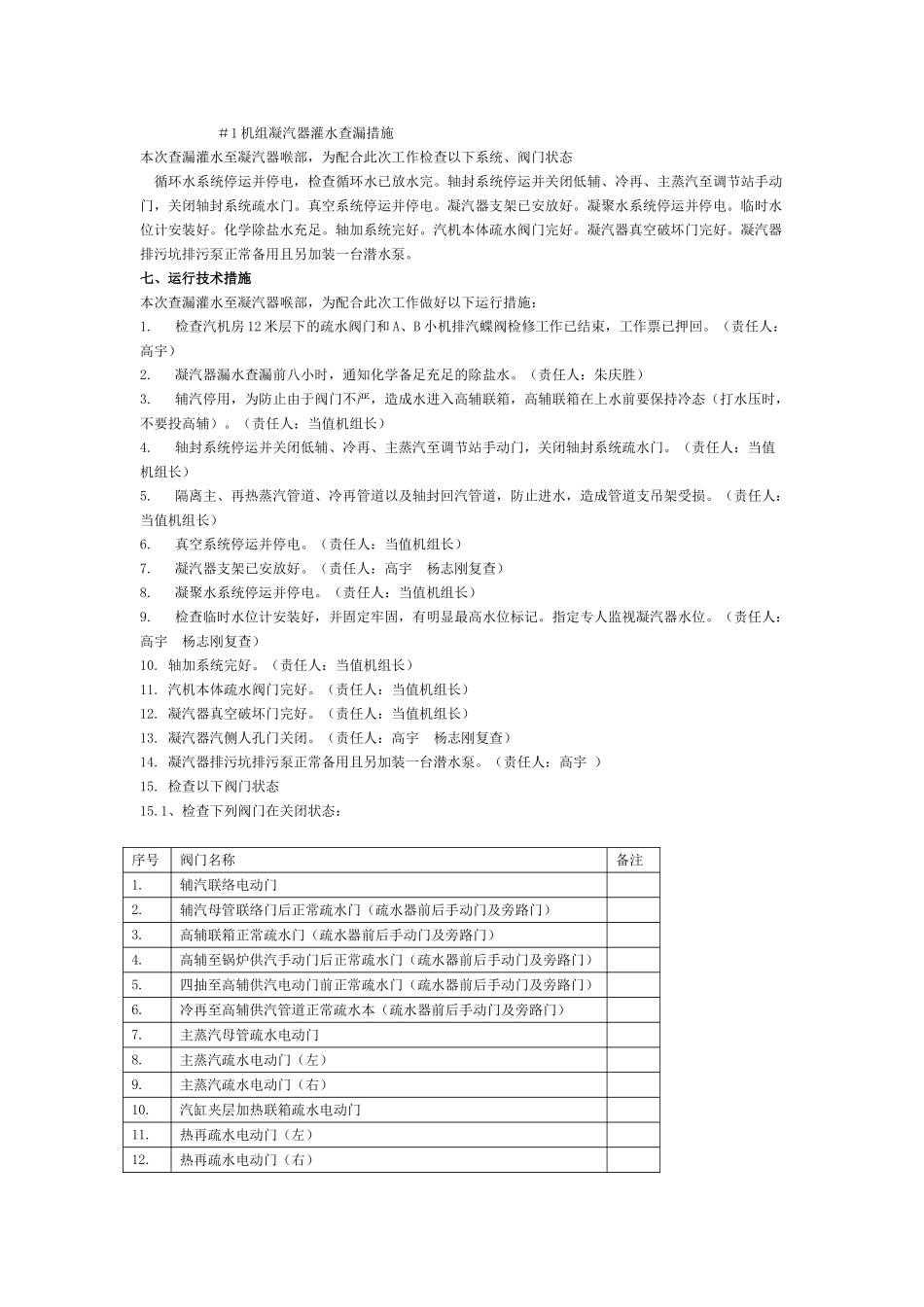

#1 机组凝汽器灌水查漏措施本次查漏灌水至凝汽器喉部,为配合此次工作检查以下系统、阀门状态 循环水系统停运并停电,检查循环水已放水完
轴封系统停运并关闭低辅、冷再、主蒸汽至调节站手动门,关闭轴封系统疏水门
真空系统停运并停电
凝汽器支架已安放好
凝聚水系统停运并停电
临时水位计安装好
化学除盐水充足
轴加系统完好
汽机本体疏水阀门完好
凝汽器真空破坏门完好
凝汽器排污坑排污泵正常备用且另加装一台潜水泵
七、运行技术措施本次查漏灌水至凝汽器喉部,为配合此次工作做好以下运行措施:1
检查汽机房 12 米层下的疏水阀门和 A、B 小机排汽蝶阀检修工作已结束,工作票已押回
(责任人:高宇)2
凝汽器漏水查漏前八小时,通知化学备足充足的除盐水
(责任人:朱庆胜)3
辅汽停用,为防止由于阀门不严,造成水进入高辅联箱,高辅联箱在上水前要保持冷态(打水压时,不要投高辅)
(责任人:当值机组长)4
轴封系统停运并关闭低辅、冷再、主蒸汽至调节站手动门,关闭轴封系统疏水门
(责任人:当值机组长)5
隔离主、再热蒸汽管道、冷再管道以及轴封回汽管道,防止进水,造成管道支吊架受损
(责任人:当值机组长)6
真空系统停运并停电
(责任人:当值机组长)7
凝汽器支架已安放好
(责任人:高宇 杨志刚复查)8
凝聚水系统停运并停电
(责任人:当值机组长)9
检查临时水位计安装好,并固定牢固,有明显最高水位标记
指定专人监视凝汽器水位
(责任人:高宇 杨志刚复查)10
轴加系统完好
(责任人:当值机组长)11
汽机本体疏水阀门完好
(责任人:当值机组长)12
凝汽器真空破坏门完好
(责任人:当值机组长)13
凝汽器汽侧人孔门关闭
(责任人:高宇 杨志刚复查)14
凝汽器排污坑排污泵正常备用且另加装一台潜水泵
(责任人:高宇 )15

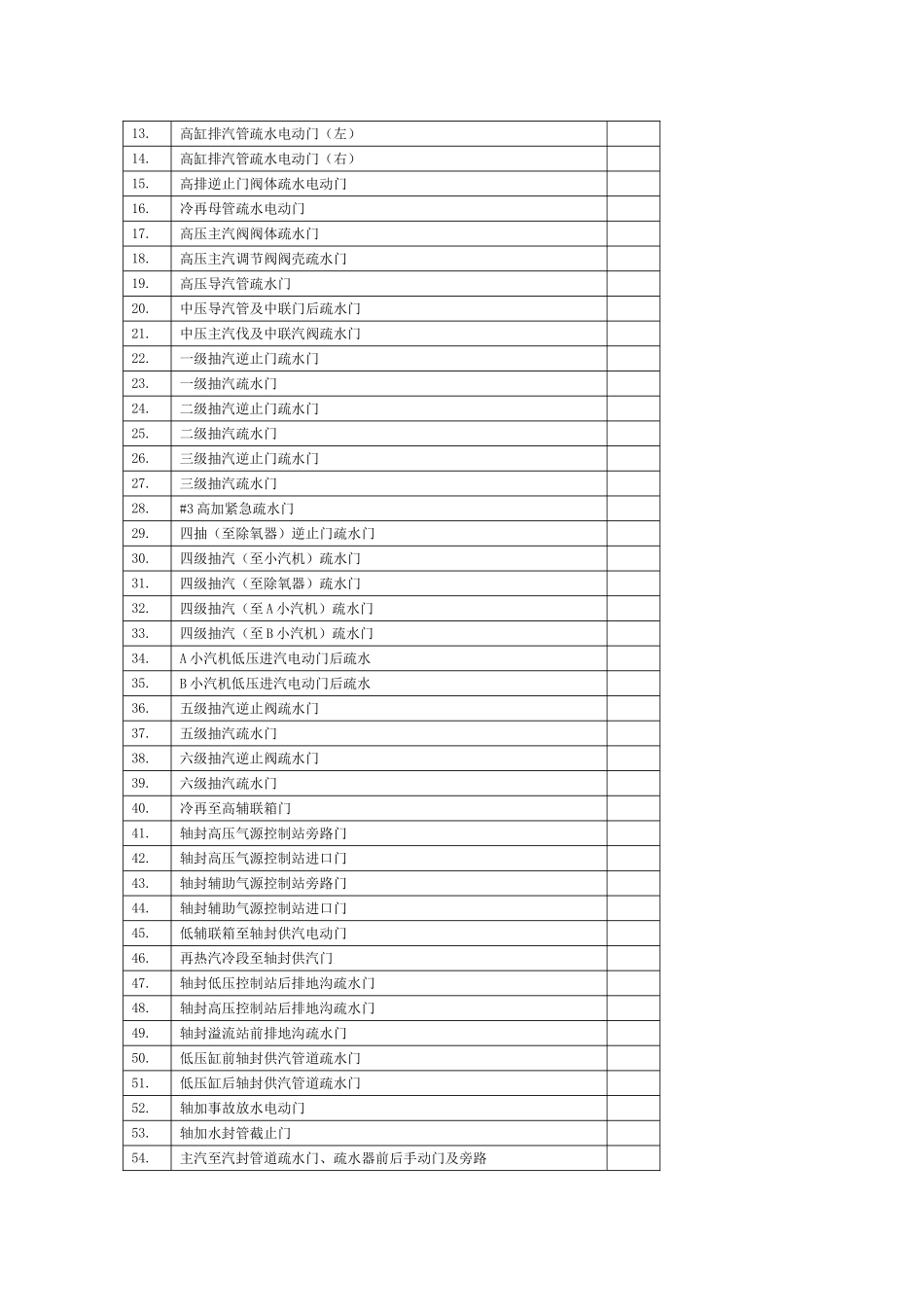

检查以下阀门状态15

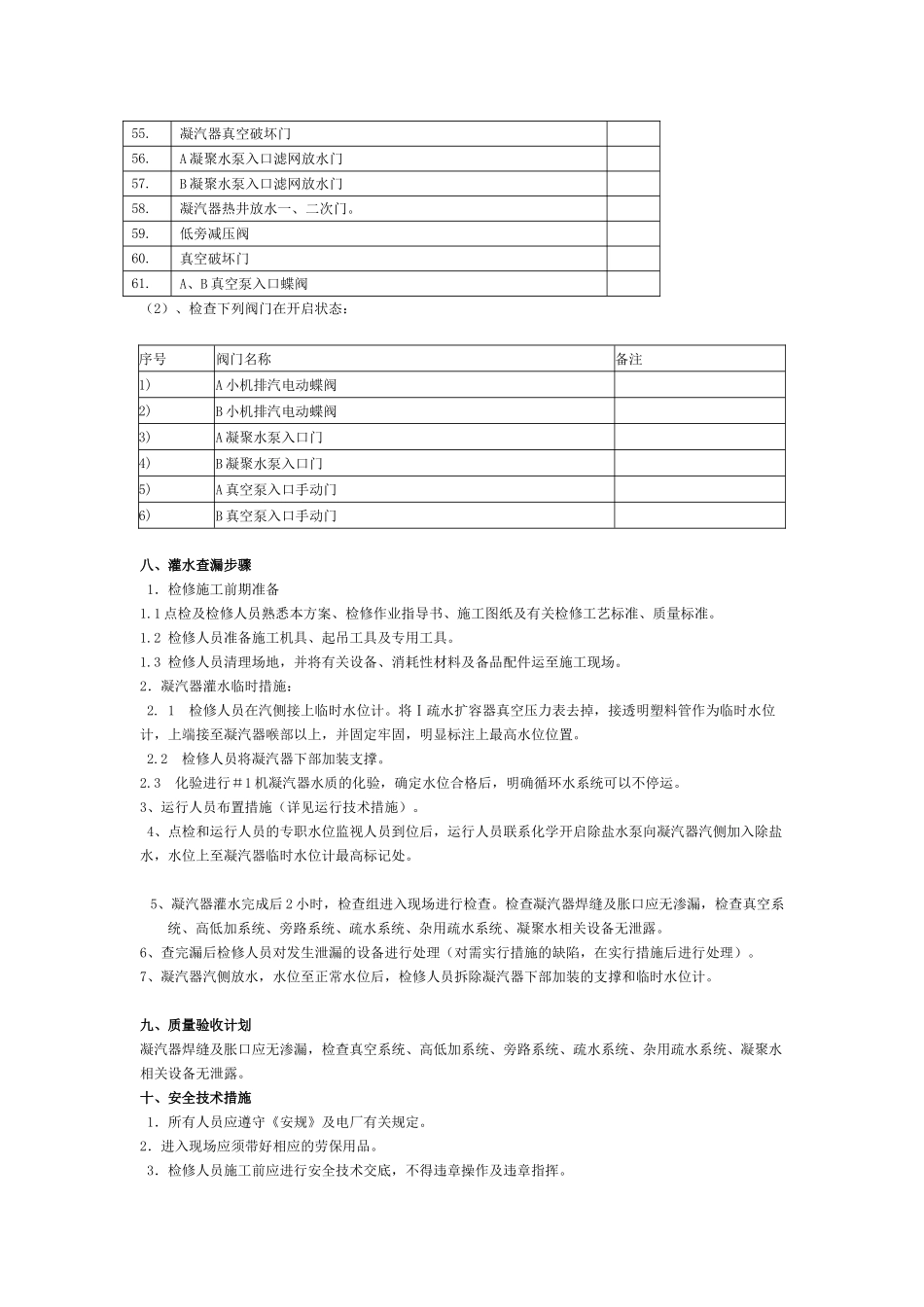

1、检查下列阀门在关闭状态:
