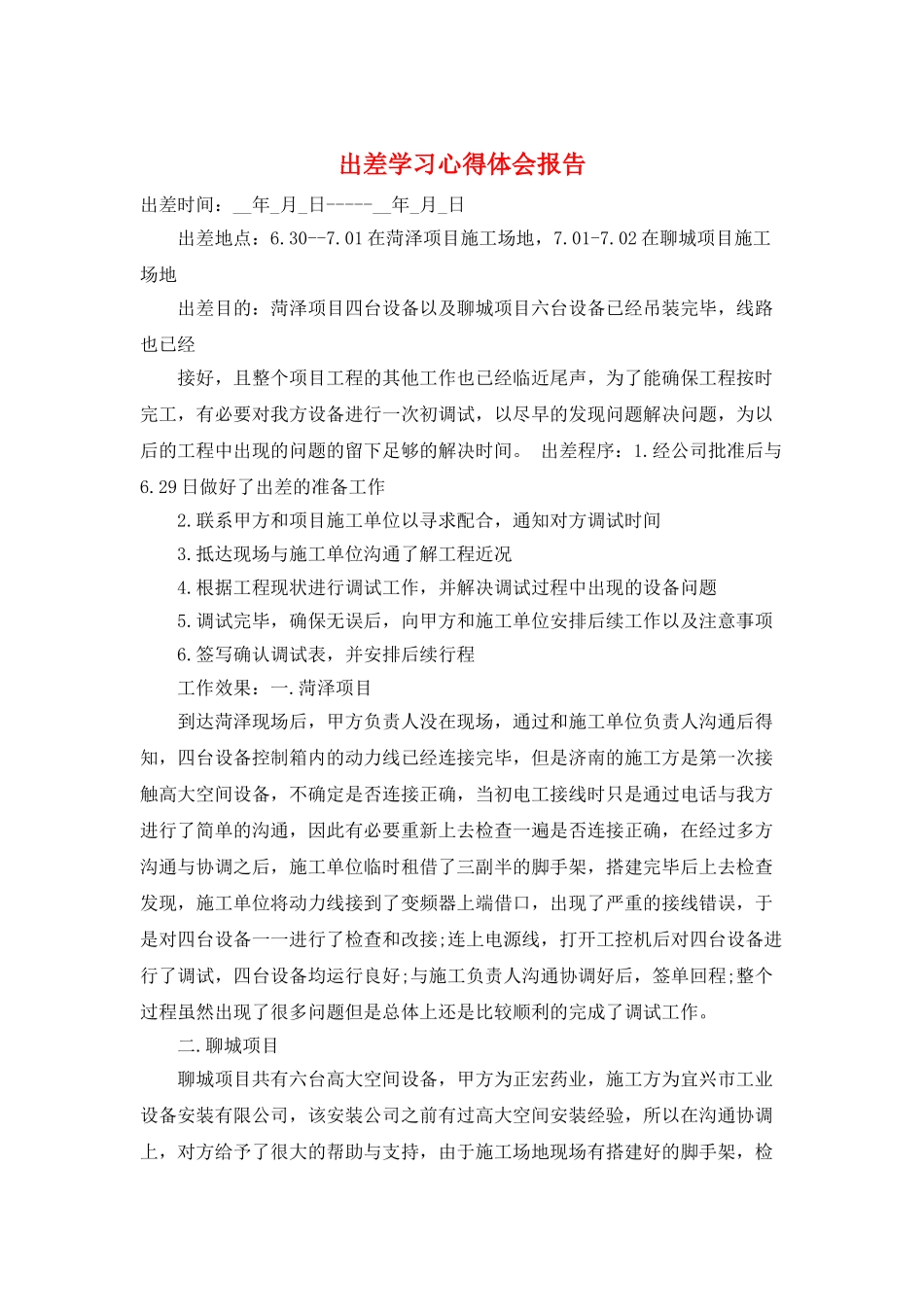

出差学习心得体会报告出差时间:__年_月_日-----__年_月_日 出差地点:6.30--7.01 在菏泽项目施工场地,7.01-7.02 在聊城项目施工场地 出差目的:菏泽项目四台设备以及聊城项目六台设备已经吊装完毕,线路也已经 接好,且整个项目工程的其他工作也已经临近尾声,为了能确保工程按时完工,有必要对我方设备进行一次初调试,以尽早的发现问题解决问题,为以后的工程中出现的问题的留下足够的解决时间。 出差程序:1.经公司批准后与6.29 日做好了出差的准备工作 2.联系甲方和项目施工单位以寻求配合,通知对方调试时间 3.抵达现场与施工单位沟通了解工程近况 4.根据工程现状进行调试工作,并解决调试过程中出现的设备问题 5.调试完毕,确保无误后,向甲方和施工单位安排后续工作以及注意事项 6.签写确认调试表,并安排后续行程 工作效果:一.菏泽项目 到达菏泽现场后,甲方负责人没在现场,通过和施工单位负责人沟通后得知,四台设备控制箱内的动力线已经连接完毕,但是济南的施工方是第一次接触高大空间设备,不确定是否连接正确,当初电工接线时只是通过电话与我方进行了简单的沟通,因此有必要重新上去检查一遍是否连接正确,在经过多方沟通与协调之后,施工单位临时租借了三副半的脚手架,搭建完毕后上去检查发现,施工单位将动力线接到了变频器上端借口,出现了严重的接线错误,于是对四台设备一一进行了检查和改接;连上电源线,打开工控机后对四台设备进行了调试,四台设备均运行良好;与施工负责人沟通协调好后,签单回程;整个过程虽然出现了很多问题但是总体上还是比较顺利的完成了调试工作。 二.聊城项目 聊城项目共有六台高大空间设备,甲方为正宏药业,施工方为宜兴市工业设备安装有限公司,该安装公司之前有过高大空间安装经验,所以在沟通协调上,对方给予了很大的帮助与支持,由于施工场地现场有搭建好的脚手架,检查工作进行顺利,接好电源后调试中发现 2 号机组提示“风机过热”无法启动,出现红色报警指示,其他设备运行正常,经检查核实后发现接线并没有出错,只是风机信号线与接线端子的连接不够结实,出现松动断路现象,经加固后设备恢复正常运转。 整个项目的调试工作进行顺利。 工作总结:1.由于工期尚未完工,甲方负责人基本不在现场,调试完毕后无法将设备操作及运行管理的相关知识及时传递给甲方。 2.由于施工方工作人员素养和责任心等问题,很难保证其在设备接线中的正确率和质量问题,我方有必要进行...
