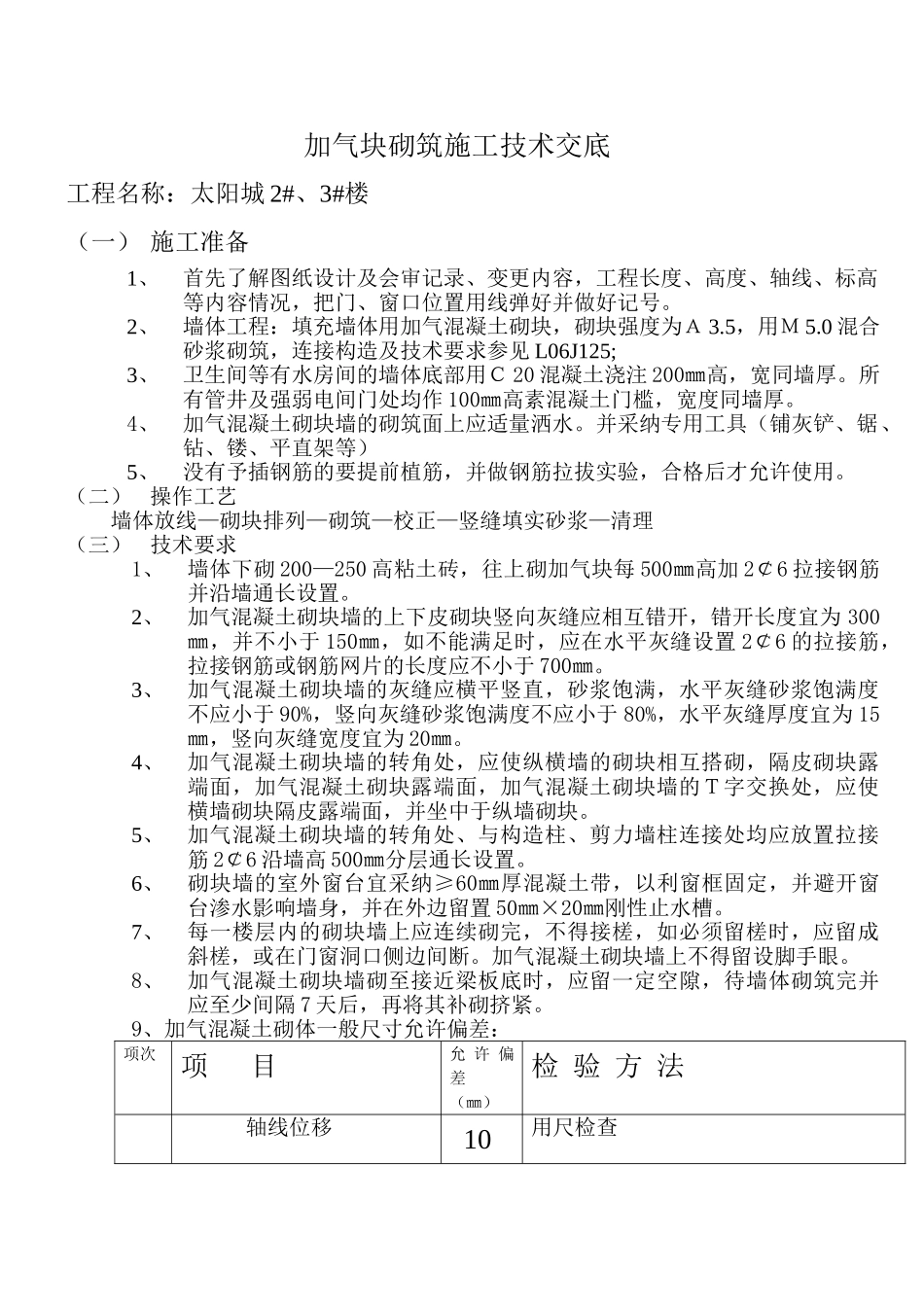

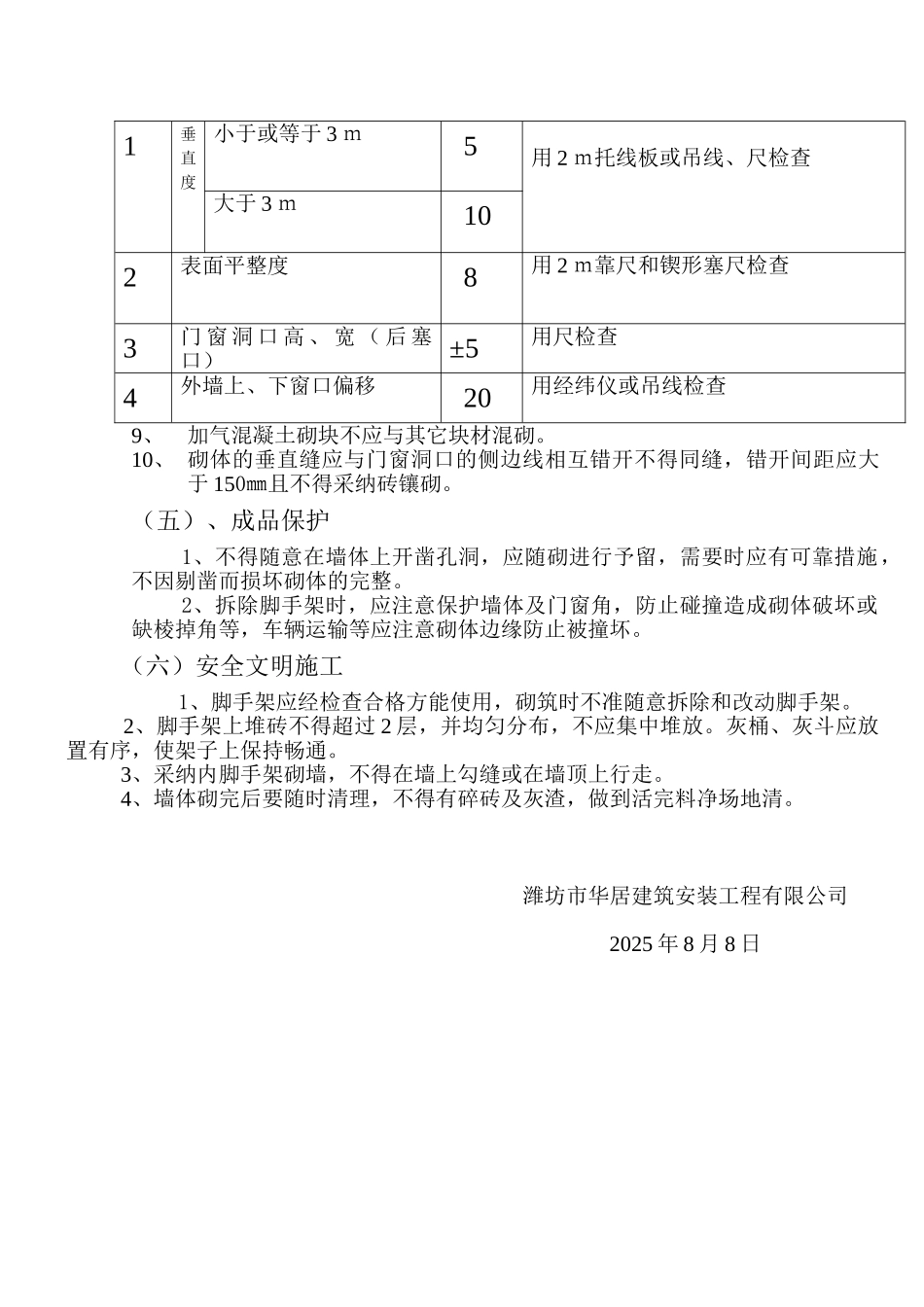

加气块砌筑施工技术交底工程名称:太阳城 2#、3#楼(一) 施工准备1、首先了解图纸设计及会审记录、变更内容,工程长度、高度、轴线、标高等内容情况,把门、窗口位置用线弹好并做好记号。2、墙体工程:填充墙体用加气混凝土砌块,砌块强度为A 3.5,用M 5.0 混合砂浆砌筑,连接构造及技术要求参见 L06J125;3、卫生间等有水房间的墙体底部用C 20 混凝土浇注 200㎜高,宽同墙厚。所有管井及强弱电间门处均作 100㎜高素混凝土门槛,宽度同墙厚。4、加气混凝土砌块墙的砌筑面上应适量洒水。并采纳专用工具(铺灰铲、锯、钻、镂、平直架等)5、没有予插钢筋的要提前植筋,并做钢筋拉拔实验,合格后才允许使用。(二)操作工艺墙体放线—砌块排列—砌筑—校正—竖缝填实砂浆—清理(三)技术要求1、墙体下砌 200—250 高粘土砖,往上砌加气块每 500㎜高加 2¢6 拉接钢筋并沿墙通长设置。2、加气混凝土砌块墙的上下皮砌块竖向灰缝应相互错开,错开长度宜为 300㎜,并不小于 150㎜,如不能满足时,应在水平灰缝设置 2¢6 的拉接筋,拉接钢筋或钢筋网片的长度应不小于 700㎜。3、加气混凝土砌块墙的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于 90%,竖向灰缝砂浆饱满度不应小于 80%,水平灰缝厚度宜为 15㎜,竖向灰缝宽度宜为 20㎜。4、加气混凝土砌块墙的转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面,加气混凝土砌块露端面,加气混凝土砌块墙的T字交换处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块。5、加气混凝土砌块墙的转角处、与构造柱、剪力墙柱连接处均应放置拉接筋 2¢6 沿墙高 500㎜分层通长设置。6、砌块墙的室外窗台宜采纳≥60㎜厚混凝土带,以利窗框固定,并避开窗台渗水影响墙身,并在外边留置 50㎜×20㎜刚性止水槽。7、每一楼层内的砌块墙上应连续砌完,不得接槎,如必须留槎时,应留成斜槎,或在门窗洞口侧边间断。加气混凝土砌块墙上不得留设脚手眼。8、加气混凝土砌块墙砌至接近梁板底时,应留一定空隙,待墙体砌筑完并应至少间隔 7 天后,再将其补砌挤紧。9、加气混凝土砌体一般尺寸允许偏差:项次项 目允 许 偏差(㎜)检 验 方 法轴线位移10用尺检查1垂直度小于或等于 3 m5用 2 m托线板或吊线、尺检查大于 3 m102表面平整度8用 2 m靠尺和锲形塞尺检查3门 窗 洞 口 高 、 宽 ( 后 塞口)±5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查9、加气...
