XXXXXXXXXXXXXXXX 有限公司 监 理 实 施 细 则工程名称 XXXXXXXXXXXXXXXXXXXXX 专业名称 土建工程地下连续墙 编 制 人 总 监

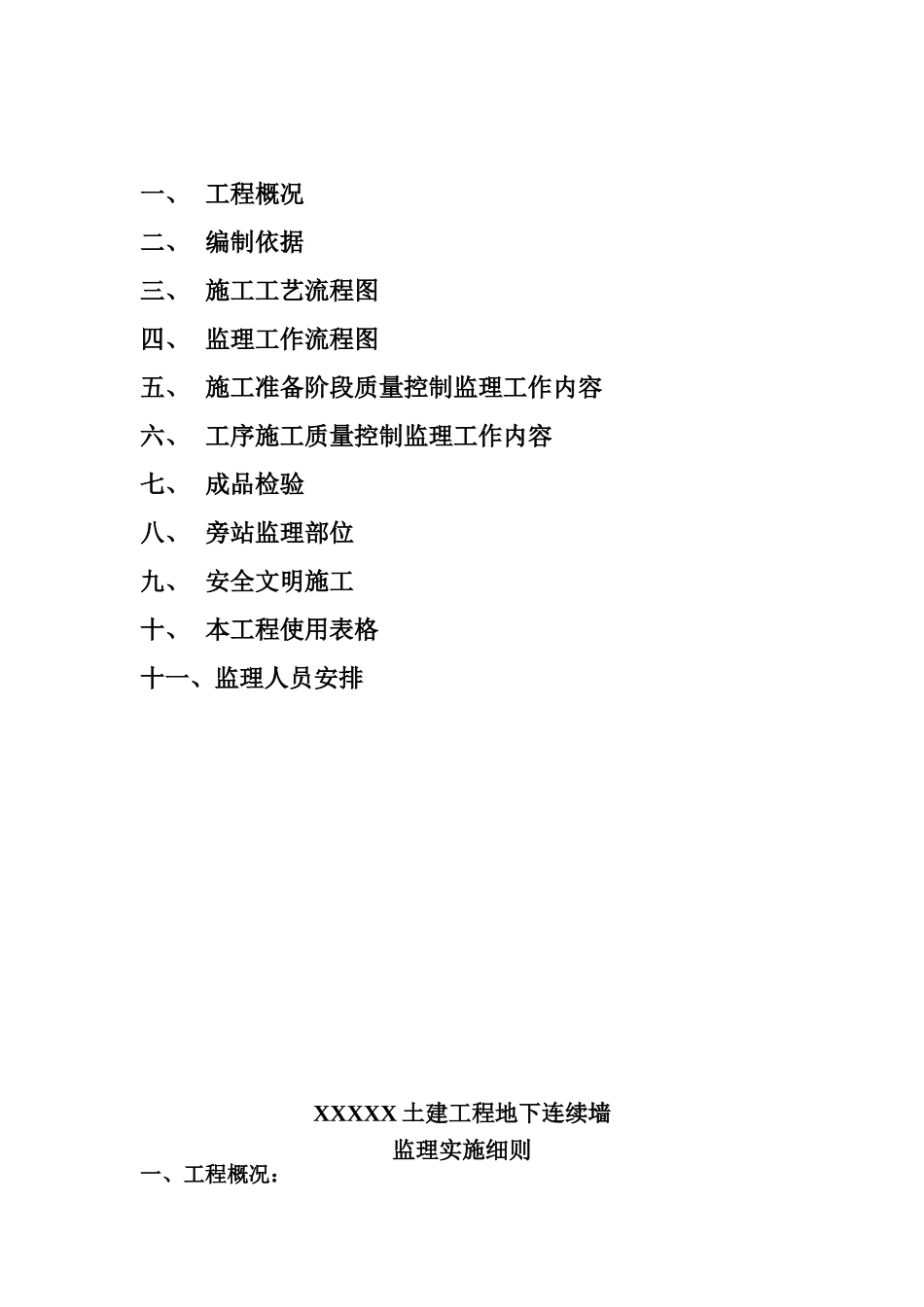

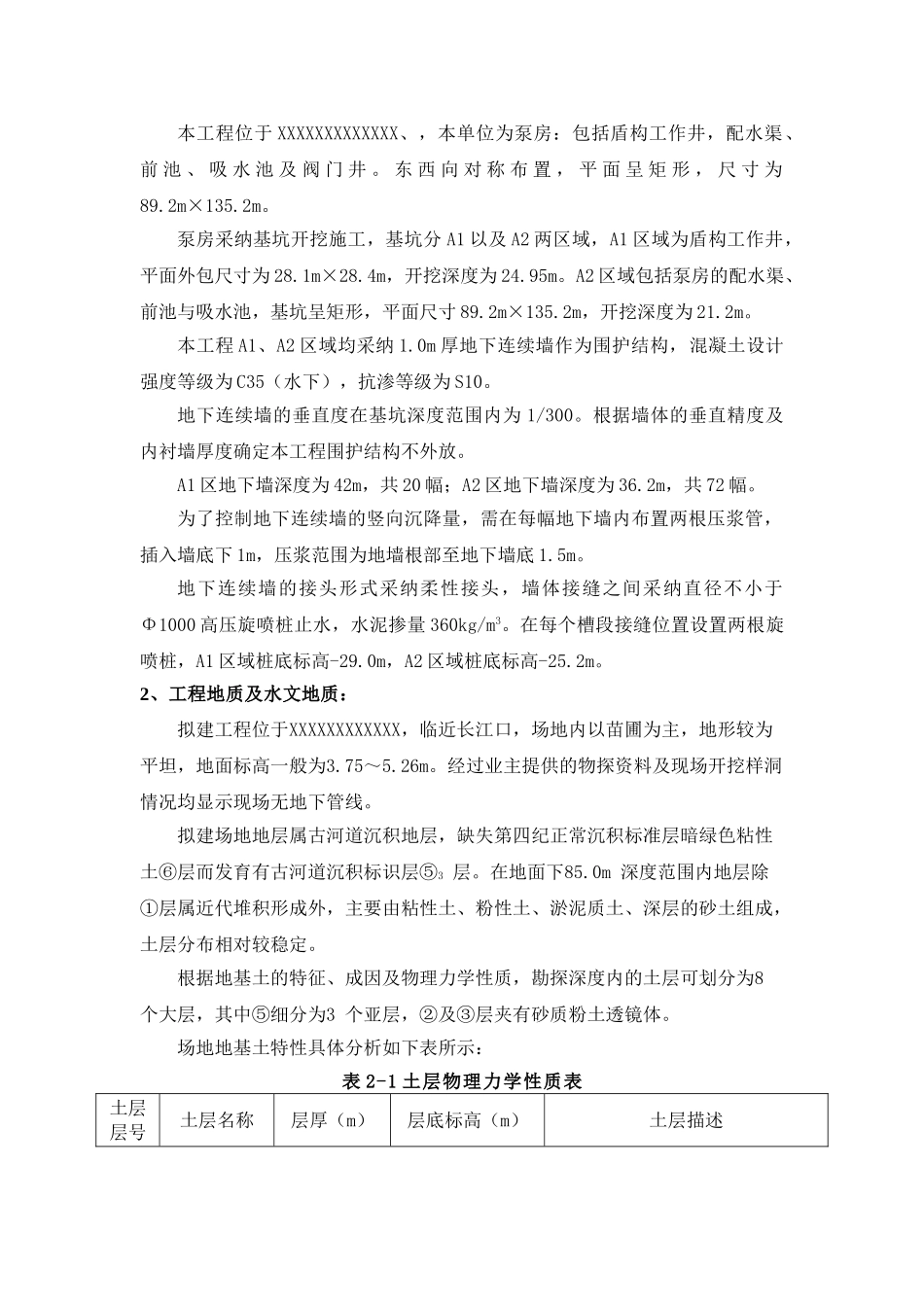

年 月 日地址: 邮编:电话: 传真:目 录一、 工程概况二、 编制依据三、 施工工艺流程图四、 监理工作流程图五、 施工准备阶段质量控制监理工作内容六、 工序施工质量控制监理工作内容七、 成品检验八、 旁站监理部位九、 安全文明施工十、 本工程使用表格十一、监理人员安排XXXXX 土建工程地下连续墙监理实施细则一、工程概况:本工程位于 XXXXXXXXXXXXX、,本单位为泵房:包括盾构工作井,配水渠、前 池 、 吸 水 池 及 阀 门 井
东 西 向 对 称 布 置 , 平 面 呈 矩 形 , 尺 寸 为89
2m×135
泵房采纳基坑开挖施工,基坑分 A1 以及 A2 两区域,A1 区域为盾构工作井,平面外包尺寸为 28
4m,开挖深度为 24
A2 区域包括泵房的配水渠、前池与吸水池,基坑呈矩形,平面尺寸 89
2m×135
2m,开挖深度为 21
本工程 A1、A2 区域均采纳 1
0m 厚地下连续墙作为围护结构,混凝土设计强度等级为 C35(水下),抗渗等级为 S10
地下连续墙的垂直度在基坑深度范围内为 1/300
根据墙体的垂直精度及内衬墙厚度确定本工程围护结构不外放
A1 区地下墙深度为 42m,共 20 幅;A2 区地下墙深度为 36
2m,共 72 幅
为了控制地下连续墙的竖向沉降量,需在每幅地下墙内布置两根压浆管,插入墙底下 1m,压浆范围为地墙根部至地下墙底 1
地下连续墙的接头形式采纳柔性接头,墙体接缝之间采纳直径不小于Φ1000 高压旋喷桩止水,水泥掺量 360kg/m3
在每个槽段接缝位置设置两根旋喷桩,A1 区域桩底标高-29
