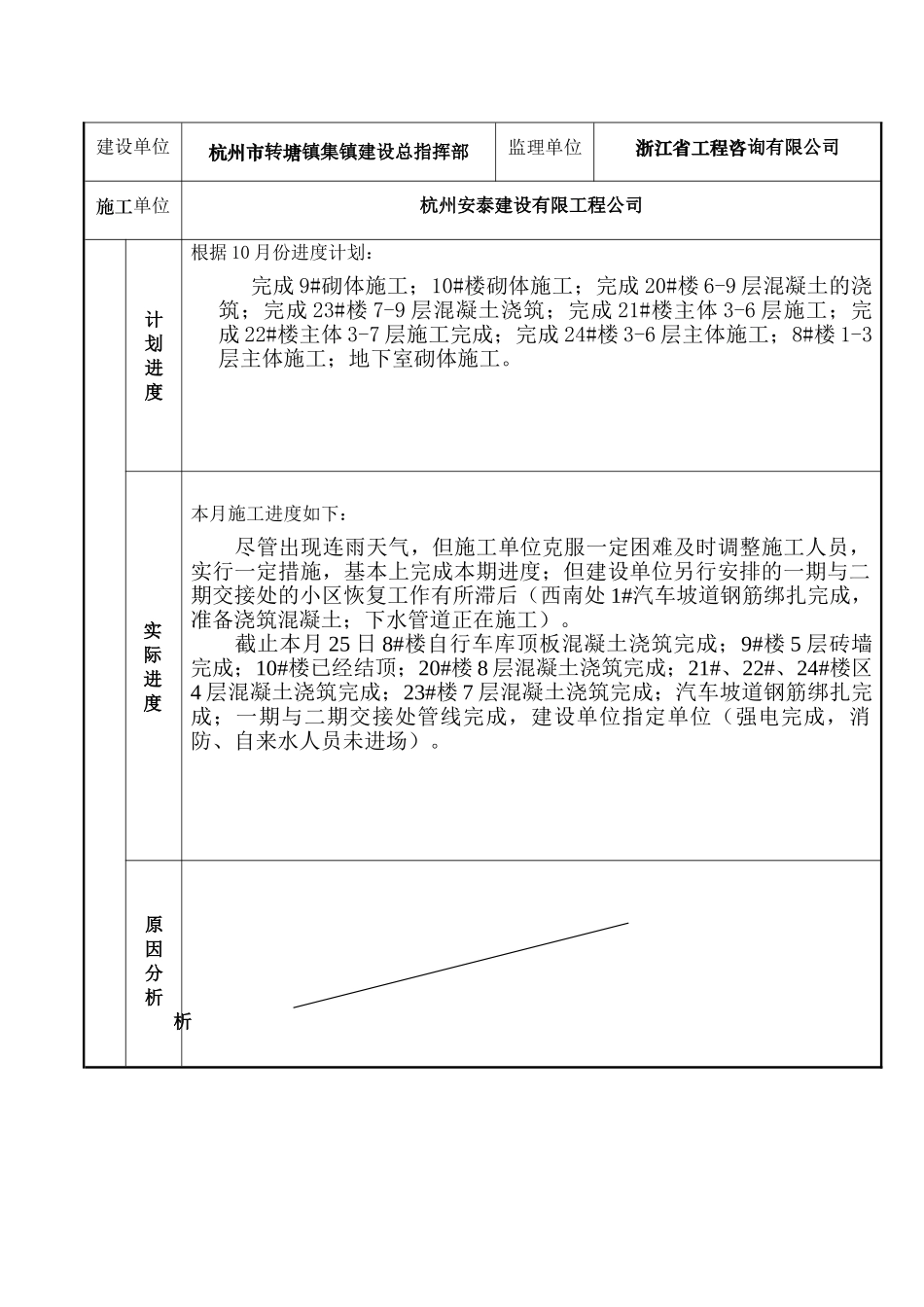

转塘多层农居村口区块 2号地块二期工程监 理 月 报第 13 期2025 年 09 月 26 日至 2025 年 10 月 25 日 内容题要:本月工程施工概况及形象进度工程进度工程质量、安全文明施工工程计量与工程款支付合同其他事项的处理情况本月监理小结、下月工作要点监理工作统计报表总监理工程师:周国华浙江省工程咨询有限公司村口项目监理部工程名称转塘多层农居村口区块 2 号地块二期工程设计单位浙江工业大学建筑规划设计讨论院建设单位杭州市转塘镇集镇建设总指挥部监理单位浙江省工程咨询有限公司施工单位杭州安泰建设有限工程公司计划进度根据 10 月份进度计划:完成 9#砌体施工;10#楼砌体施工;完成 20#楼 6-9 层混凝土的浇筑;完成 23#楼 7-9 层混凝土浇筑;完成 21#楼主体 3-6 层施工;完成 22#楼主体 3-7 层施工完成;完成 24#楼 3-6 层主体施工;8#楼 1-3层主体施工;地下室砌体施工
实际进度本月施工进度如下:尽管出现连雨天气,但施工单位克服一定困难及时调整施工人员,实行一定措施,基本上完成本期进度;但建设单位另行安排的一期与二期交接处的小区恢复工作有所滞后(西南处 1#汽车坡道钢筋绑扎完成,准备浇筑混凝土;下水管道正在施工)
截止本月 25 日 8#楼自行车库顶板混凝土浇筑完成;9#楼 5 层砖墙完成;10#楼已经结顶;20#楼 8 层混凝土浇筑完成;21#、22#、24#楼区4 层混凝土浇筑完成;23#楼 7 层混凝土浇筑完成;汽车坡道钢筋绑扎完成;一期与二期交接处管线完成,建设单位指定单位(强电完成,消防、自来水人员未进场)

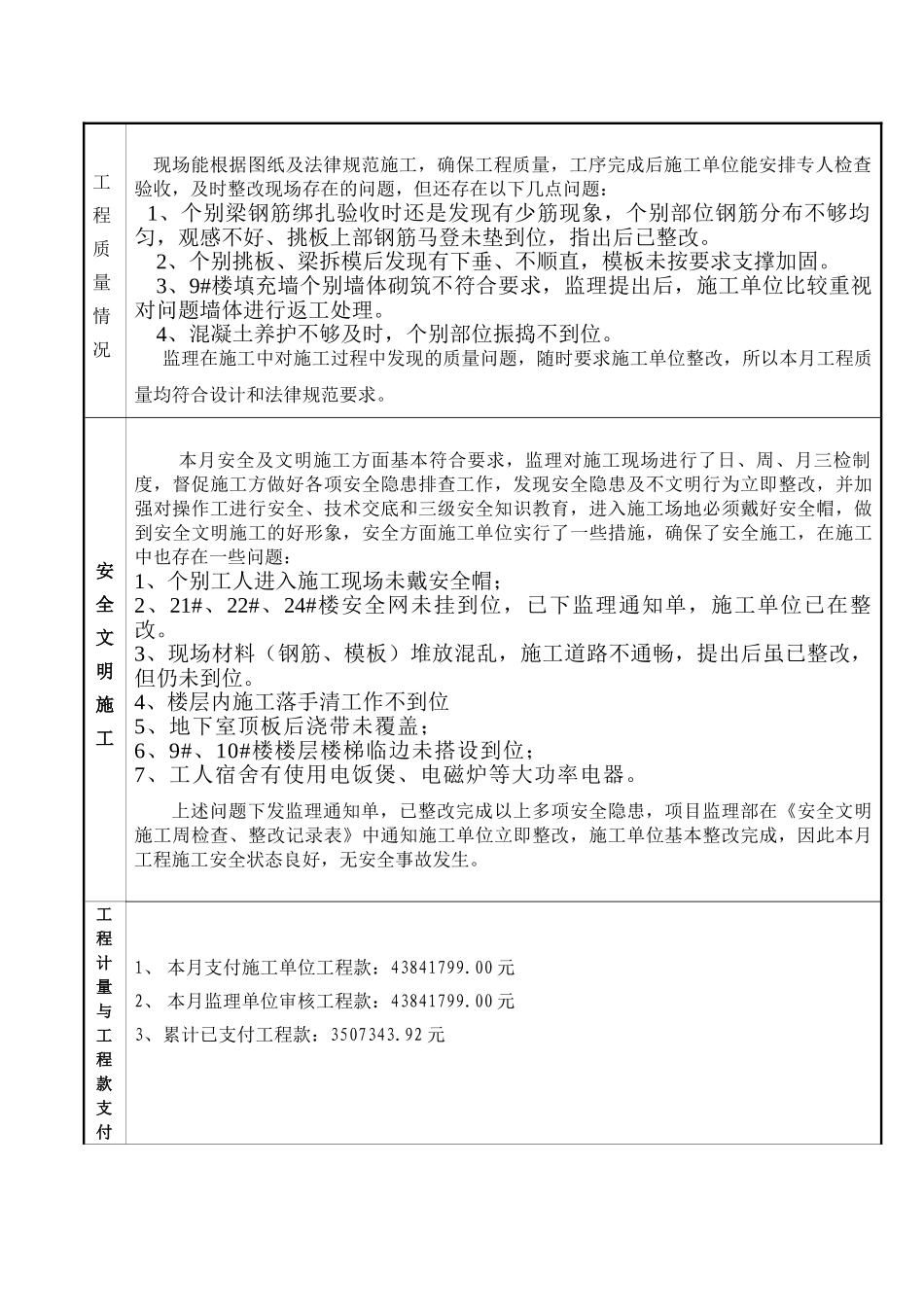

原因分析析工程质量情况现场能根据图纸及法律规范施工,确保工程质量,工序完成后施工单位能安排专人检查验收,及时整改现场存在的问题,但还存在以下几点问题: 1、个别梁钢筋绑扎验收时还是发现有少筋现象,个别部位钢筋分布不
