大亚湾核电基地中微子站地面装配大厅改建工程施工方案编制: 审核: 批准: 中国核工业二三建设有限公司深圳分公司1、工程概况大亚湾核电基地北区 220kv 变电站增容改造项目,在用地红线范围内东北角有一栋建筑物——中微子站地面装配大厅,阻碍了该项目的施工,需要进行改建
装配大厅为钢构架建筑物,可以分跨拆除
2、工程范围拆除装配大厅西墙,拆除南侧墙一跨,拆除北侧墙两跨,新建 3 面墙和两扇大门
3、施工方案1

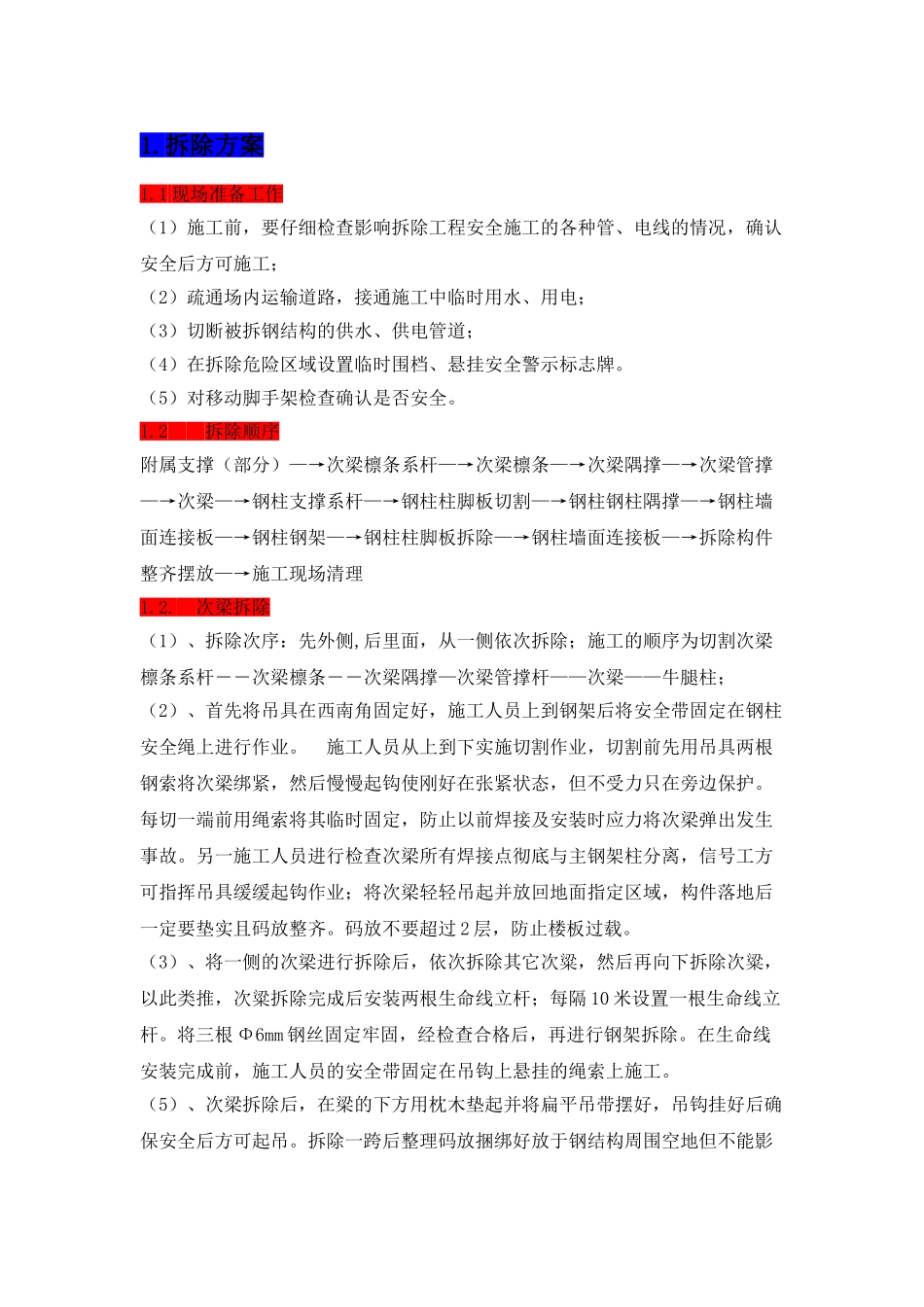

1 现场准备工作 (1)施工前,要仔细检查影响拆除工程安全施工的各种管、电线的情况,确认安全后方可施工; (2)疏通场内运输道路,接通施工中临时用水、用电; (3)切断被拆钢结构的供水、供电管道; (4)在拆除危险区域设置临时围档、悬挂安全警示标志牌
(5)对移动脚手架检查确认是否安全
2 拆除顺序 附属支撑(部分)—→次梁檩条系杆—→次梁檩条—→次梁隅撑—→次梁管撑—→次梁—→钢柱支撑系杆—→钢柱柱脚板切割—→钢柱钢柱隅撑—→钢柱墙面连接板—→钢柱钢架—→钢柱柱脚板拆除—→钢柱墙面连接板—→拆除构件整齐摆放—→施工现场清理 1
次梁拆除 (1)、拆除次序:先外侧,后里面,从一侧依次拆除;施工的顺序为切割次梁檩条系杆――次梁檩条――次梁隅撑—次梁管撑杆——次梁——牛腿柱; (2)、首先将吊具在西南角固定好,施工人员上到钢架后将安全带固定在钢柱安全绳上进行作业
施工人员从上到下实施切割作业,切割前先用吊具两根钢索将次梁绑紧,然后慢慢起钩使刚好在张紧状态,但不受力只在旁边保护
每切一端前用绳索将其临时固定,防止以前焊接及安装时应力将次梁弹出发生事故
另一施工人员进行检查次梁所有焊接点彻底与主钢架柱分离,信号工方可指挥吊具缓缓起钩作业;将次梁轻轻吊起并放回地面指定区域,构件落地后一定要垫实且码放整齐
码放不要超过 2 层,防止楼板过载
(3)、将一
