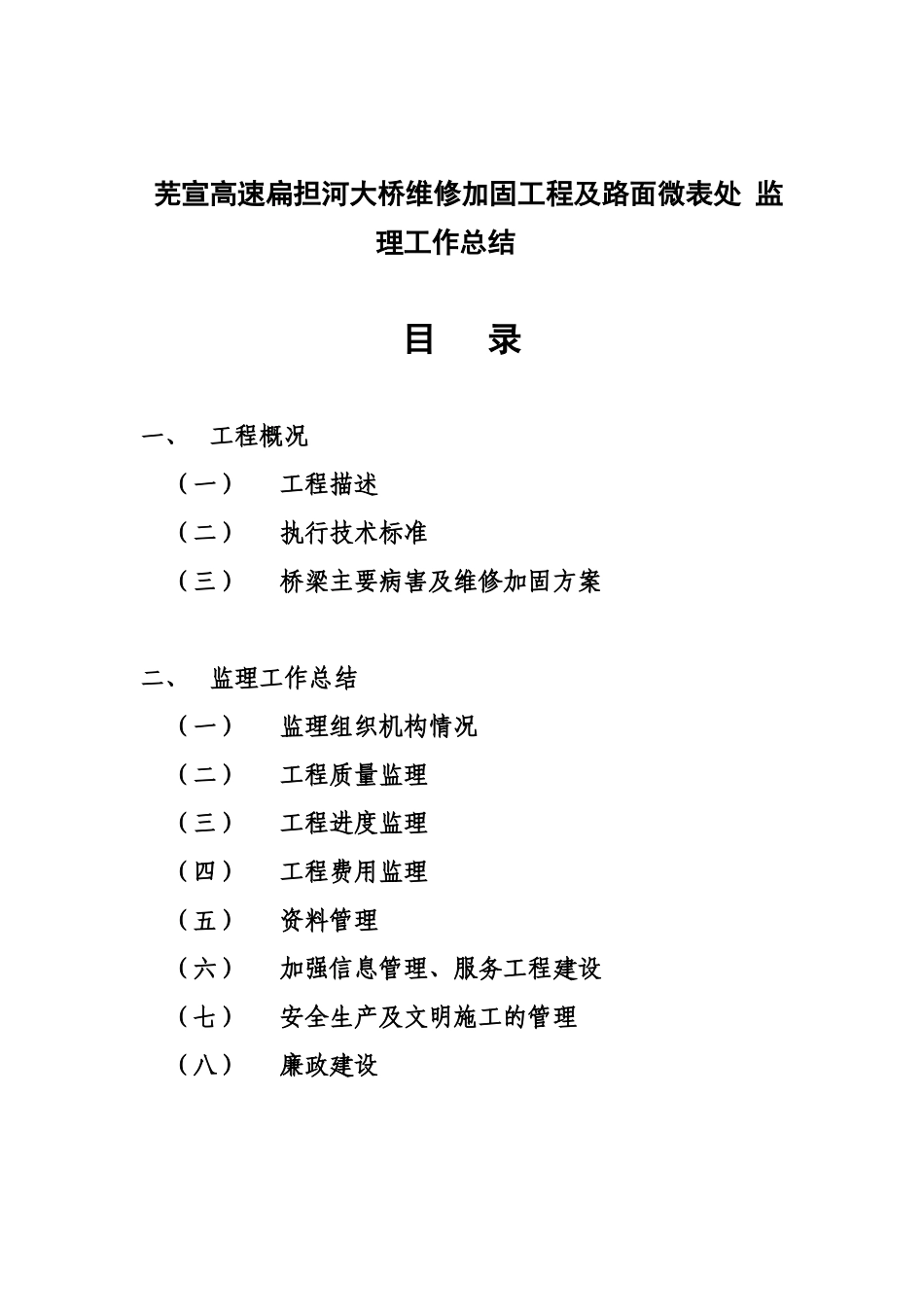

芜宣高速扁担河大桥维修加固工程及路面微表处 监理工作总结目 录一、工程概况(一)工程描述(二)执行技术标准(三)桥梁主要病害及维修加固方案二、监理工作总结(一)监理组织机构情况(二)工程质量监理(三)工程进度监理(四)工程费用监理(五)资料管理(六)加强信息管理、服务工程建设(七)安全生产及文明施工的管理(八)廉政建设监理工作总结一、工程概况(一)、工程描述:芜宣高速公路扁担河大桥上跨扁担河,扁担河西连芜太运河,东通长江,是芜湖境内主要的排洪涝河流。扁担河大桥位于湾子村附近,起讫桩号 K4+536.5~K5+459.5,跨 径 组 合 左 侧 18×25 + 18.82 + ( 30 + 4×52 + 30 ) +8×25 , 右 侧 19×25 + ( 30 + 4×50 + 30 ) + 18.82 +7×25,全长 941.86m。主桥为 30+4×52+30m 连续变截面箱梁。该桥于 1999 年 11 月~2001 年 6 月 30 日施工建设,于 2003 年 10 月 10 日通车运营。2025 年 11 月安徽省公路工程检测中心《芜宣高速公路桥梁 健康检测与评定报告》(第一册)指出“主桥现浇连续梁腹板存在较多斜向裂缝多集中在现浇梁 2#、3#、4#块;底板有较多纵向裂缝,多集中在现浇梁 5#、6#、7#块和合拢块”等该桥存在的病害。(二)、执行技术标准:1、原设计荷载:汽-超 20 级,挂-120;2、加固设计荷载:公路-Ⅰ 级;3、桥面宽度:0.50m(护栏)+11.50m(行车道)+0.75m(内护栏)+0.5m(分割带)+0.75m(内护栏)+11.50m(行车道)+0.50m(护栏),全长 26.0m。4、通航标准:V(3)级航道,最高通航水位 10.80m(黄海高程)。5、地震基本烈度:桥位区地震烈度按 7 度设防。6、设计车道:双向 4 车道。7、桥面横坡:2.0%(三)、桥梁主要病害及维修加固方案:从该桥总体外观来看,桥梁线形较顺畅,墩台无显著位移变形,主要病害为:主桥现浇块腹板斜向裂缝和底板纵向裂缝;个别伸缩缝损坏严重;行车道桥面车辙较严重局部有浅坑槽和波浪;部分板式支座存在偏位和较大剪切变形,部分四氟板支座四氟板剥落、开裂,破损严重;部分盆式支座钢板锈蚀较严重,少数固定螺栓脱落;桥下有易燃物堆放,存在安全隐患。根据《合杭公路芜宣段清水河特大桥主桥箱梁 现场检查与检测报告》以及对原结构的相关结构计算,提出如下维修方案及施工顺序:1、进行桥墩的维修加固;2、对箱内外大于 0.15mm 的裂缝实施灌缝,对箱内外小于...
