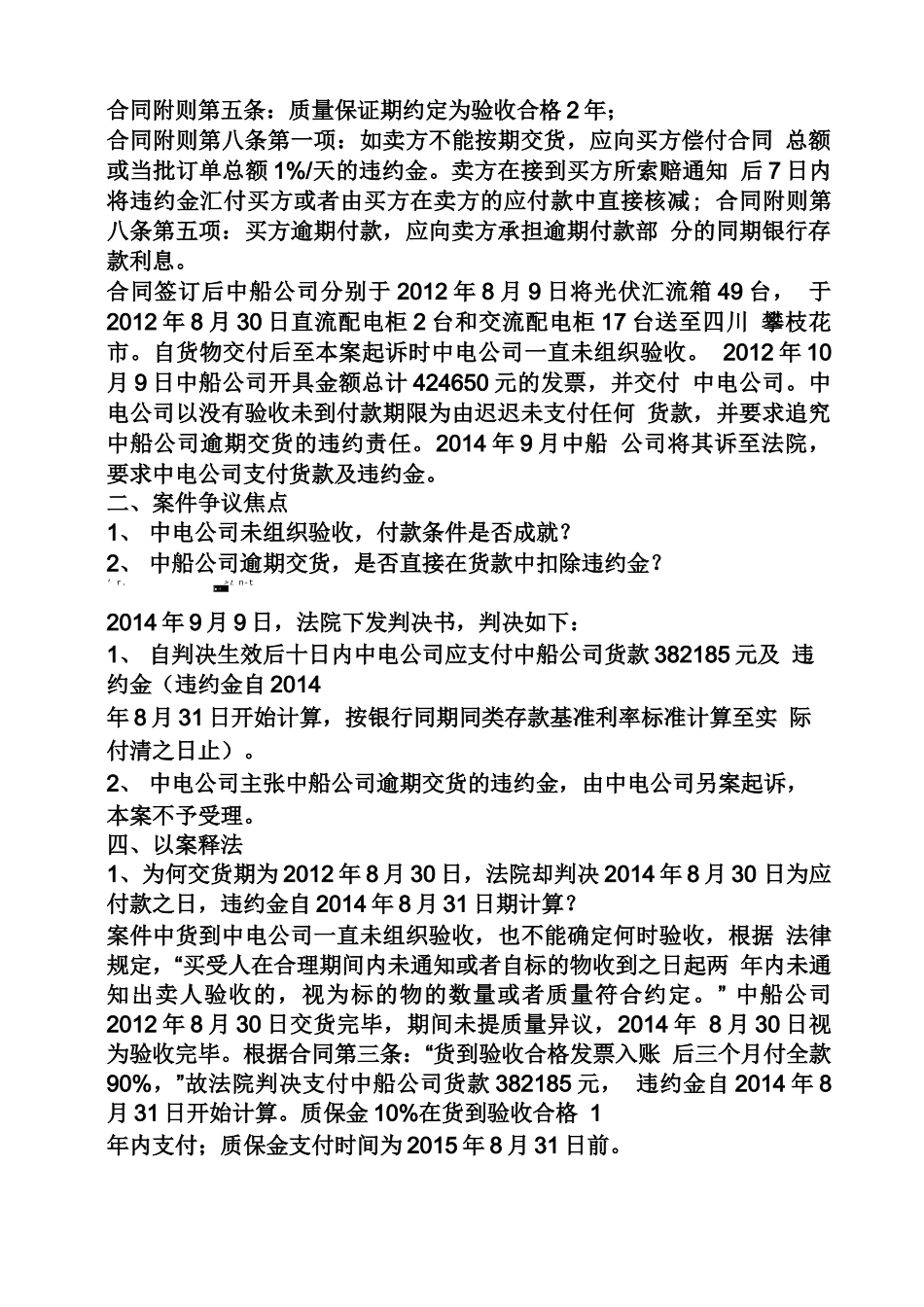

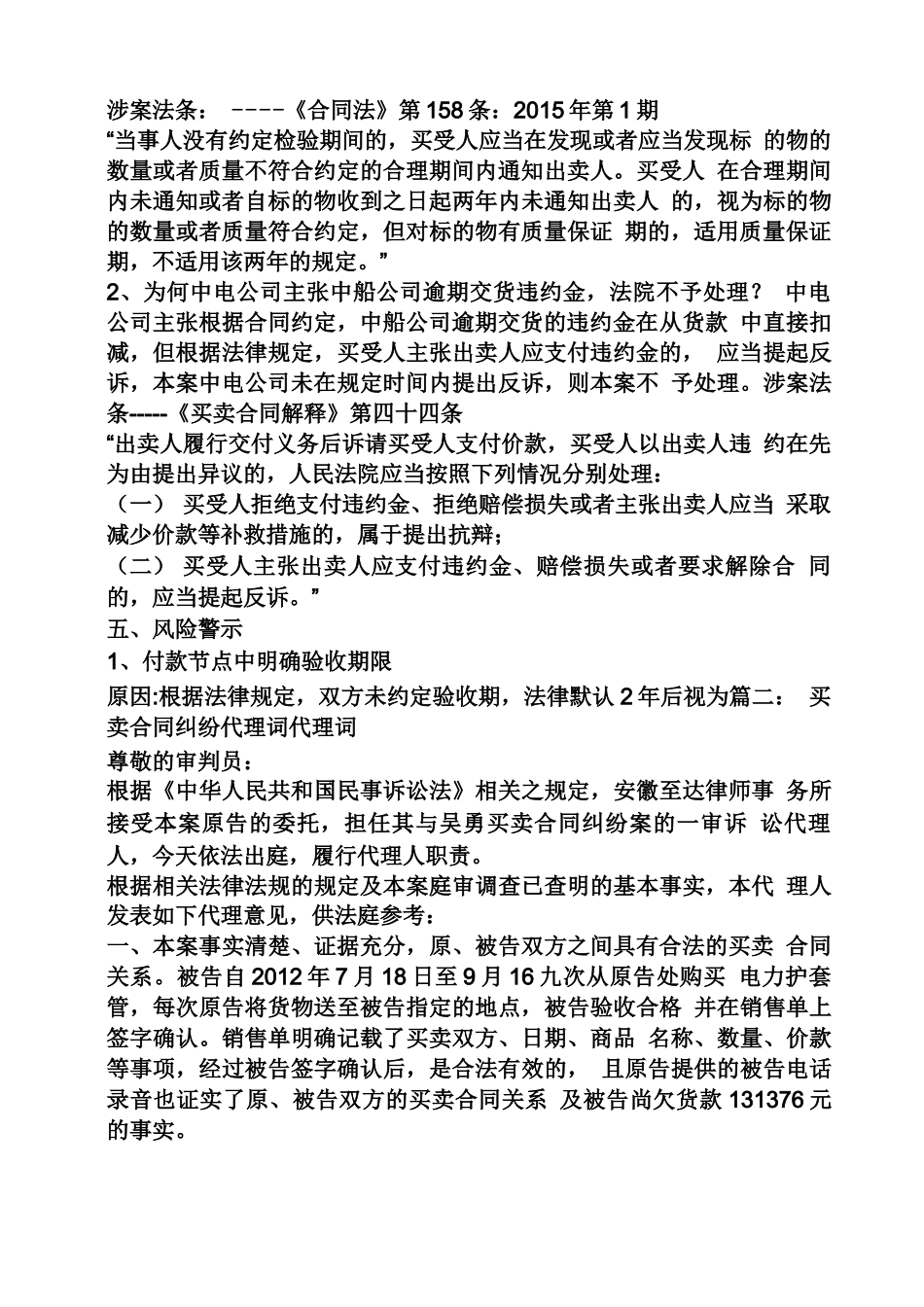

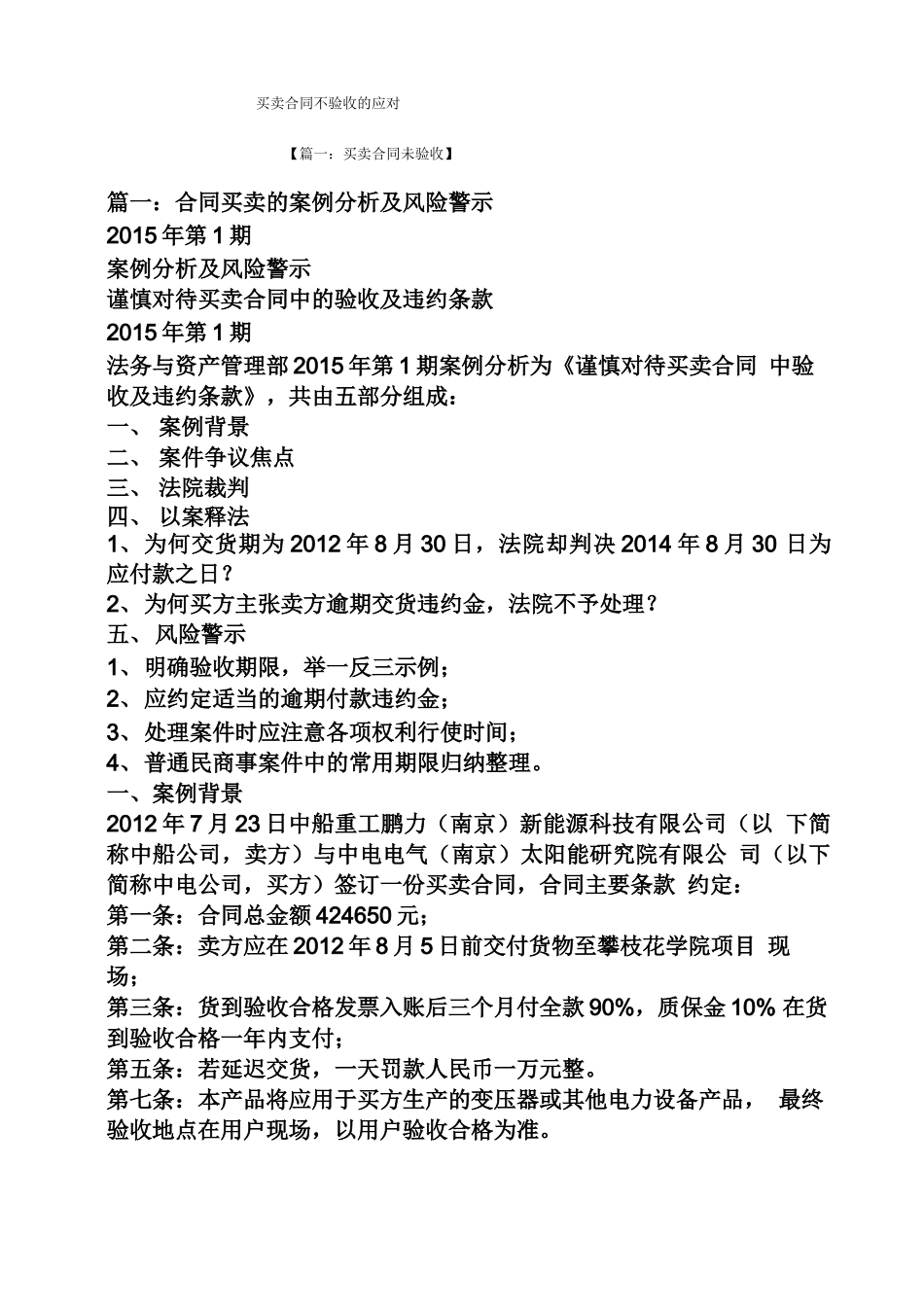

买卖合同不验收的应对【篇一:买卖合同未验收】篇一:合同买卖的案例分析及风险警示2015年第1期案例分析及风险警示谨慎对待买卖合同中的验收及违约条款2015年第1期法务与资产管理部2015年第1期案例分析为《谨慎对待买卖合同中验收及违约条款》,共由五部分组成:一、案例背景二、案件争议焦点三、法院裁判四、以案释法1、为何交货期为2012年8月30日,法院却判决2014年8月30日为应付款之日
2、为何买方主张卖方逾期交货违约金,法院不予处理
五、风险警示1、明确验收期限,举一反三示例;2、应约定适当的逾期付款违约金;3、处理案件时应注意各项权利行使时间;4、普通民商事案件中的常用期限归纳整理
一、案例背景2012年7月23日中船重工鹏力(南京)新能源科技有限公司(以下简称中船公司,卖方)与中电电气(南京)太阳能研究院有限公司(以下简称中电公司,买方)签订一份买卖合同,合同主要条款约定:第一条:合同总金额424650元;第二条:卖方应在2012年8月5日前交付货物至攀枝花学院项目现场;第三条:货到验收合格发票入账后三个月付全款90%,质保金10%在货到验收合格一年内支付;第五条:若延迟交货,一天罚款人民币一万元整
第七条:本产品将应用于买方生产的变压器或其他电力设备产品,最终验收地点在用户现场,以用户验收合格为准
合同附则第五条:质量保证期约定为验收合格2年;合同附则第八条第一项:如卖方不能按期交货,应向买方偿付合同总额或当批订单总额1%/天的违约金
卖方在接到买方所索赔通知后7日内将违约金汇付买方或者由买方在卖方的应付款中直接核减;合同附则第八条第五项:买方逾期付款,应向卖方承担逾期付款部分的同期银行存款利息
合同签订后中船公司分别于2012年8月9日将光伏汇流箱49台,于2012年8月30日直流配电柜2台和交流配电柜17台送至四川攀枝花市
自货物交付后至本案起诉时中电公司一直
