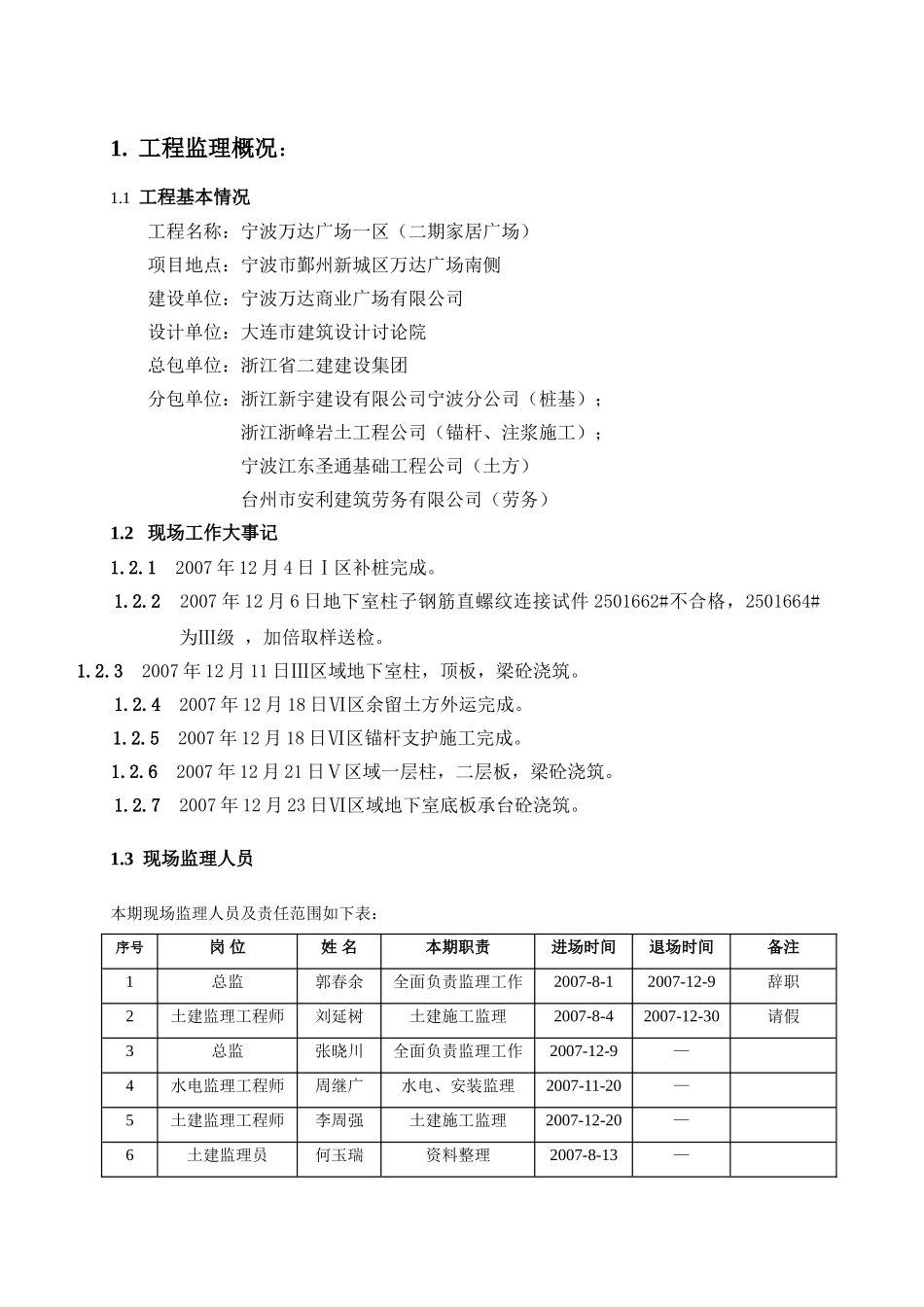

工程监理概况:1
1 工程基本情况工程名称:宁波万达广场一区(二期家居广场)项目地点:宁波市鄞州新城区万达广场南侧建设单位:宁波万达商业广场有限公司设计单位:大连市建筑设计讨论院总包单位:浙江省二建建设集团分包单位:浙江新宇建设有限公司宁波分公司(桩基); 浙江浙峰岩土工程公司(锚杆、注浆施工); 宁波江东圣通基础工程公司(土方) 台州市安利建筑劳务有限公司(劳务)1
2 现场工作大事记1
1 2007 年 12 月 4 日Ⅰ区补桩完成
2 2007 年 12 月 6 日地下室柱子钢筋直螺纹连接试件 2501662#不合格,2501664#为Ⅲ级 ,加倍取样送检
3 2007 年 12 月 11 日Ⅲ区域地下室柱,顶板,梁砼浇筑
4 2007 年 12 月 18 日Ⅵ区余留土方外运完成
5 2007 年 12 月 18 日Ⅵ区锚杆支护施工完成
6 2007 年 12 月 21 日Ⅴ区域一层柱,二层板,梁砼浇筑
7 2007 年 12 月 23 日Ⅵ区域地下室底板承台砼浇筑
3 现场监理人员本期现场监理人员及责任范围如下表:序号岗 位姓 名本期职责进场时间退场时间备注1总监郭春余全面负责监理工作2007-8-12007-12-9辞职2土建监理工程师刘延树土建施工监理2007-8-42007-12-30请假3总监张晓川全面负责监理工作2007-12-9—4水电监理工程师周继广水电、安装监理2007-11-20—5土建监理工程师李周强土建施工监理2007-12-20—6土建监理员何玉瑞资料整理2007-8-13—7土建监理员朱天鹏监理员2007-11-20—2本期监理月报:2

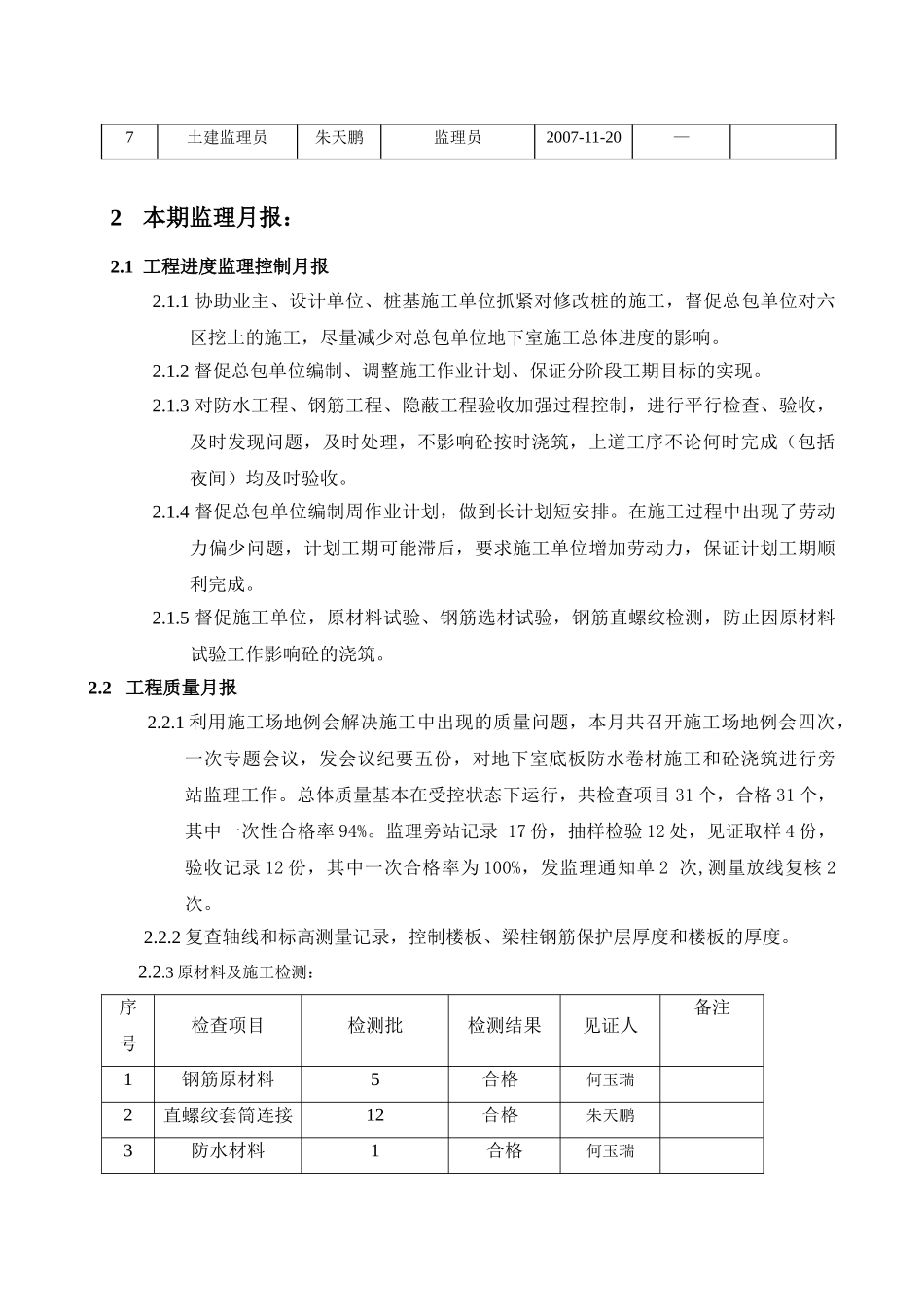

1 工程进度监理控制月报2

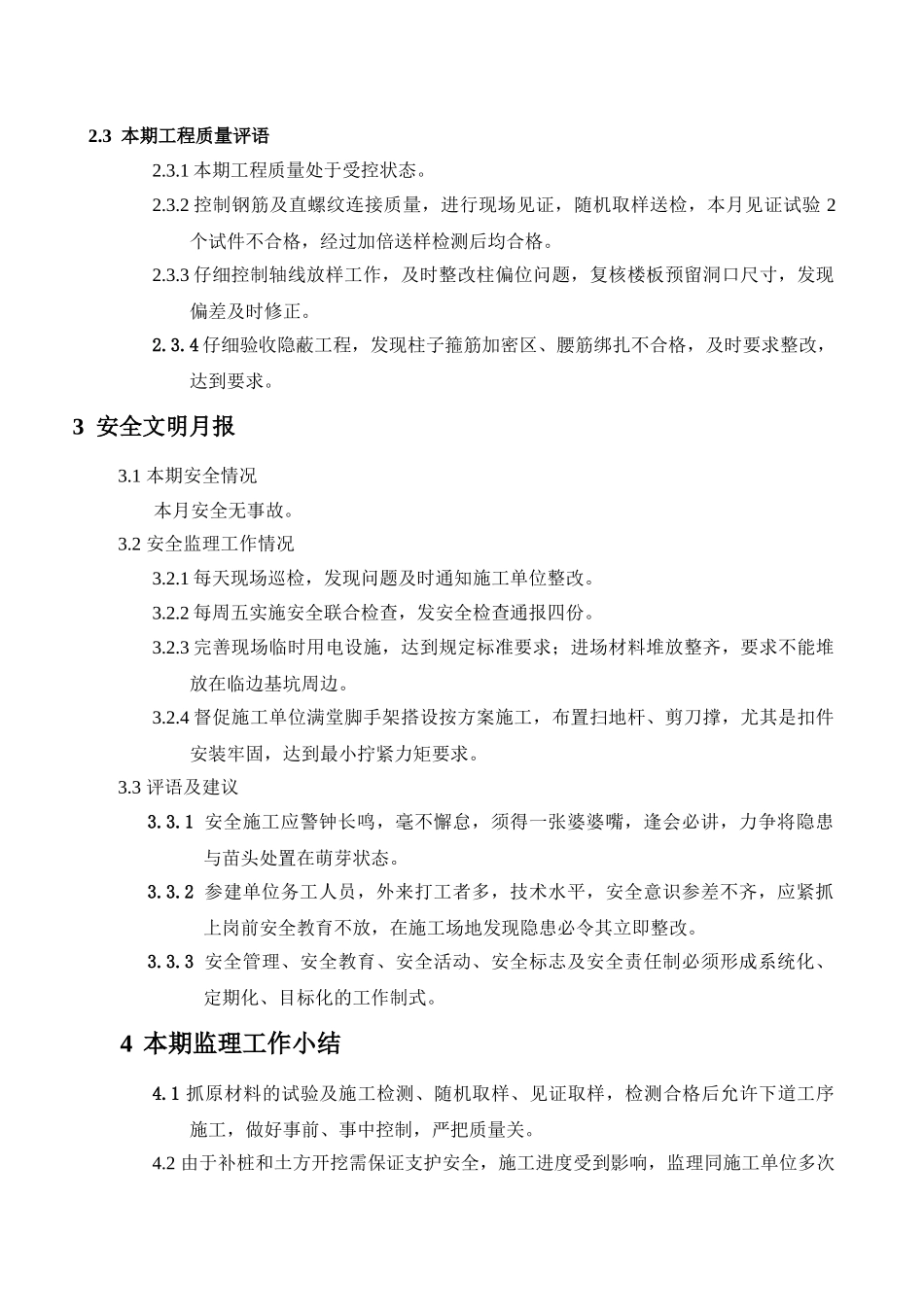

1 协助业主、设计单位、桩基施工单位抓紧对修改桩的施工,督促总包单位对六区挖土的施工,尽量减少对总包单位地下室
