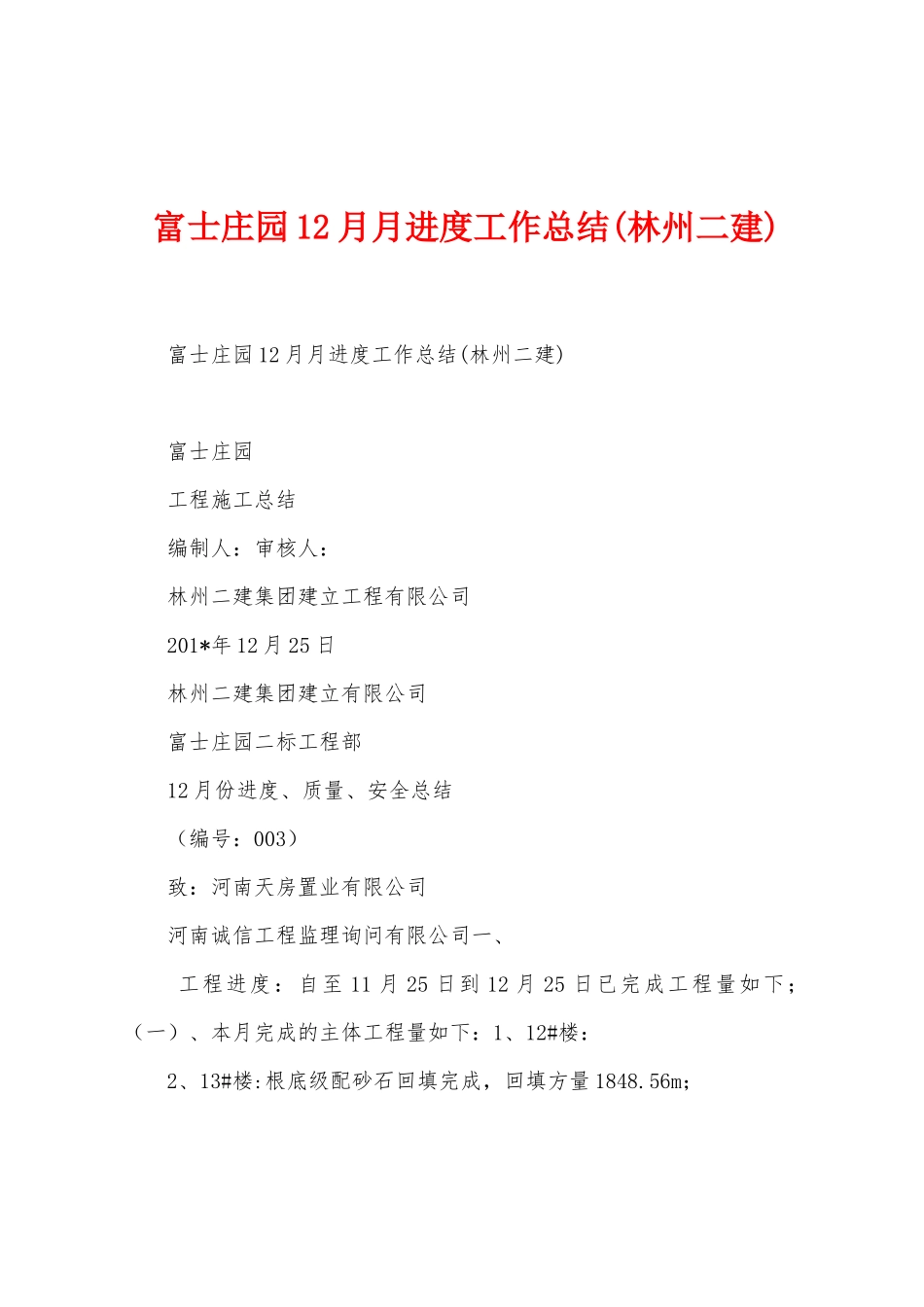

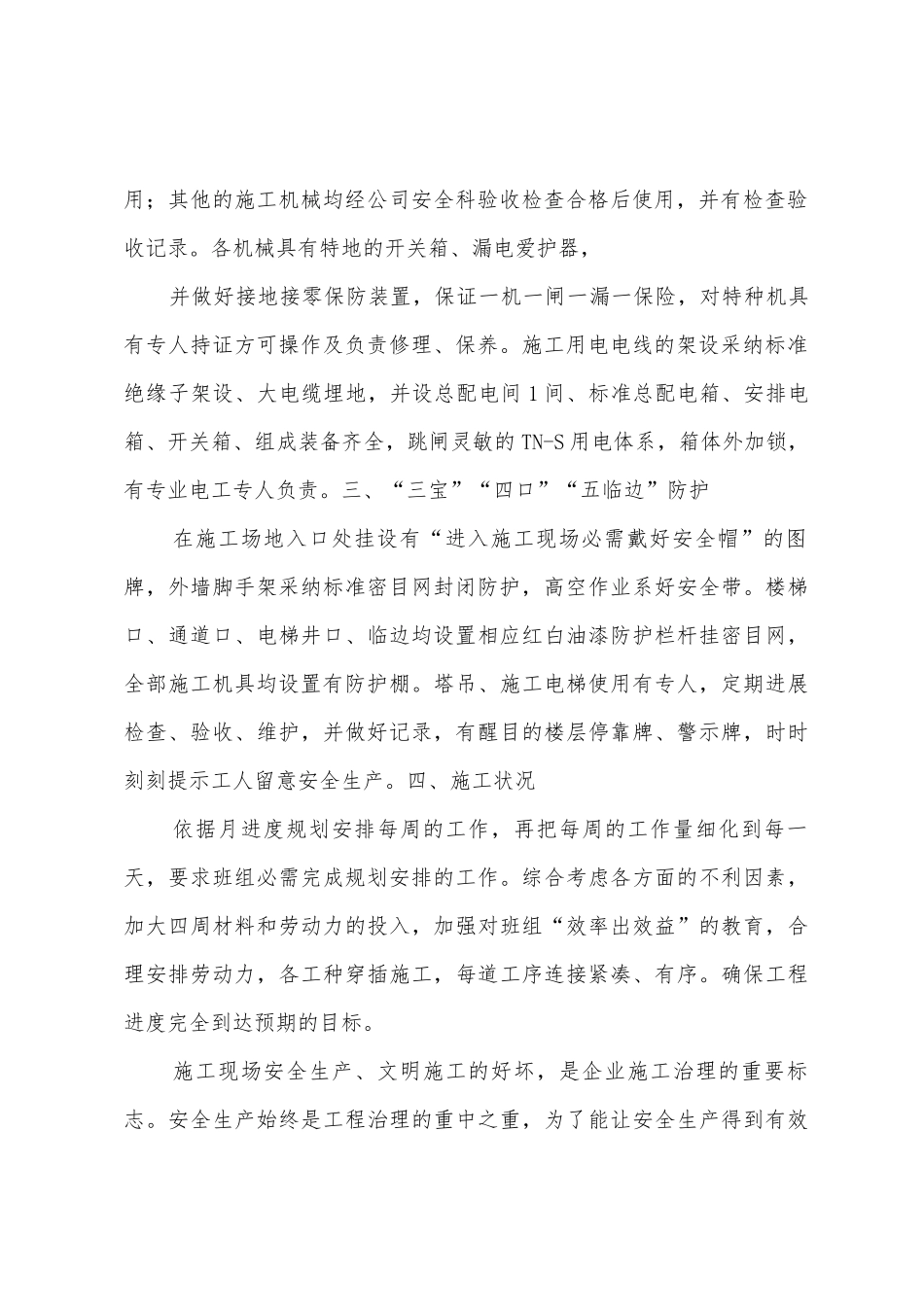

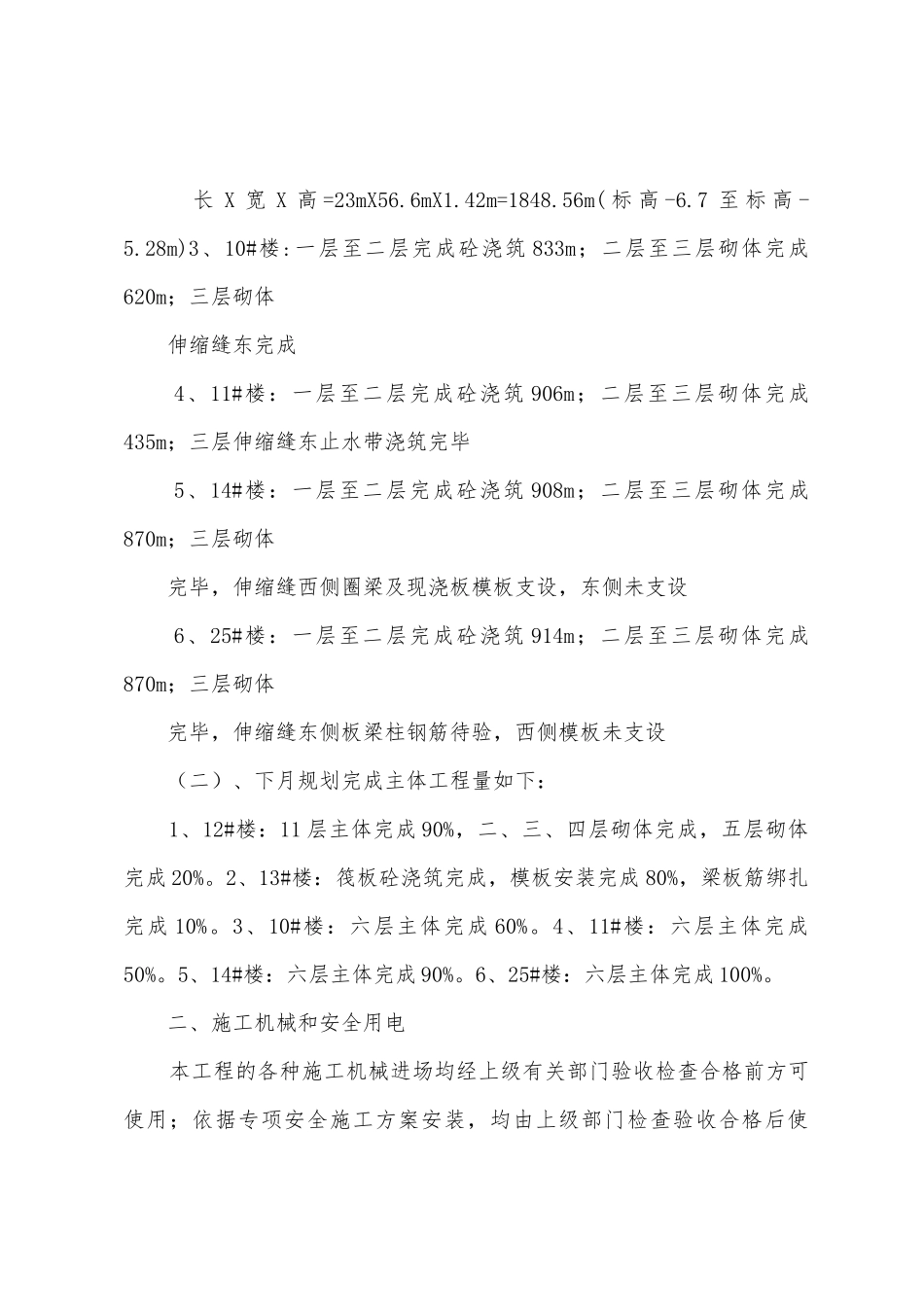

富士庄园 12 月月进度工作总结(林州二建) 富士庄园 12 月月进度工作总结(林州二建) 富士庄园 工程施工总结 编制人:审核人: 林州二建集团建立工程有限公司 201*年 12 月 25 日 林州二建集团建立有限公司 富士庄园二标工程部 12 月份进度、质量、安全总结 (编号:003) 致:河南天房置业有限公司 河南诚信工程监理询问有限公司一、 工程进度:自至 11 月 25 日到 12 月 25 日已完成工程量如下;(一)、本月完成的主体工程量如下:1、12#楼: 2、13#楼:根底级配砂石回填完成,回填方量 1848.56m; 长 X 宽 X 高 =23mX56.6mX1.42m=1848.56m( 标 高 -6.7 至 标 高 -5.28m)3、10#楼:一层至二层完成砼浇筑 833m;二层至三层砌体完成620m;三层砌体 伸缩缝东完成 4、11#楼:一层至二层完成砼浇筑 906m;二层至三层砌体完成435m;三层伸缩缝东止水带浇筑完毕 5、14#楼:一层至二层完成砼浇筑 908m;二层至三层砌体完成870m;三层砌体 完毕,伸缩缝西侧圈梁及现浇板模板支设,东侧未支设 6、25#楼:一层至二层完成砼浇筑 914m;二层至三层砌体完成870m;三层砌体 完毕,伸缩缝东侧板梁柱钢筋待验,西侧模板未支设 (二)、下月规划完成主体工程量如下: 1、12#楼:11 层主体完成 90%,二、三、四层砌体完成,五层砌体完成 20%。2、13#楼:筏板砼浇筑完成,模板安装完成 80%,梁板筋绑扎完成 10%。3、10#楼:六层主体完成 60%。4、11#楼:六层主体完成50%。5、14#楼:六层主体完成 90%。6、25#楼:六层主体完成 100%。 二、施工机械和安全用电 本工程的各种施工机械进场均经上级有关部门验收检查合格前方可使用;依据专项安全施工方案安装,均由上级部门检查验收合格后使用;其他的施工机械均经公司安全科验收检查合格后使用,并有检查验收记录。各机械具有特地的开关箱、漏电爱护器, 并做好接地接零保防装置,保证一机一闸一漏一保险,对特种机具有专人持证方可操作及负责修理、保养。施工用电电线的架设采纳标准绝缘子架设、大电缆埋地,并设总配电间 1 间、标准总配电箱、安排电箱、开关箱、组成装备齐全,跳闸灵敏的 TN-S 用电体系,箱体外加锁,有专业电工专人负责。三、“三宝”“四口”“五临边”防护 在施工场地入口处挂设有“进入施工现场必需戴好安全帽”的图牌,外墙脚手架采纳标准密目网封闭防护,高空作业系好安全带。楼梯口、通道口、电梯井口、临边均设置相应...
