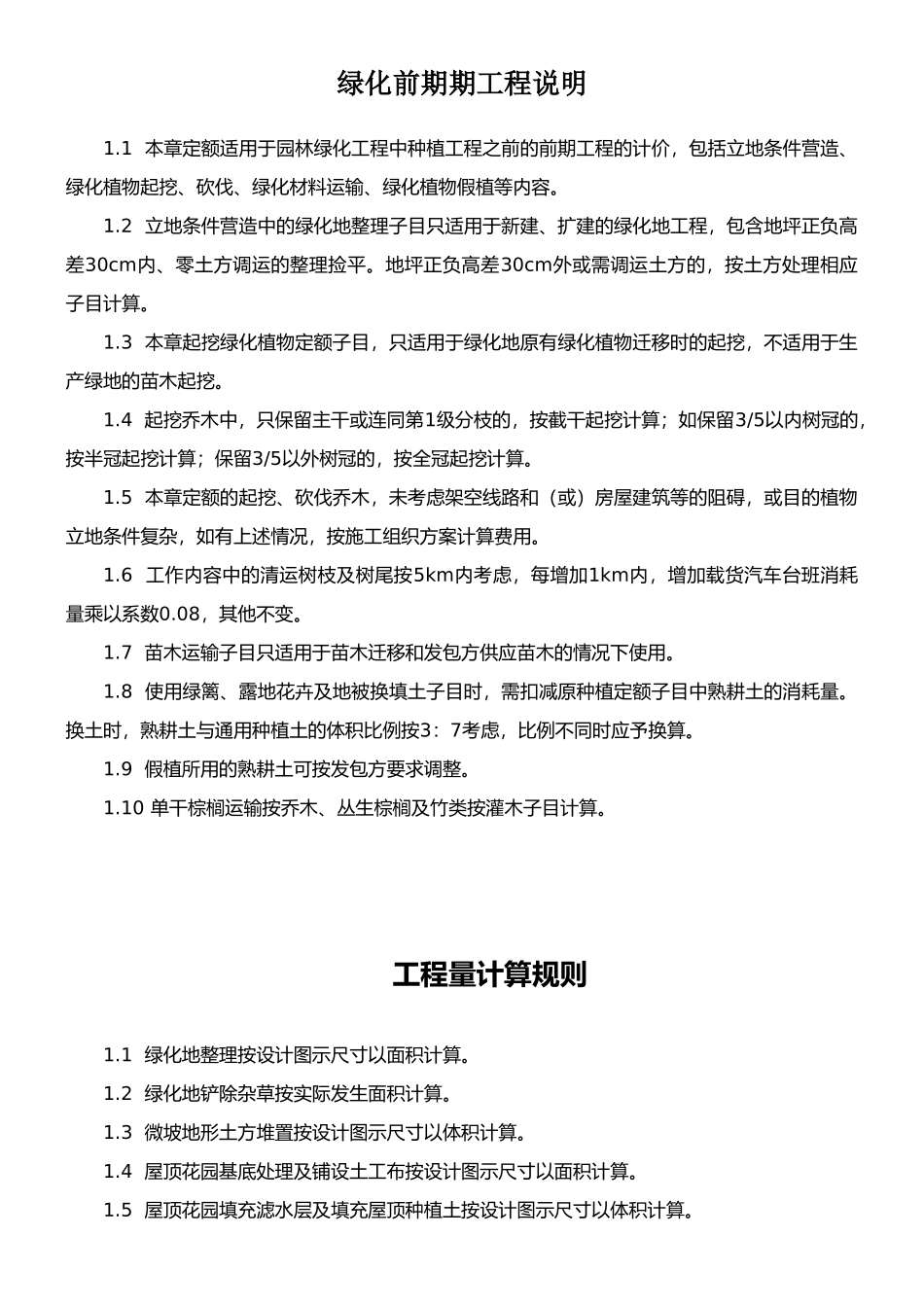

绿化前期期工程说明1
1 本章定额适用于园林绿化工程中种植工程之前的前期工程的计价,包括立地条件营造、绿化植物起挖、砍伐、绿化材料运输、绿化植物假植等内容
2 立地条件营造中的绿化地整理子目只适用于新建、扩建的绿化地工程,包含地坪正负高差30cm内、零土方调运的整理捡平
地坪正负高差30cm外或需调运土方的,按土方处理相应子目计算
3 本章起挖绿化植物定额子目,只适用于绿化地原有绿化植物迁移时的起挖,不适用于生产绿地的苗木起挖
4 起挖乔木中,只保留主干或连同第1级分枝的,按截干起挖计算;如保留3/5以内树冠的,按半冠起挖计算;保留3/5以外树冠的,按全冠起挖计算
5 本章定额的起挖、砍伐乔木,未考虑架空线路和(或)房屋建筑等的阻碍,或目的植物立地条件复杂,如有上述情况,按施工组织方案计算费用
6 工作内容中的清运树枝及树尾按5km内考虑,每增加1km内,增加载货汽车台班消耗量乘以系数0
08,其他不变
7 苗木运输子目只适用于苗木迁移和发包方供应苗木的情况下使用
8 使用绿篱、露地花卉及地被换填土子目时,需扣减原种植定额子目中熟耕土的消耗量
换土时,熟耕土与通用种植土的体积比例按3:7考虑,比例不同时应予换算
9 假植所用的熟耕土可按发包方要求调整

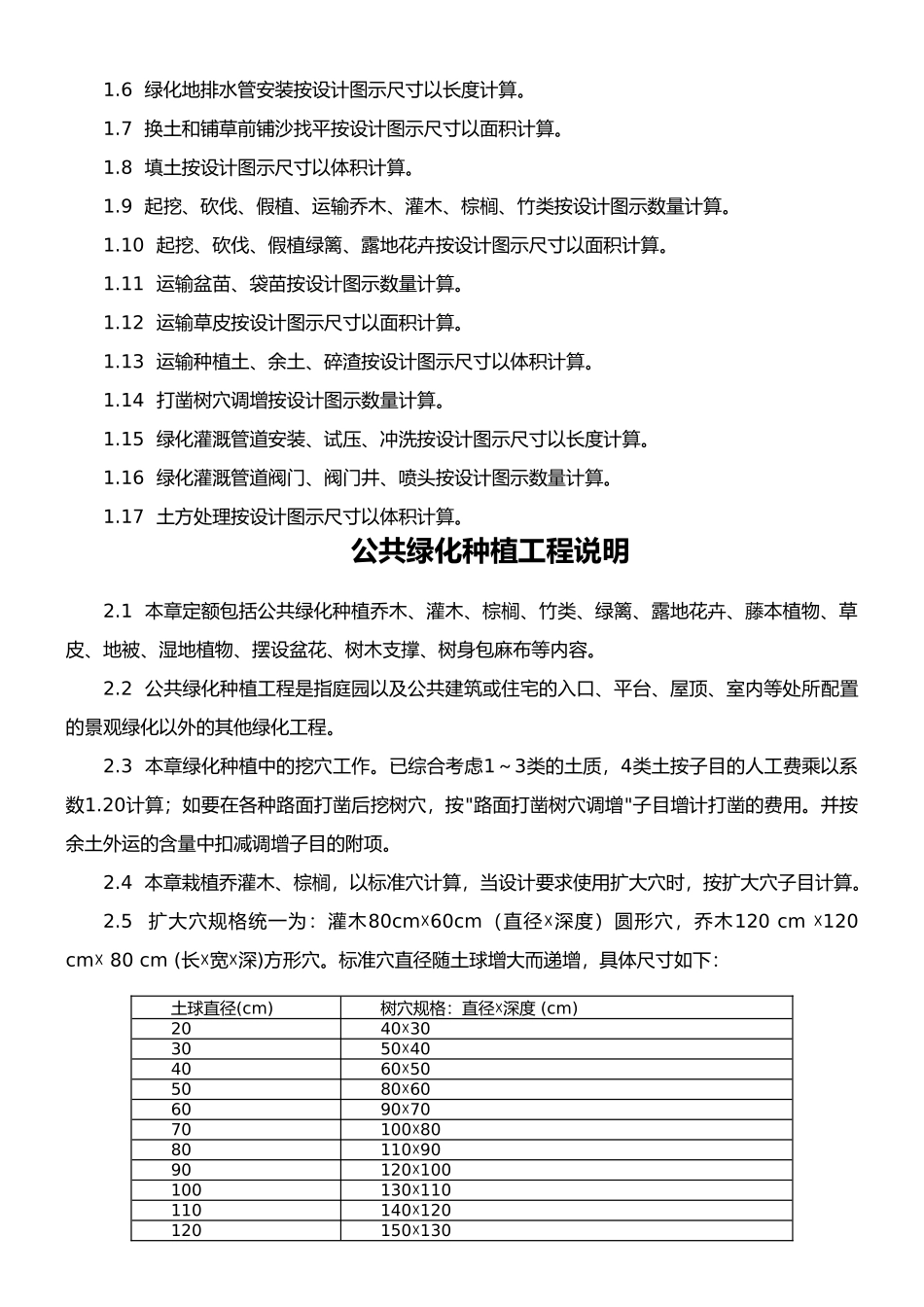

10 单干棕榈运输按乔木、丛生棕榈及竹类按灌木子目计算
工程量计算规则1
1 绿化地整理按设计图示尺寸以面积计算
2 绿化地铲除杂草按实际发生面积计算
3 微坡地形土方堆置按设计图示尺寸以体积计算
4 屋顶花园基底处理及铺设土工布按设计图示尺寸以面积计算
5 屋顶花园填充滤水层及填充屋顶种植土按设计图示尺寸以体积计算
6 绿化地排水管安装按设计图示尺寸以长度计算
7 换土和铺草前铺沙找平按设计图示尺寸以面积计算
8 填土按设计图示尺寸以体积计算
9 起挖、砍伐
