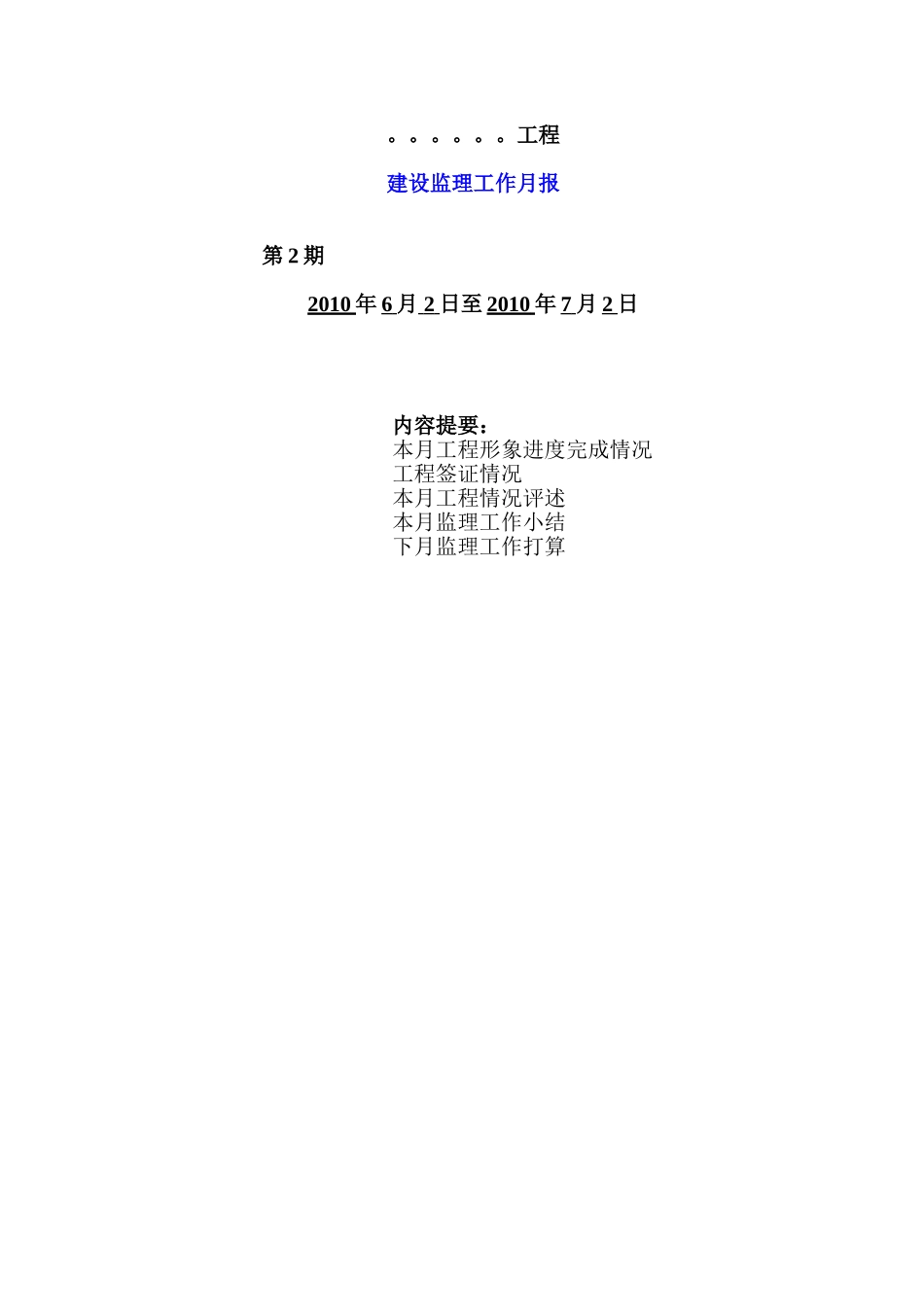

工程建设监理工作月报 第 2 期2010 年 6 月 2 日至 2010 年 7 月 2 日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结 下月监理工作打算工程名称设计单位建设单位承包单位形象进度完成情况计划完成实际完成原因分析1、施工现场施工人员较少影响施工进度
2、商混站机器故障,混凝土供应不及时
3、木工关模质量较差,整改较多
4、因实测实量合格率较差,造成停工整改,影响主体施工进度
工程签证情况报告纪要专例题会6内容简要签证工程质量41内容简要的通知、指示、指令向承包单位发出8内容简要各种报告承包单位提出的27内容简要签证工程付款3内容简要本月监理工作小结:一、安全方面⑴ 塔机的复检、总配电箱漏电保护器的法律规范,1#、2#、3#楼拆模后洞口及临边防护进行检查
⑵ 检查卸料平台的堆码、塔机的吊运、外架立面网的形象以及临边防护
⑶ 检查各楼栋安全通道标志及外挑防护情况
⑷ 督促总包单位对各栋各层临边防护、预留洞口、灭火器的安置以及各楼层的建渣和材料堆码
⑸ 重点督促 1#、2#、3#楼升降机的安装及旁站监督
⑹ 检查施工单位材料堆码及作业面、机械防护工作
二、质量方面:⑴ 检查各楼栋柱、墙、梁、板钢筋数量,规格,锚固长度及柱筋竖焊质量等
督促施工方对各楼栋进行砼浇筑施工及砼养护,要求施工方对剪力墙、柱等部位进行戳毛
根据设计图纸检查各楼栋柱、墙、梁、板的模板支设情况
⑵ 对各楼栋墙、柱进行实测实量工作,并对施工单位测量点进行抽查
检查各楼栋钢筋绑扎、模板支设、砼浇筑等施工质量
⑶ 万科公司工程部对 1#、2#、3#楼砼构件进行实测实量检查,经实测合格率为69﹪,5 月 14 日工程部发出停工令,要求施工单位进行停工整改
⑷ 万科公司工程部对 1#、2#、3#楼砼构件进行第二次实测实量检查,主要检查楼板平整度及楼板厚度,其中
