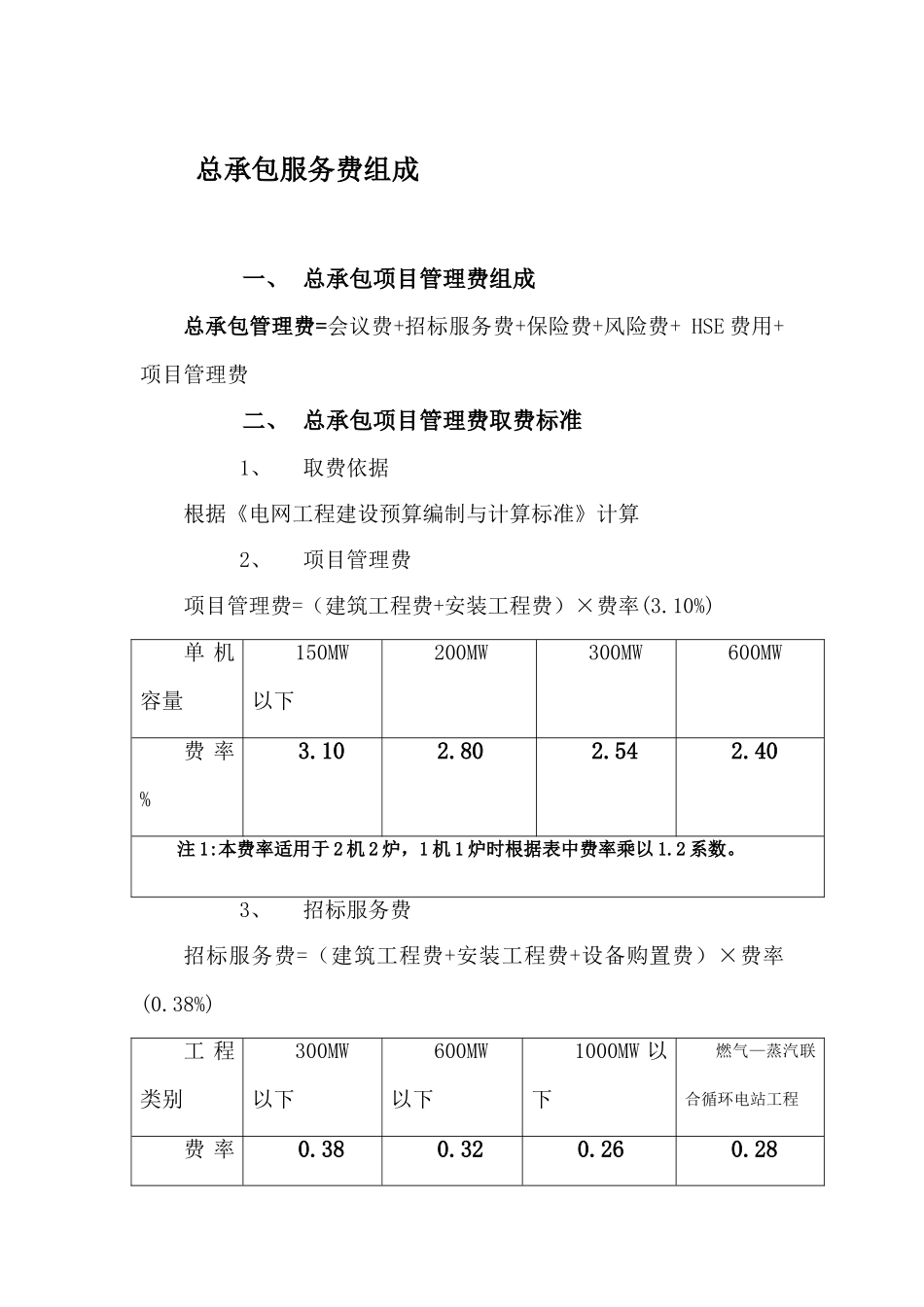

总承包服务费组成一、 总承包项目管理费组成总承包管理费=会议费+招标服务费+保险费+风险费+ HSE 费用+项目管理费二、 总承包项目管理费取费标准1、取费依据根据《电网工程建设预算编制与计算标准》计算2、项目管理费项目管理费=(建筑工程费+安装工程费)×费率(3.10%)单 机容量150MW以下200MW300MW600MW费 率 %3.102.802.542.40注 1:本费率适用于 2 机 2 炉,1 机 1 炉时根据表中费率乘以 1.2 系数。3、招标服务费招标服务费=(建筑工程费+安装工程费+设备购置费)×费率(0.38%)工 程类别300MW以下600MW以下1000MW 以下燃气—蒸汽联合循环电站工程费 率 0.380.320.260.28%4、会议费(初步设计评审会及施工图交底会及技术联络会等相关费用)会议费=(勘察费+基本设计费)×3%5、保险费(雇主责任险+总承包人员意外损害险+施工设备保险+货物运输保险)保险费= 合同总价×0.07%6、HSE 费用(职业健康、安全、环境费用;包含 HSE 入场培训、劳保保护用品、建设工程配置的 HSE 设备、设施费用(标识、专栏)、现场医疗站费及建设单位负责的施工场地保安费用)HSE 费用= 合同总价×1.4%
