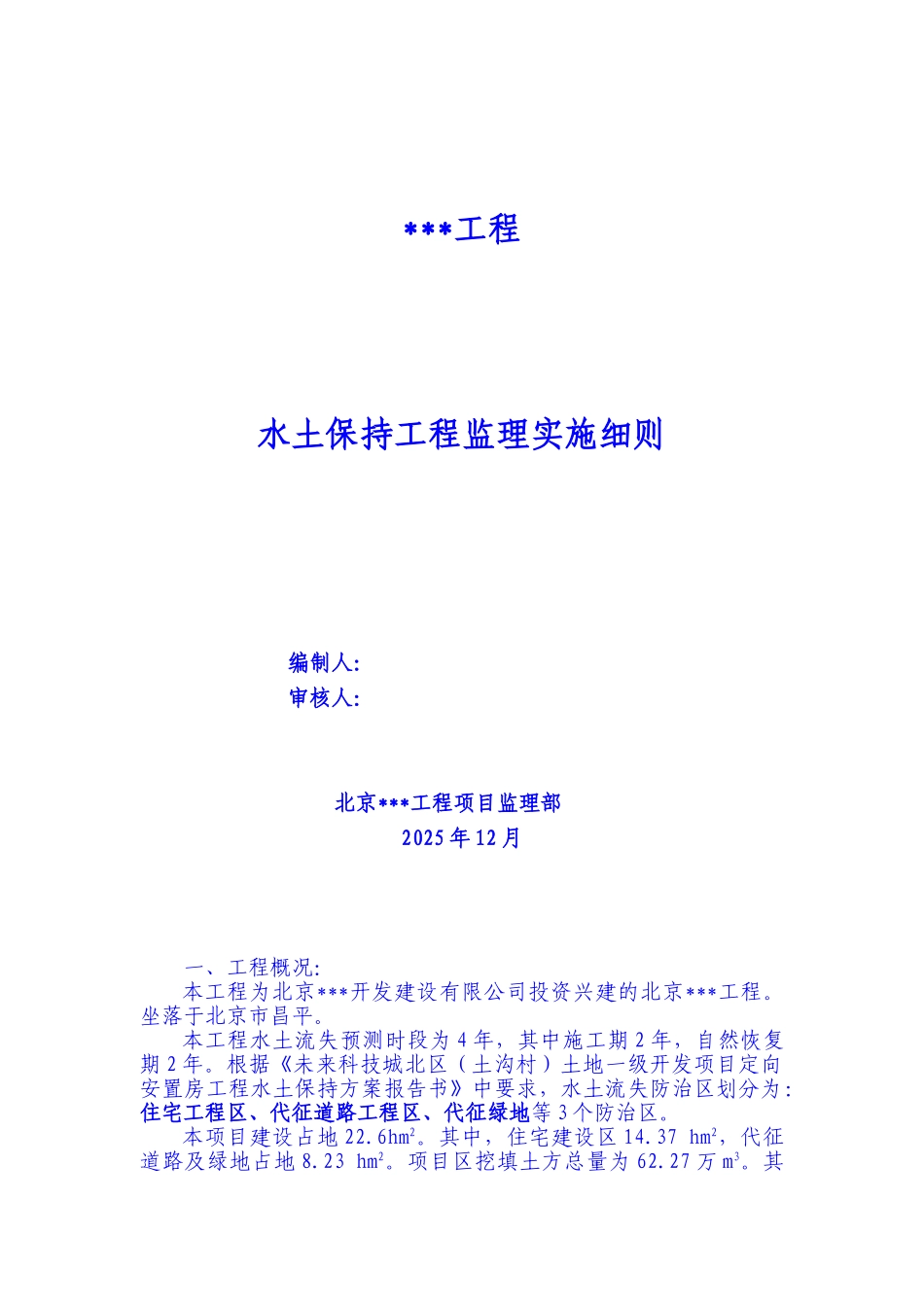

***工程水土保持工程监理实施细则编制人: 审核人: 北京***工程项目监理部2025 年 12 月一、工程概况:本工程为北京***开发建设有限公司投资兴建的北京***工程
坐落于北京市昌平
本工程水土流失预测时段为 4 年,其中施工期 2 年,自然恢复期 2 年
根据《未来科技城北区(土沟村)土地一级开发项目定向安置房工程水土保持方案报告书》中要求,水土流失防治区划分为:住宅工程区、代征道路工程区、代征绿地等 3 个防治区
本项目建设占地 22
其中,住宅建设区 14
37 hm2,代征道路及绿地占地 8
23 hm2

项目区挖填土方总量为 62
27 万 m3
其中,挖方总量为 31
14 万 m3,填方总量为 30
89 万 m3
产生弃渣总量为 0
24 万 m3,外运弃渣总量为 0
24 万 m3
本项目不设置取土、弃土(渣)场,产生的建筑弃渣全部运输到昌平区利昌环境卫生服务中心阿苏卫弃土消纳场消纳
本工程没有限制项目建设的水土保持制约性因素
二、监理工作依据:1
《中华人民共和国水土保持法实施条例》,1993 年 8 月 1 日中华人民共和国国务院令第 120 号;2
《建设项目环境保护管理条例》,1998 年 11 月 18 日,中华人民共和国国务院令第 253 号;3
《北京实施办法》(1992)
《开发建设项目水土保持方案编报审批管理规定》,1995年 5 月 30 日,中华人民共和国水利部令第 5 号;5
《开发建设项目水土保持设施验收管理办法》,1995 年 5 月30 日,中华人民共和国水利部令第 5 号;6
《开发建设项目水土保持方案管理办法》,水利部、国家计委、管家环保局、水保[1994]513 号;7
《关于加强大中型开发项目水土保持监理工作的通知》,水利部水保第 89 号;8

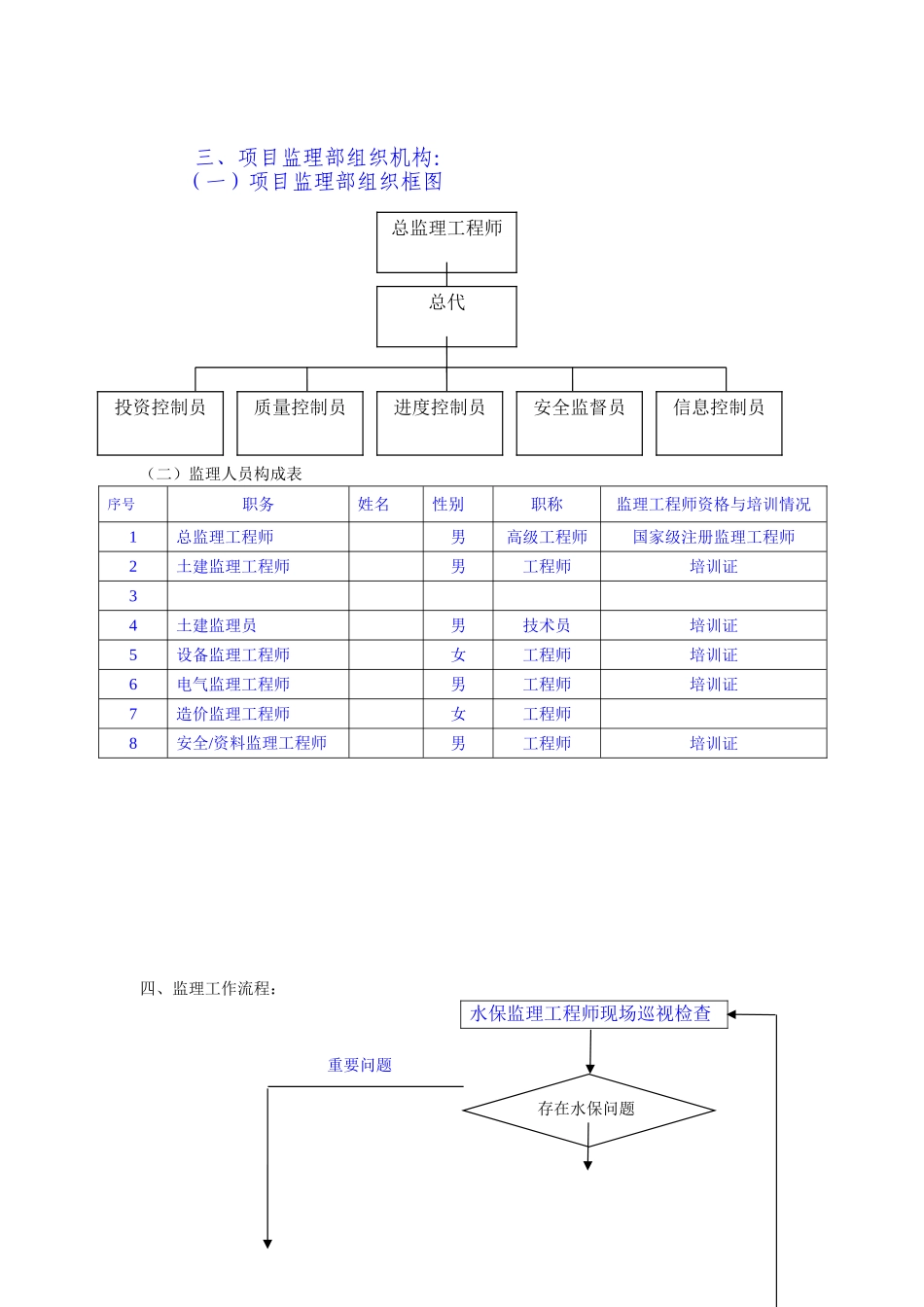

《关于法律规范生产建设项目水土保持监测
