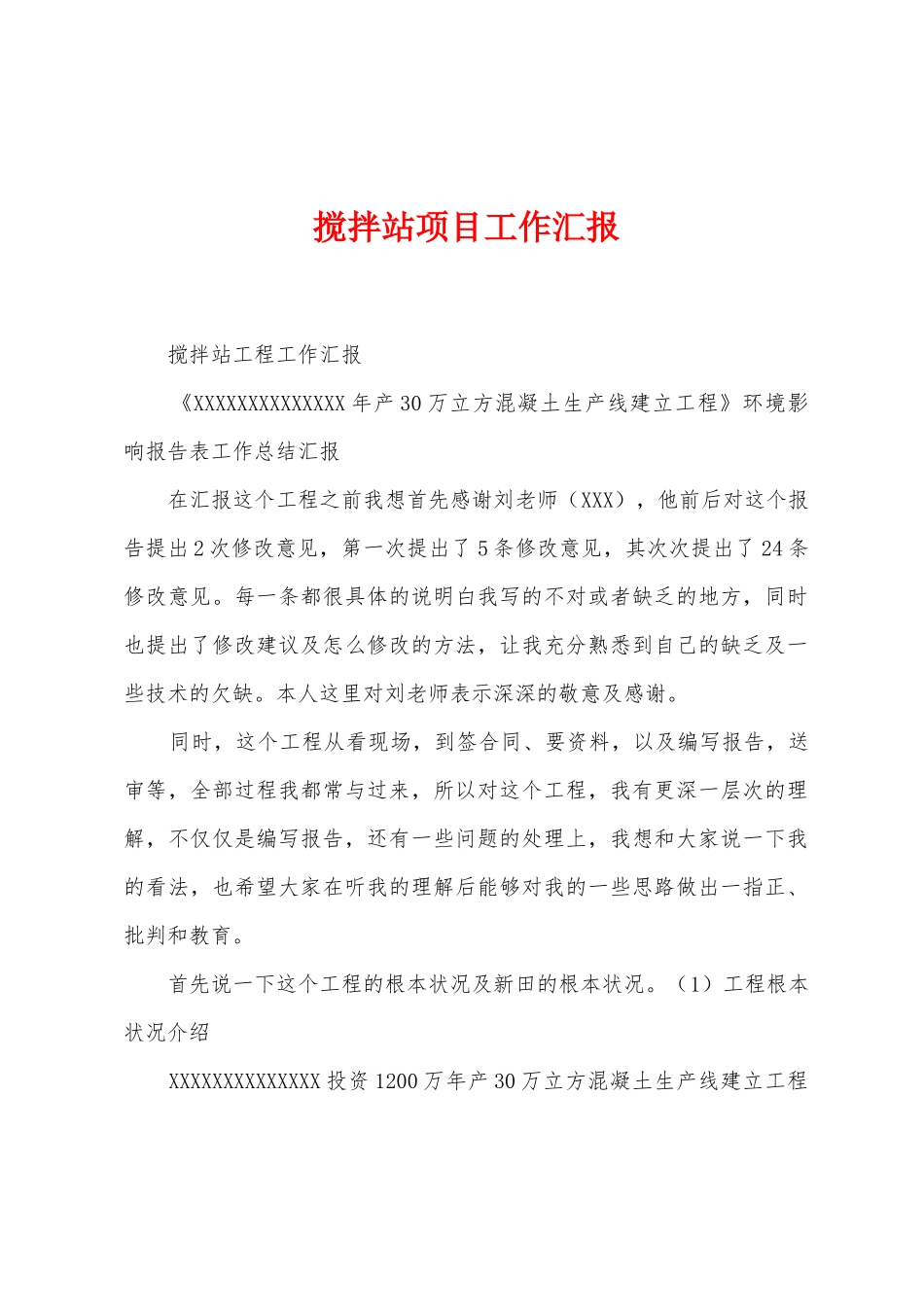

搅拌站项目工作汇报 搅拌站工程工作汇报 《XXXXXXXXXXXXXX 年产 30 万立方混凝土生产线建立工程》环境影响报告表工作总结汇报 在汇报这个工程之前我想首先感谢刘老师(XXX),他前后对这个报告提出 2 次修改意见,第一次提出了 5 条修改意见,其次次提出了 24 条修改意见
每一条都很具体的说明白我写的不对或者缺乏的地方,同时也提出了修改建议及怎么修改的方法,让我充分熟悉到自己的缺乏及一些技术的欠缺
本人这里对刘老师表示深深的敬意及感谢
同时,这个工程从看现场,到签合同、要资料,以及编写报告,送审等,全部过程我都常与过来,所以对这个工程,我有更深一层次的理解,不仅仅是编写报告,还有一些问题的处理上,我想和大家说一下我的看法,也希望大家在听我的理解后能够对我的一些思路做出一指正、批判和教育
首先说一下这个工程的根本状况及新田的根本状况

(1)工程根本状况介绍 XXXXXXXXXXXXXX 投资 1200 万年产 30 万立方混凝土生产线建立工程选址位于永州市新田县龙泉镇 S323 线北(正和公司院内),工程租用新田县正和工贸科技有限公司闲置的工业用地,占地面积约为 18400m2
新田位于永州市中部靠南位置,从市里坐车到新田需要 2 个半小时车程,这个工程应当是我们公司在新田接的第一个工程,也是我第一次去新田,所以对当地的一些根本状况不是很了解,不过还好这个工程在市里审批
(2)遇到的一些问题及解决方法 问题 1:在看现场的时候,由于是没有签合同的,所以在看现场的时候最主要关注的是工程选址是否合理的问题(假如不合理的,比方里敏感目标太近,就可以直接不接这个工程,免得日后麻烦)
我发觉西侧距离厂界 10m 位置有居民约 6 户
根据我之前遇到的该类工程的大气防护距离来看,从污染源中心计算一般 100m 左右,我有点迟疑

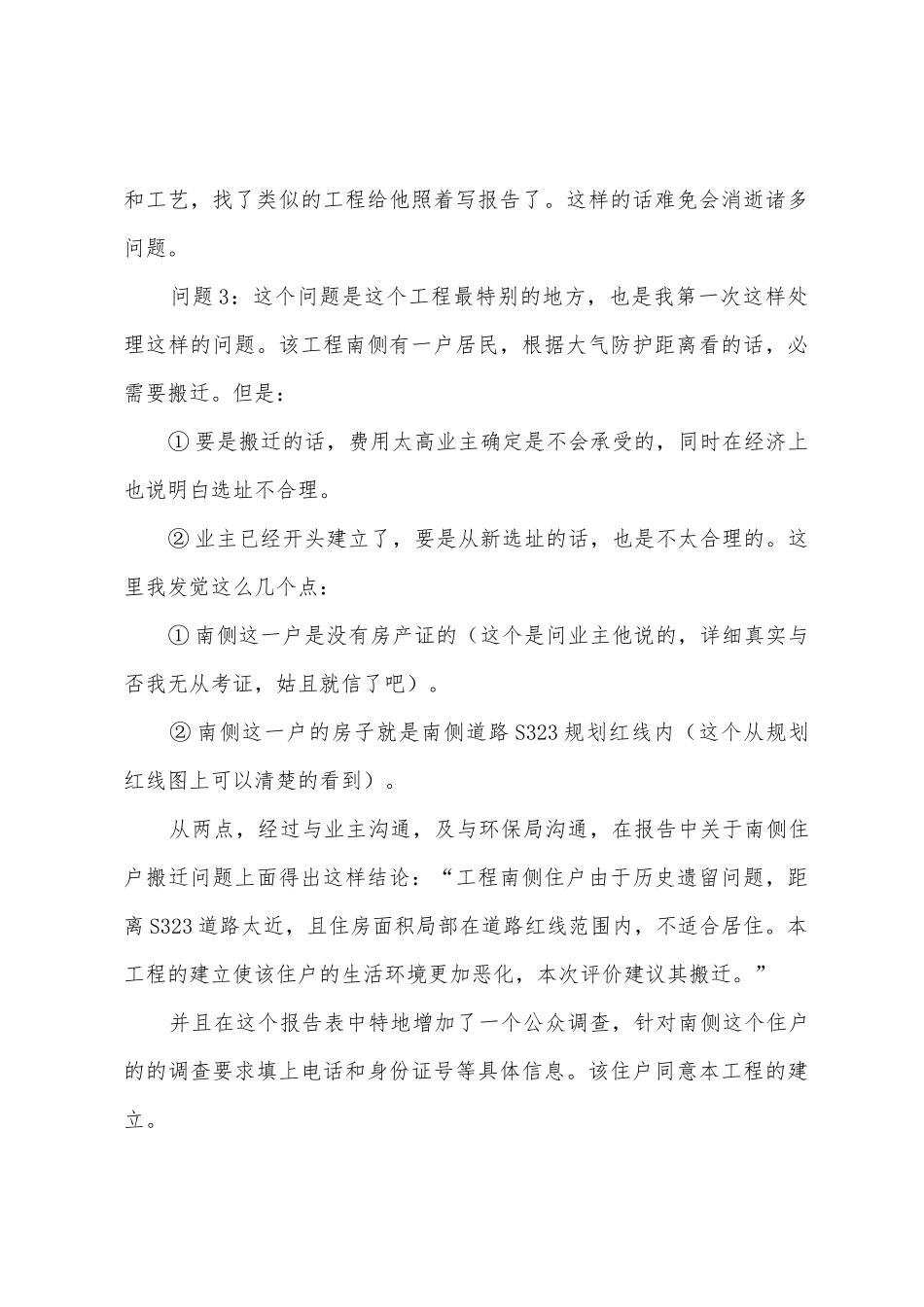

但是发觉业主厂区已经建的差不多了,(搅
