编号:JT-025-JX-05-2025 支 架 搭 设 和 拆 除 监 理 实 施 细 则项目名称:上海中环线(浦西段)A3
2 标武宁路立交工程编 制: 总监理工程师: 日 期: 2025 年 5 月 上海建通工程建设有限公司支架搭设和拆除监理实施细则1 工程概况与工程特点1 工程简况工程名称:上海中环线(浦西段)A3

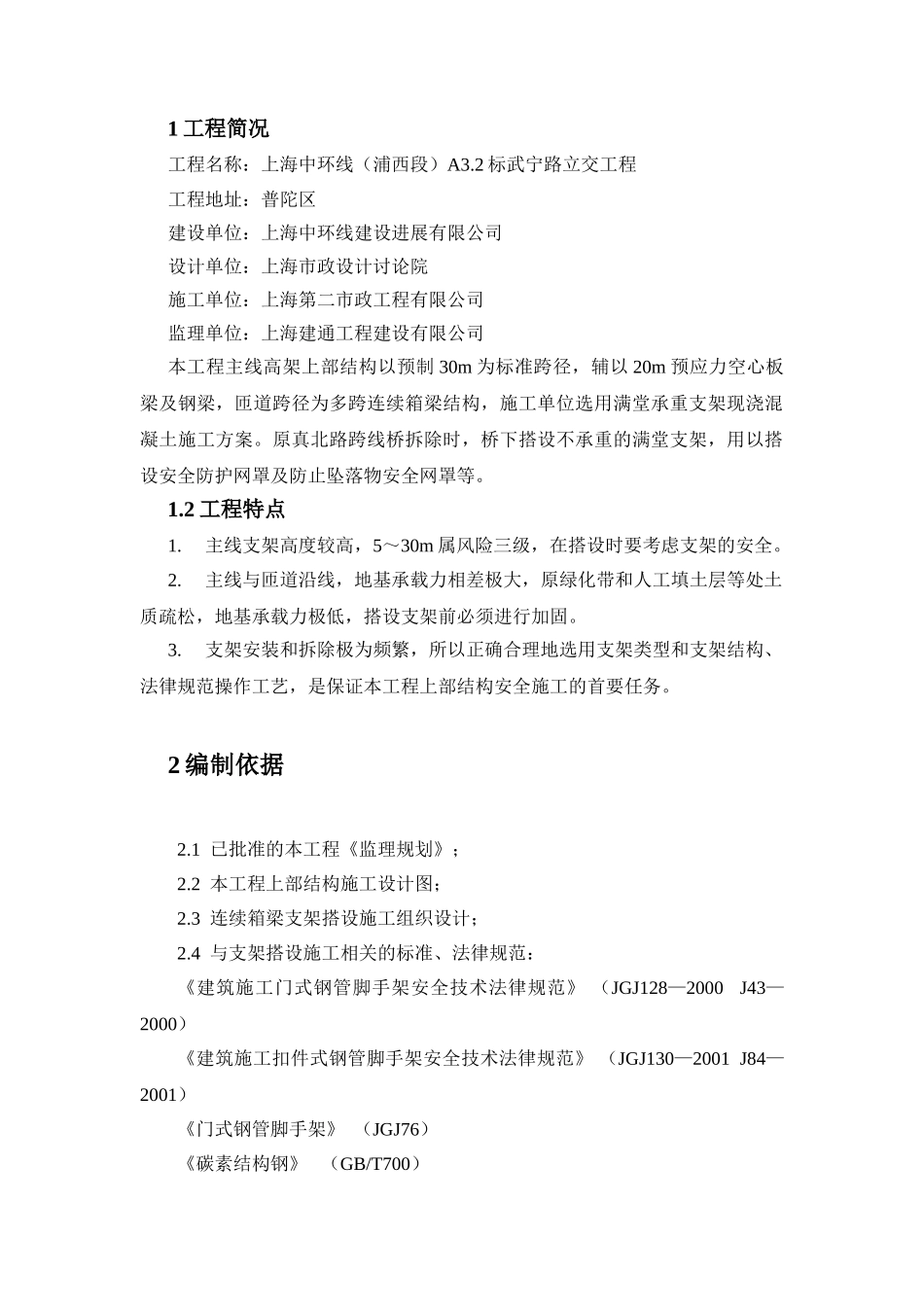

2 标武宁路立交工程工程地址:普陀区建设单位:上海中环线建设进展有限公司设计单位:上海市政设计讨论院施工单位:上海第二市政工程有限公司监理单位:上海建通工程建设有限公司本工程主线高架上部结构以预制 30m 为标准跨径,辅以 20m 预应力空心板梁及钢梁,匝道跨径为多跨连续箱梁结构,施工单位选用满堂承重支架现浇混凝土施工方案
原真北路跨线桥拆除时,桥下搭设不承重的满堂支架,用以搭设安全防护网罩及防止坠落物安全网罩等
2 工程特点1
主线支架高度较高,5~30m 属风险三级,在搭设时要考虑支架的安全
主线与匝道沿线,地基承载力相差极大,原绿化带和人工填土层等处土质疏松,地基承载力极低,搭设支架前必须进行加固
支架安装和拆除极为频繁,所以正确合理地选用支架类型和支架结构、法律规范操作工艺,是保证本工程上部结构安全施工的首要任务
