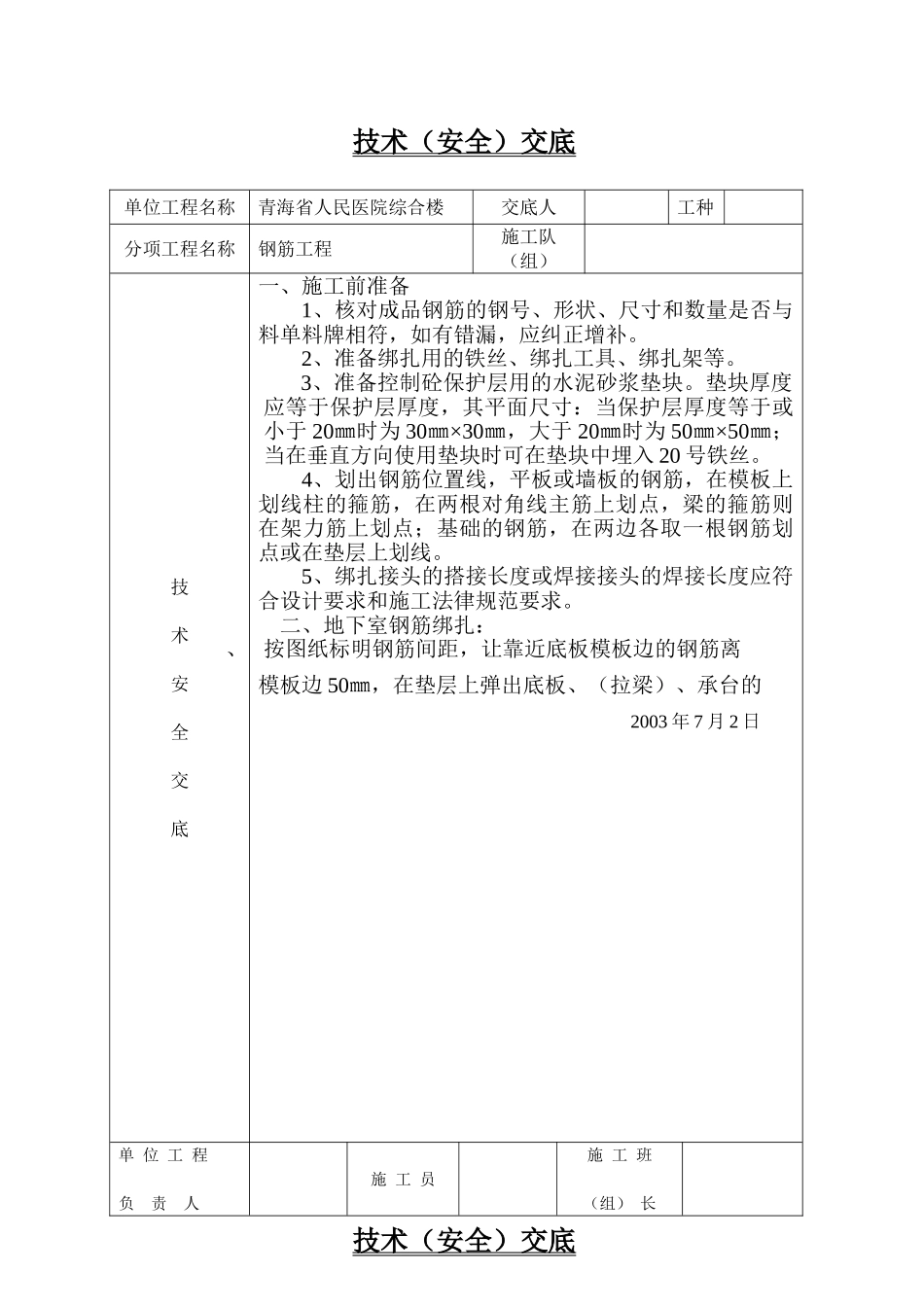

技术(安全)交底单位工程名称青海省人民医院综合楼交底人工种分项工程名称钢筋工程施工队(组) 技术安全交底一、施工前准备1、核对成品钢筋的钢号、形状、尺寸和数量是否与料单料牌相符,如有错漏,应纠正增补
2、准备绑扎用的铁丝、绑扎工具、绑扎架等
3、准备控制砼保护层用的水泥砂浆垫块
垫块厚度应等于保护层厚度,其平面尺寸:当保护层厚度等于或小于 20㎜时为 30㎜×30㎜,大于 20㎜时为 50㎜×50㎜;当在垂直方向使用垫块时可在垫块中埋入 20 号铁丝
4、划出钢筋位置线,平板或墙板的钢筋,在模板上划线柱的箍筋,在两根对角线主筋上划点,梁的箍筋则在架力筋上划点;基础的钢筋,在两边各取一根钢筋划点或在垫层上划线
5、绑扎接头的搭接长度或焊接接头的焊接长度应符合设计要求和施工法律规范要求

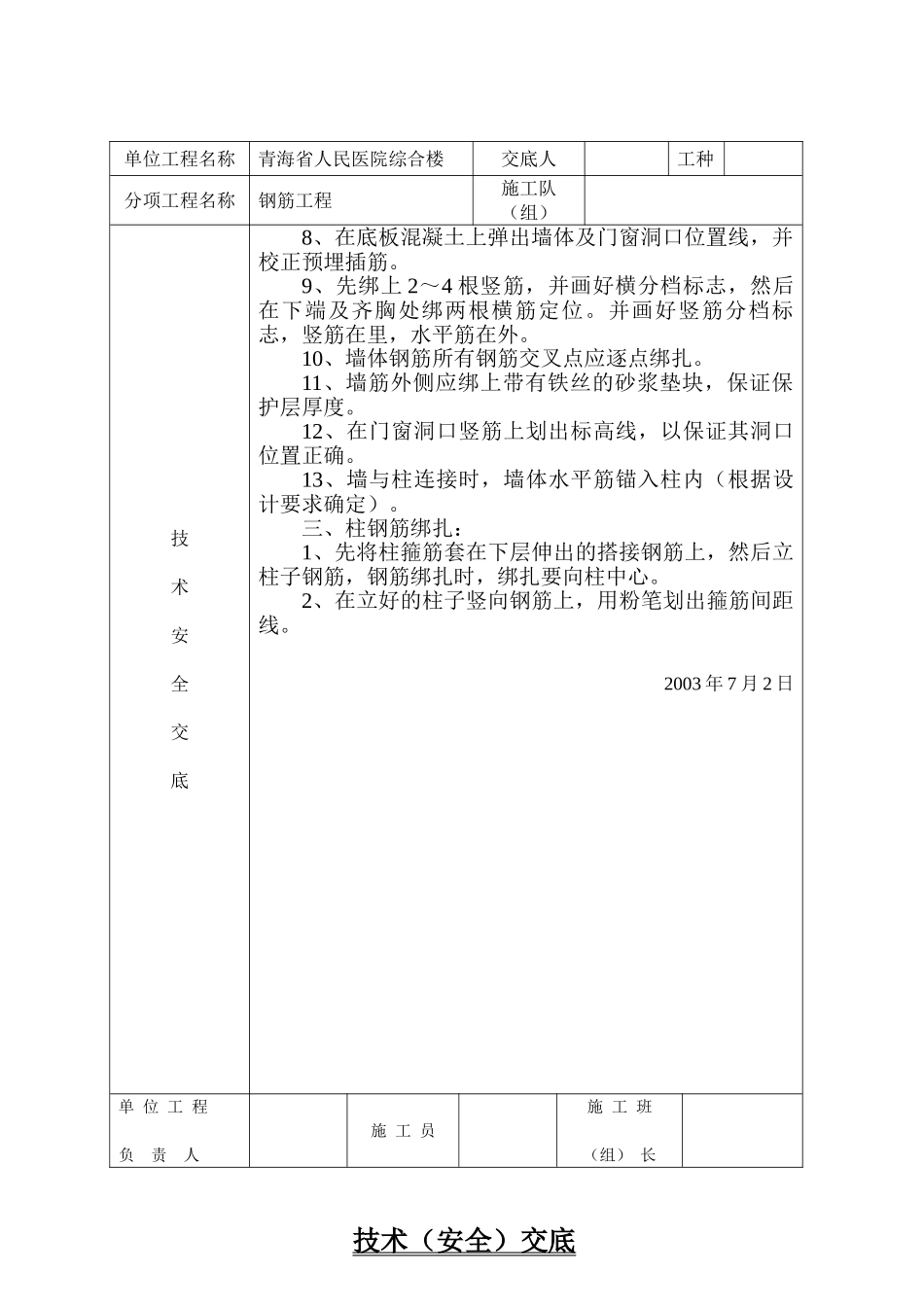

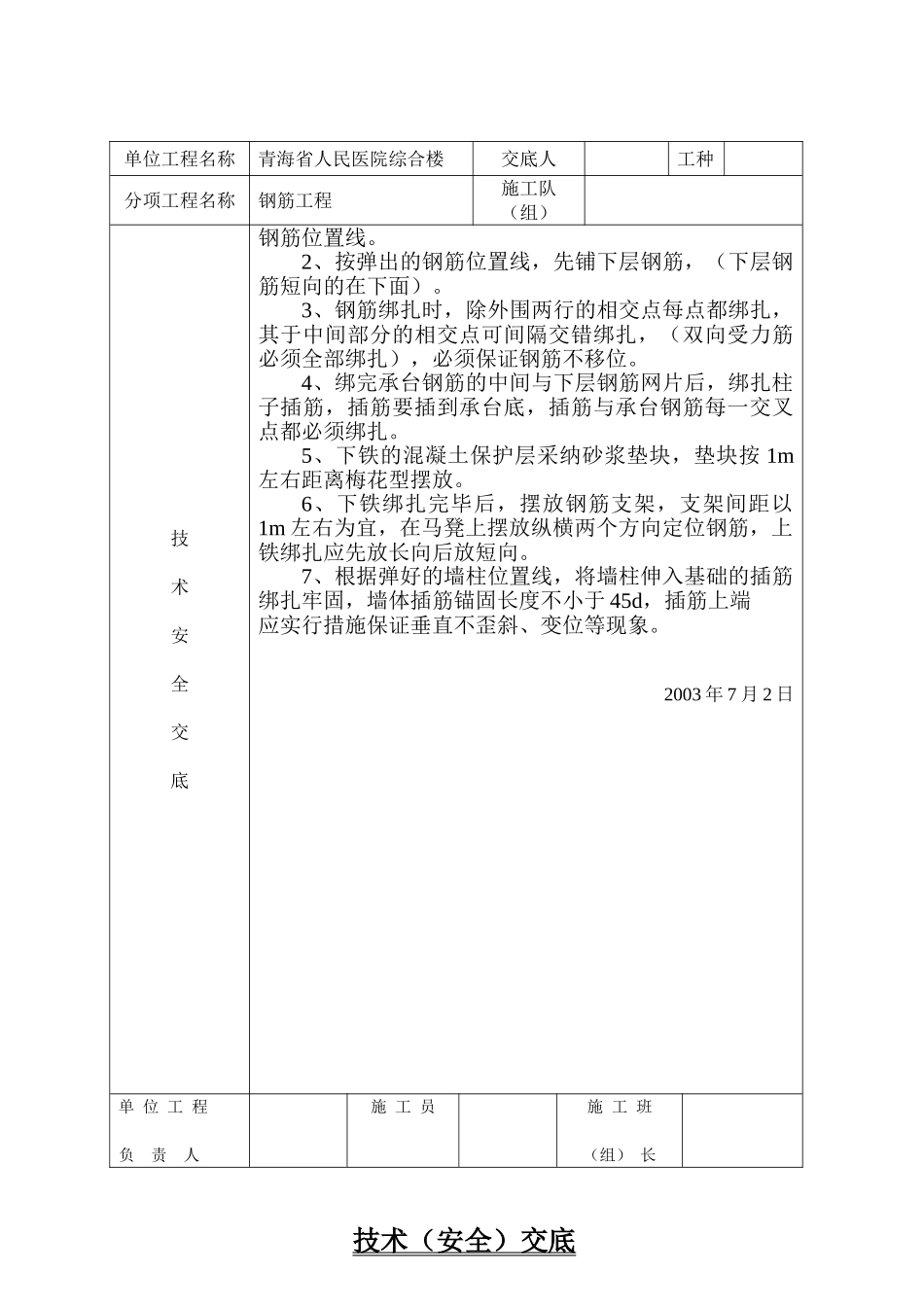

二、地下室钢筋绑扎:、 按图纸标明钢筋间距,让靠近底板模板边的钢筋离模板边 50㎜,在垫层上弹出底板、(拉梁)、承台的2003 年 7 月 2 日单 位 工 程负 责 人施 工 员施 工 班(组) 长技术(安全)交底单位工程名称青海省人民医院综合楼交底人工种分项工程名称钢筋工程施工队(组) 技术安全交底钢筋位置线
2、按弹出的钢筋位置线,先铺下层钢筋,(下层钢筋短向的在下面)
3、钢筋绑扎时,除外围两行的相交点每点都绑扎,其于中间部分的相交点可间隔交错绑扎,(双向受力筋必须全部绑扎),必须保证钢筋不移位
4、绑完承台钢筋的中间与下层钢筋网片后,绑扎柱子插筋,插筋要插到承台底,插筋与承台钢筋每一交叉点都必须绑扎
5、下铁的混凝土保护层采纳砂浆垫块,垫块按 1m左右距离梅花型摆放
6、下铁绑扎完毕后,摆放钢筋支架,支架间距以1m 左右为宜,在马凳上摆放纵横两个方向定位钢筋,上铁绑扎应先放长向后放短向
7、根据弹好的墙柱位置线,将墙柱伸入基础的插筋绑扎牢固,墙体插筋锚固长度不小于 45d,插筋上端 应
