B13 张家港保税区石化交易大厦 工程监理实施细则监理实施细则(基坑土方开挖、边坡支护与降水)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 2025

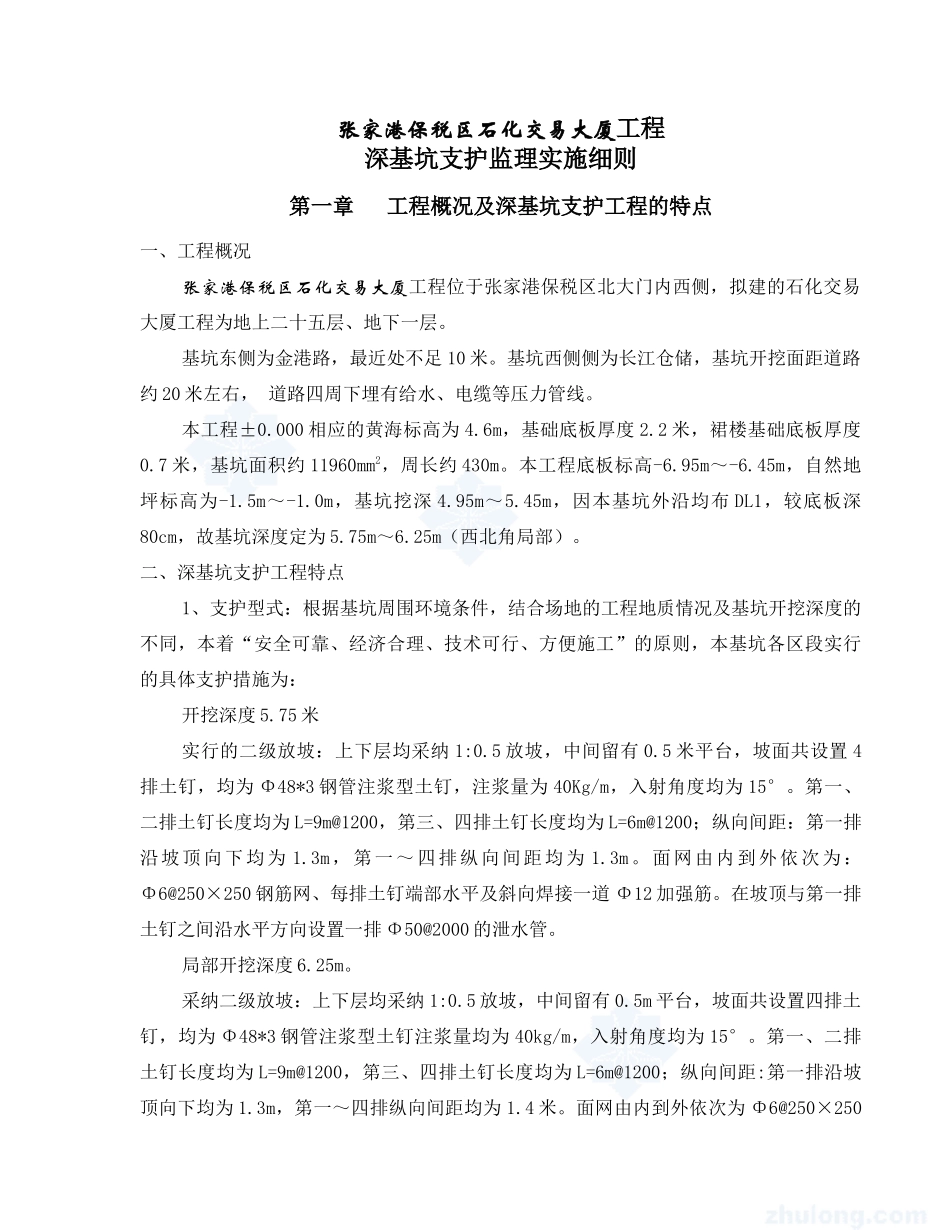

20 张家港保税区石化交易大厦工程深基坑支护监理实施细则第一章工程概况及深基坑支护工程的特点一、工程概况张家港保税区石化交易大厦工程位于张家港保税区北大门内西侧,拟建的石化交易大厦工程为地上二十五层、地下一层
基坑东侧为金港路,最近处不足 10 米
基坑西侧侧为长江仓储,基坑开挖面距道路约 20 米左右, 道路四周下埋有给水、电缆等压力管线
000 相应的黄海标高为 4
6m,基础底板厚度 2
2 米,裙楼基础底板厚度0
7 米,基坑面积约 11960mm2,周长约 430m
本工程底板标高-6
95m~-6
45m,自然地坪标高为-1
0m,基坑挖深 4
45m,因本基坑外沿均布 DL1,较底板深80cm,故基坑深度定为 5
25m(西北角局部)
二、深基坑支护工程特点1、支护型式:根据基坑周围环境条件,结合场地的工程地质情况及基坑开挖深度的不同,本着“安全可靠、经济合理、技术可行、方便施工”的原则,本基坑各区段实行的具体支护措施为:开挖深度 5
75 米实行的二级放坡:上下层均采纳 1:0
5 放坡,中间留有 0
5 米平台,坡面共设置 4排土钉,均为 Φ48*3 钢管注浆型土钉,注浆量为 40Kg/m,入射角度均为 15°
第一、二排土钉长度均为 L=9m@1200,第三、四排土钉长度均为 L=6m@1200;纵向间距:第一排沿坡顶向下均为 1
3m,第一~四排纵向间距均为 1

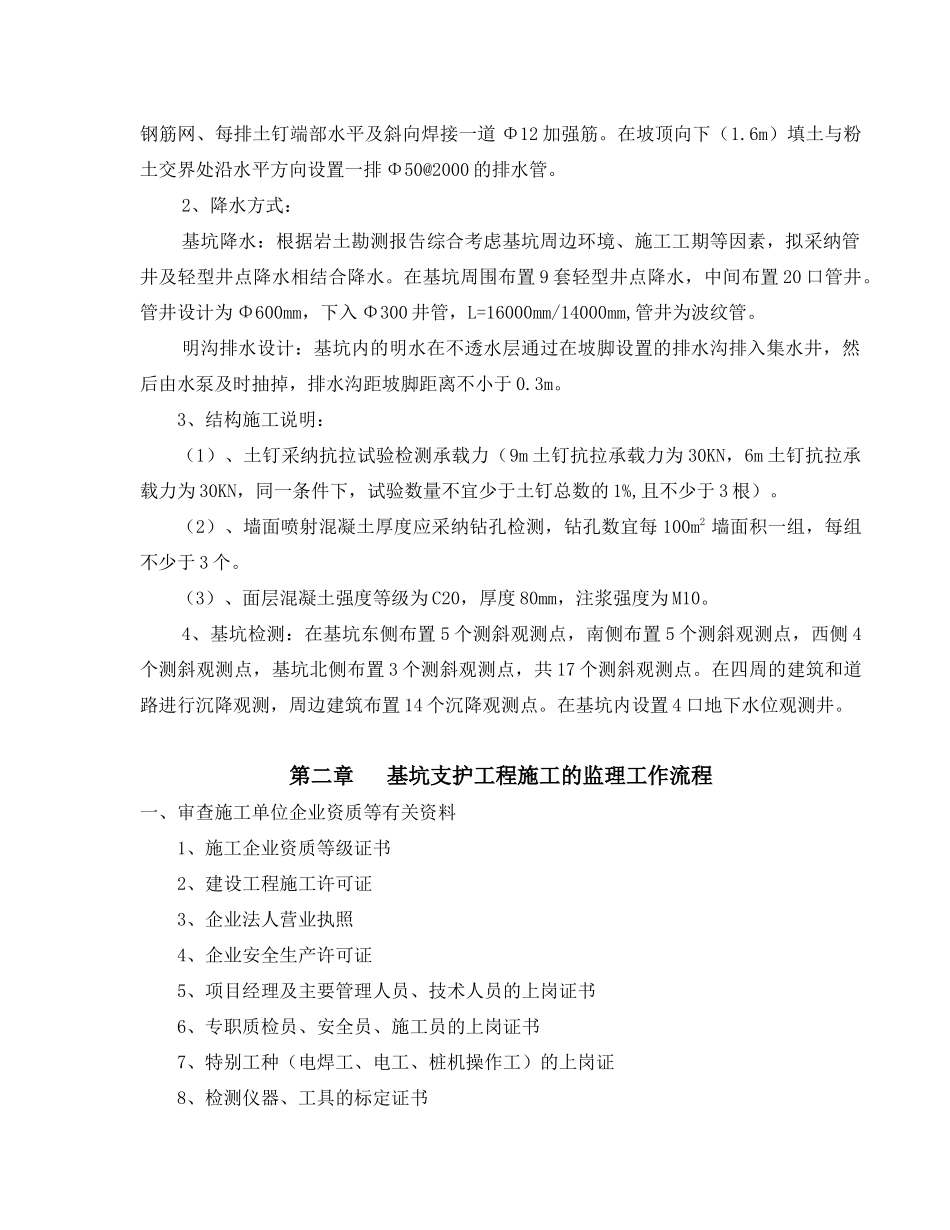

面网由内到外依次为:Φ6@250×250 钢筋网、每排土钉端部水平及斜向焊接一道 Φ12
