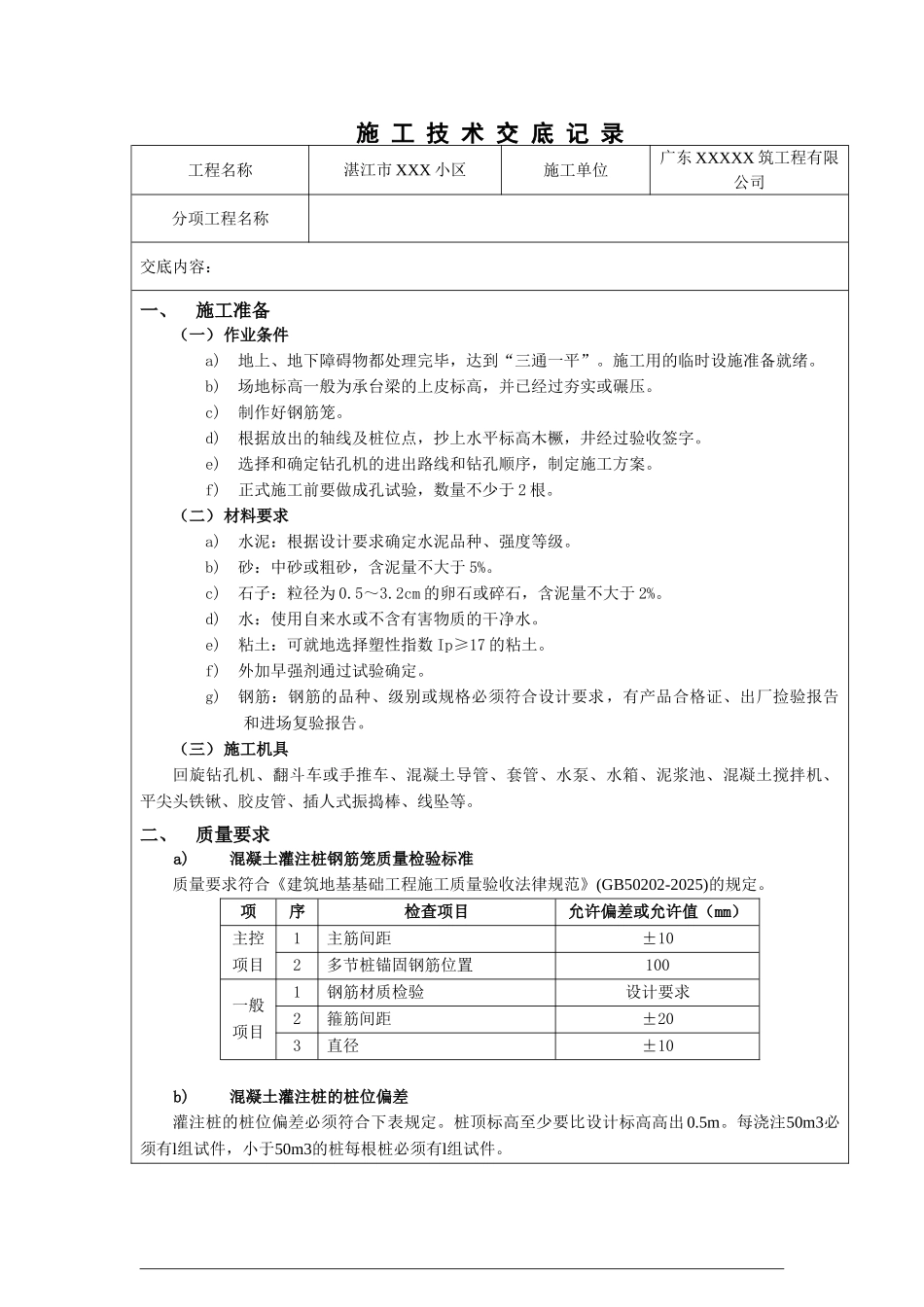

施 工 技 术 交 底 记 录工程名称湛江市 XXX 小区施工单位广东 XXXXX 筑工程有限公司分项工程名称交底内容:一、施工准备(一)作业条件a)地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
b)场地标高一般为承台梁的上皮标高,并已经过夯实或碾压
c)制作好钢筋笼
d)根据放出的轴线及桩位点,抄上水平标高木橛,井经过验收签字
e)选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案
f)正式施工前要做成孔试验,数量不少于 2 根
(二)材料要求a)水泥:根据设计要求确定水泥品种、强度等级
b)砂:中砂或粗砂,含泥量不大于 5%
c)石子:粒径为 0
2cm 的卵石或碎石,含泥量不大于 2%
d)水:使用自来水或不含有害物质的干净水
e)粘土:可就地选择塑性指数 Ip≥17 的粘土
f)外加早强剂通过试验确定
g)钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告
(三)施工机具回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插人式振捣棒、线坠等
二、质量要求a)混凝土灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)的规定
项序检查项目允许偏差或允许值(mm)主控项目1主筋间距±102多节桩锚固钢筋位置100一般项目1钢筋材质检验设计要求2箍筋间距±203直径±10b)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定
桩顶标高至少要比设计标高高出0
每浇注50m3必须有l组试件,小于50m3的桩每根桩必须有l组试件

施 工 技 术 交 底 记 录工程名称湛江市 XXX 小区施工单位广东 XXXXX 筑工程有限公司分项工程名称交底内容:序号成孔方法桩径允许偏差(mm)垂直度允许偏差(mm)
