桩头凿除施工技术交底为了法律规范施工,取得桩顶面混凝土完整、表面平整、中心微凸、钢筋保护层不被破坏的效果,保证桩头凿除达到法律规范要求,制定以下施工方法
施工方法施工顺序:测量放线→环切桩头→破裂桩头,剥离钢筋→吊离桩头,人工修整→校直桩头钢筋
1 测 量 放 线 : 测 量 班 根 据 桩 基 预 留 高 度 ( 深 化 承 台 内10cm),确定桩顶标高
现场施工人员根据测量人员测量结果,在基桩上将承台底标高以上 25cm 处和 10cm 处分别用红油漆划线标识(见步骤 1)
2 环切桩头:用切割机沿着桩身红油漆标识部位(承台底标高以上 10cm 处)环向切割 3cm 深的切口,防止破桩头时凿掉桩边
切割时严格控制切割深度,避开割伤钢筋(见步骤 2)
3 凿除缺口
切割完毕后先用人工在粗凿线处凿开缺口,深化至钢筋,便于后续的风镐作业不会破坏钢筋保护层(见步骤3)
4 剥离出钢筋
凿除粗凿线以上部砼保护层,剥离出钢筋笼主筋,使钢筋与砼脱离并使钢筋向外侧微弯(见步骤 4)
5 凿出断裂环
在粗凿线标高上凿出一圏断裂环,深度较保护层加深 5cm 以上(可根据实际操作积累经验调整),以便在粗凿标高位置形成小断面断裂环(见步骤 5)
6 截断桩头
在粗凿线标高断裂环上,用钢钎施以外力,将桩头凿断(见步骤 6)

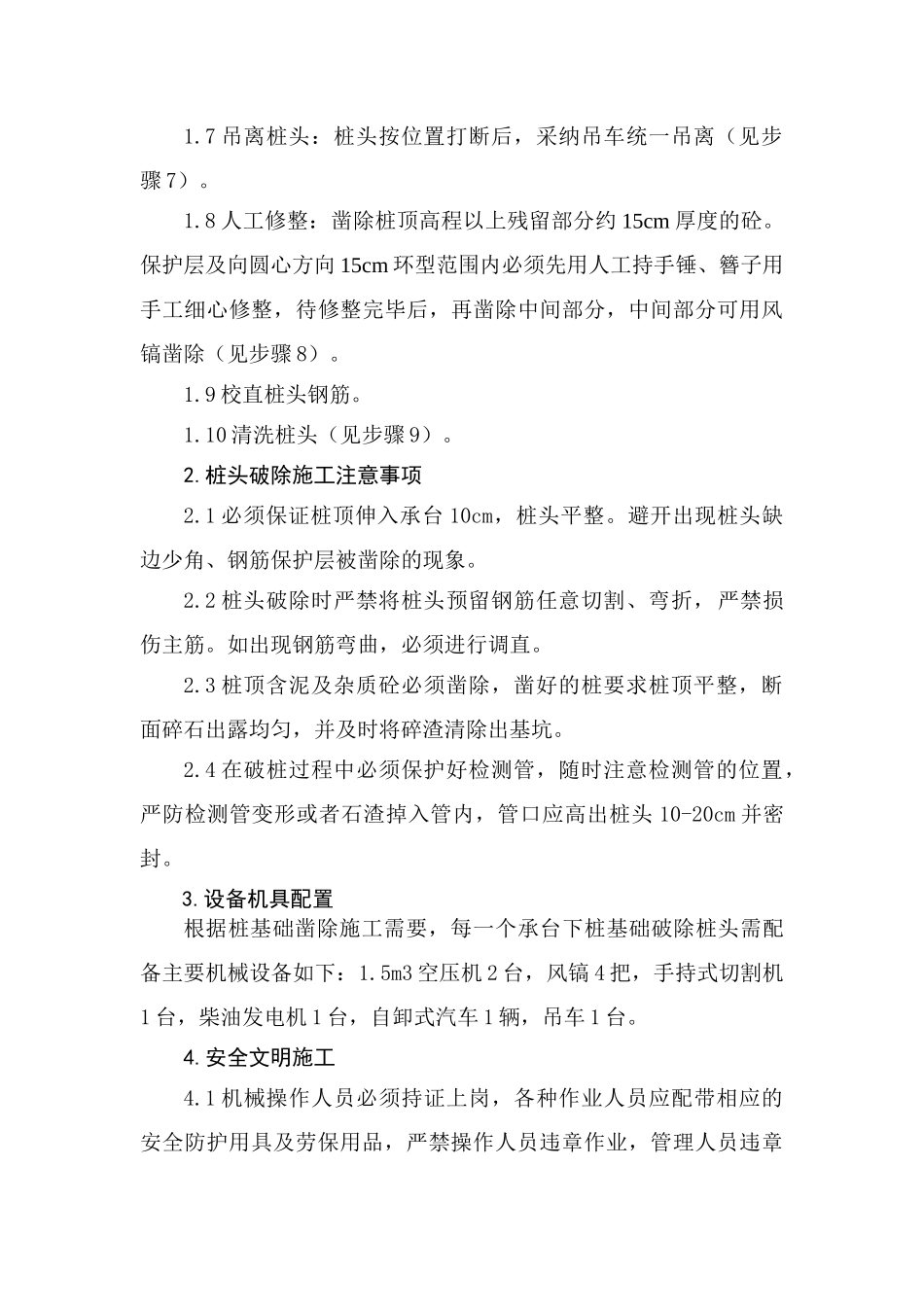

7 吊离桩头:桩头按位置打断后,采纳吊车统一吊离(见步骤 7)
8 人工修整:凿除桩顶高程以上残留部分约 15cm 厚度的砼
保护层及向圆心方向 15cm 环型范围内必须先用人工持手锤、簪子用手工细心修整,待修整完毕后,再凿除中间部分,中间部分可用风镐凿除(见步骤 8)
9 校直桩头钢筋
10 清洗桩头(见步骤 9)
桩头破除施工注意事项2
1 必须保证桩顶伸入承台 10cm,桩头平整
避开出现桩头缺边少角、钢筋保护层被
