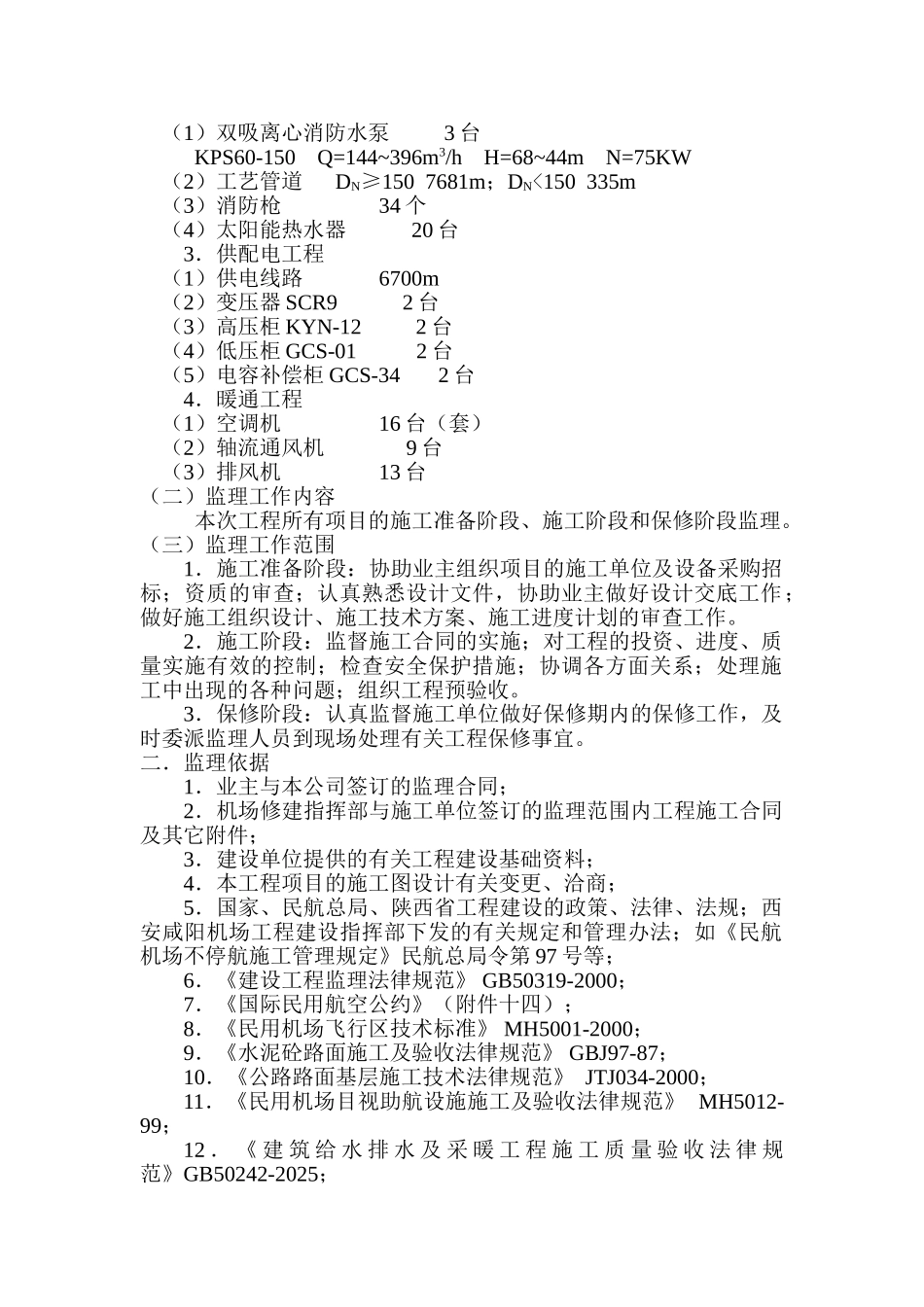

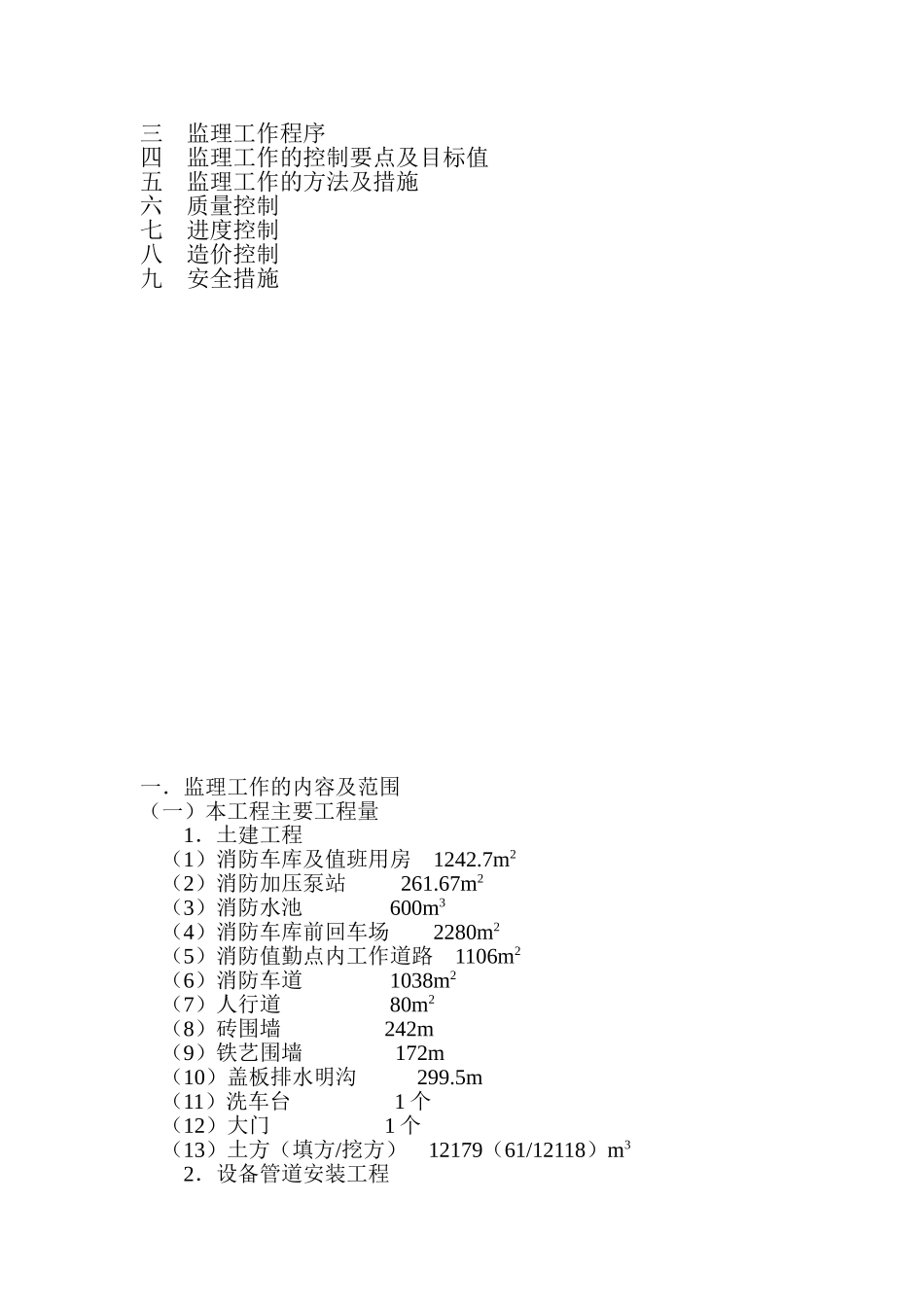

工程监理细则XM—XY—Ⅱ 类—03批准: 校对: 审核: 编制: 西北民航机场建设监理咨询有限责任公司咸阳监理部二 O 年 月 目录一 监理工作的内容及范围二 监理依据三 监理工作程序四 监理工作的控制要点及目标值五 监理工作的方法及措施六 质量控制七 进度控制八 造价控制九 安全措施一.监理工作的内容及范围(一)本工程主要工程量1.土建工程(1)消防车库及值班用房 1242.7m2(2)消防加压泵站 261.67m2(3)消防水池 600m3(4)消防车库前回车场 2280m2(5)消防值勤点内工作道路 1106m2(6)消防车道 1038m2(7)人行道 80m2(8)砖围墙 242m(9)铁艺围墙 172m(10)盖板排水明沟 299.5m(11)洗车台 1 个(12)大门 1 个(13)土方(填方/挖方) 12179(61/12118)m32.设备管道安装工程(1)双吸离心消防水泵 3 台KPS60-150 Q=144~396m3/h H=68~44m N=75KW(2)工艺管道 DN≥150 7681m;DN<150 335m(3)消防枪 34 个(4)太阳能热水器 20 台3.供配电工程(1)供电线路 6700m(2)变压器 SCR9 2 台(3)高压柜 KYN-12 2 台(4)低压柜 GCS-01 2 台(5)电容补偿柜 GCS-34 2 台4.暖通工程(1)空调机 16 台(套)(2)轴流通风机 9 台(3)排风机 13 台(二)监理工作内容本次工程所有项目的施工准备阶段、施工阶段和保修阶段监理。(三)监理工作范围1.施工准备阶段:协助业主组织项目的施工单位及设备采购招标;资质的审查;认真熟悉设计文件,协助业主做好设计交底工作;做好施工组织设计、施工技术方案、施工进度计划的审查工作。2.施工阶段:监督施工合同的实施;对工程的投资、进度、质量实施有效的控制;检查安全保护措施;协调各方面关系;处理施工中出现的各种问题;组织工程预验收。3.保修阶段:认真监督施工单位做好保修期内的保修工作,及时委派监理人员到现场处理有关工程保修事宜。二.监理依据1.业主与本公司签订的监理合同;2.机场修建指挥部与施工单位签订的监理范围内工程施工合同及其它附件;3.建设单位提供的有关工程建设基础资料;4.本工程项目的施工图设计有关变更、洽商;5.国家、民航总局、陕西省工程建设的政策、法律、法规;西安咸阳机场工程建设指挥部下发的有关规定和管理办法;如《民航机场不停航施工管理规定》民航总局令第 97 号等;6.《建设工程监理法律规范》 GB50319-2000;7.《国际民用航空公约》(附件十四);8.《...
