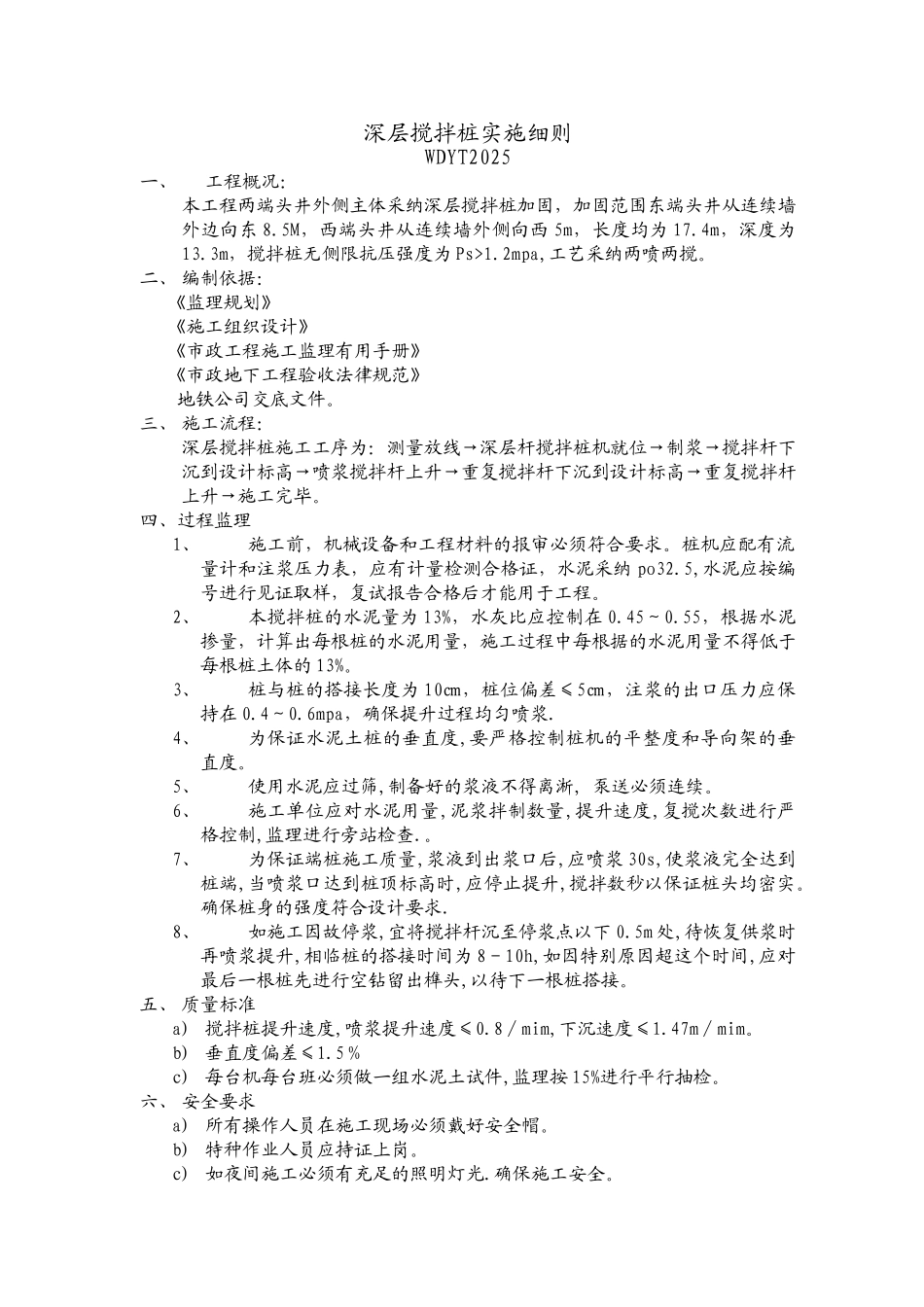

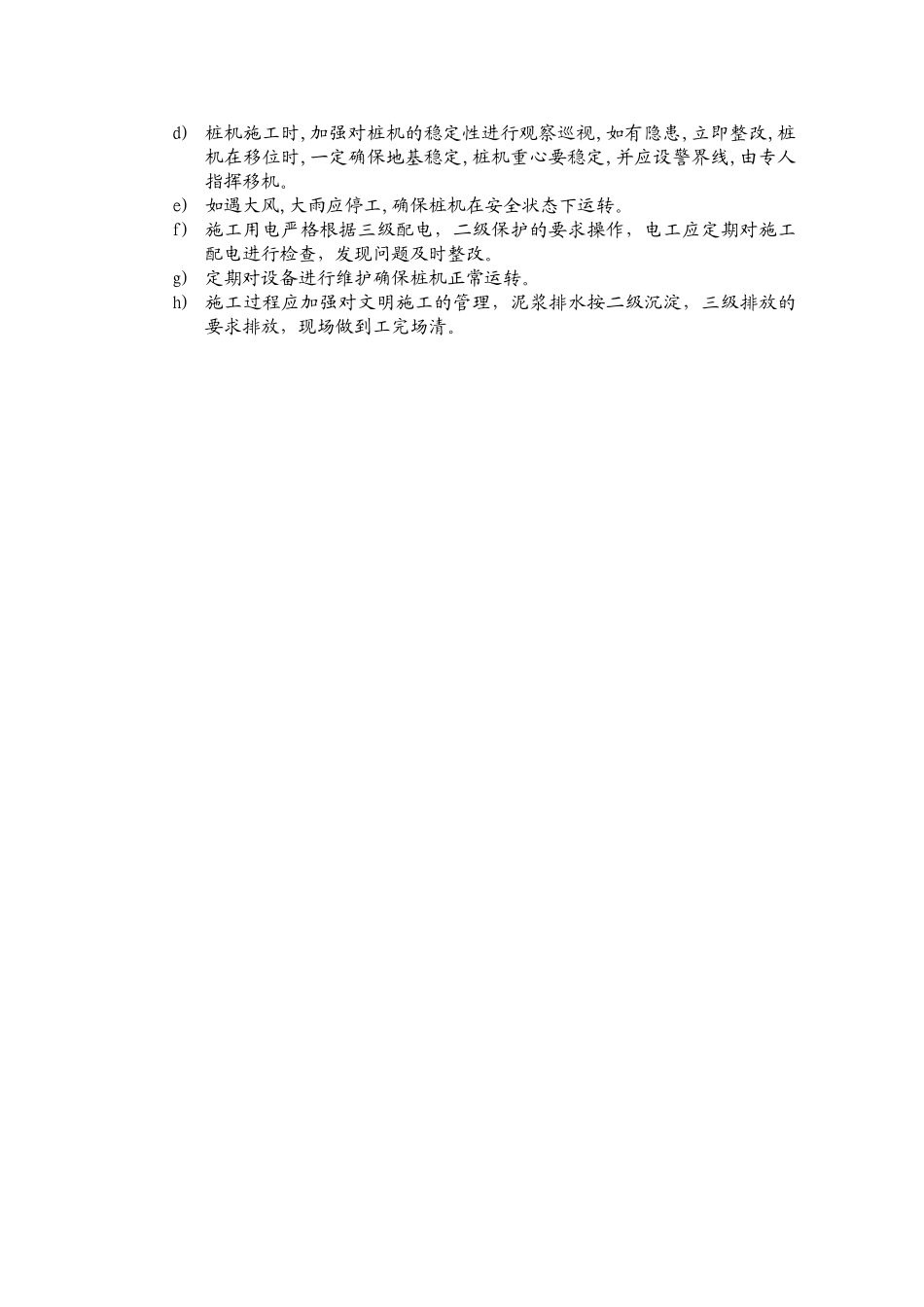

深层搅拌桩实施细则WDYT2025一、工程概况:本工程两端头井外侧主体采纳深层搅拌桩加固,加固范围东端头井从连续墙外边向东 8
5M,西端头井从连续墙外侧向西 5m,长度均为 17
4m,深度为13
3m,搅拌桩无侧限抗压强度为 Ps>1
2mpa,工艺采纳两喷两搅
二、 编制依据:《监理规划》《施工组织设计》《市政工程施工监理有用手册》《市政地下工程验收法律规范》地铁公司交底文件
三、 施工流程:深层搅拌桩施工工序为:测量放线→深层杆搅拌桩机就位→制浆→搅拌杆下沉到设计标高→喷浆搅拌杆上升→重复搅拌杆下沉到设计标高→重复搅拌杆上升→施工完毕
四、过程监理1、施工前,机械设备和工程材料的报审必须符合要求
桩机应配有流量计和注浆压力表,应有计量检测合格证,水泥采纳 po32
5,水泥应按编号进行见证取样,复试报告合格后才能用于工程
2、本搅拌桩的水泥量为 13%,水灰比应控制在 0
55,根据水泥掺量,计算出每根桩的水泥用量,施工过程中每根据的水泥用量不得低于每根桩土体的 13%
3、桩与桩的搭接长度为 10㎝,桩位偏差≤5㎝,注浆的出口压力应保持在 0
6mpa,确保提升过程均匀喷浆
4、为保证水泥土桩的垂直度,要严格控制桩机的平整度和导向架的垂直度
5、使用水泥应过筛,制备好的浆液不得离淅, 泵送必须连续
6、施工单位应对水泥用量,泥浆拌制数量,提升速度,复搅次数进行严格控制,监理进行旁站检查
7、为保证端桩施工质量,浆液到出浆口后,应喷浆 30s,使浆液完全达到桩端,当喷浆口达到桩顶标高时,应停止提升,搅拌数秒以保证桩头均密实
确保桩身的强度符合设计要求
8、如施工因故停浆,宜将搅拌杆沉至停浆点以下 0
5m 处,待恢复供浆时再喷浆提升,相临桩的搭接时间为 8-10h,如因特别原因超这个时间,应对最后一根桩先进行空钻留出榫头,以待下一根桩搭接
