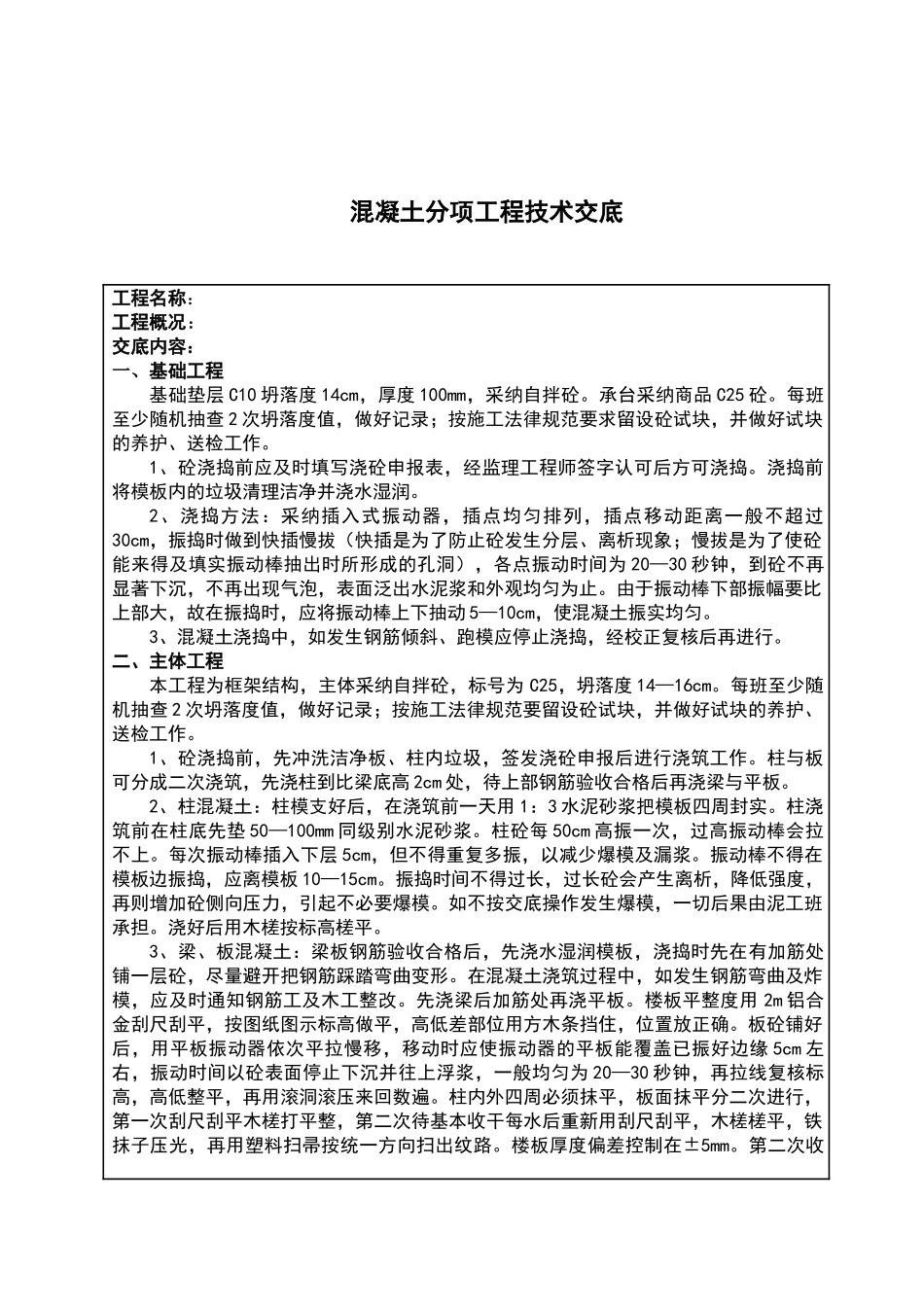

混凝土分项工程技术交底工程名称:工程概况:交底内容:一、基础工程基础垫层 C10 坍落度 14cm,厚度 100mm,采纳自拌砼
承台采纳商品 C25 砼
每班至少随机抽查 2 次坍落度值,做好记录;按施工法律规范要求留设砼试块,并做好试块的养护、送检工作
1、砼浇捣前应及时填写浇砼申报表,经监理工程师签字认可后方可浇捣
浇捣前将模板内的垃圾清理洁净并浇水湿润
2、浇捣方法:采纳插入式振动器,插点均匀排列,插点移动距离一般不超过30cm,振捣时做到快插慢拔(快插是为了防止砼发生分层、离析现象;慢拔是为了使砼能来得及填实振动棒抽出时所形成的孔洞),各点振动时间为 20—30 秒钟,到砼不再显著下沉,不再出现气泡,表面泛出水泥浆和外观均匀为止
由于振动棒下部振幅要比上部大,故在振捣时,应将振动棒上下抽动 5—10cm,使混凝土振实均匀
3、混凝土浇捣中,如发生钢筋倾斜、跑模应停止浇捣,经校正复核后再进行
二、主体工程本工程为框架结构,主体采纳自拌砼,标号为 C25,坍落度 14—16cm
每班至少随机抽查 2 次坍落度值,做好记录;按施工法律规范要留设砼试块,并做好试块的养护、送检工作
1、砼浇捣前,先冲洗洁净板、柱内垃圾,签发浇砼申报后进行浇筑工作
柱与板可分成二次浇筑,先浇柱到比梁底高 2cm 处,待上部钢筋验收合格后再浇梁与平板
2、柱混凝土:柱模支好后,在浇筑前一天用 1:3 水泥砂浆把模板四周封实
柱浇筑前在柱底先垫 50—100mm 同级别水泥砂浆
柱砼每 50cm 高振一次,过高振动棒会拉不上
每次振动棒插入下层 5cm,但不得重复多振,以减少爆模及漏浆
振动棒不得在模板边振捣,应离模板 10—15cm
振捣时间不得过长,过长砼会产生离析,降低强度,再则增加砼侧向压力,引起不必要爆模
如不按交底操作发生爆模,一切后果由泥工班承担
浇好后用木槎按标高槎平
