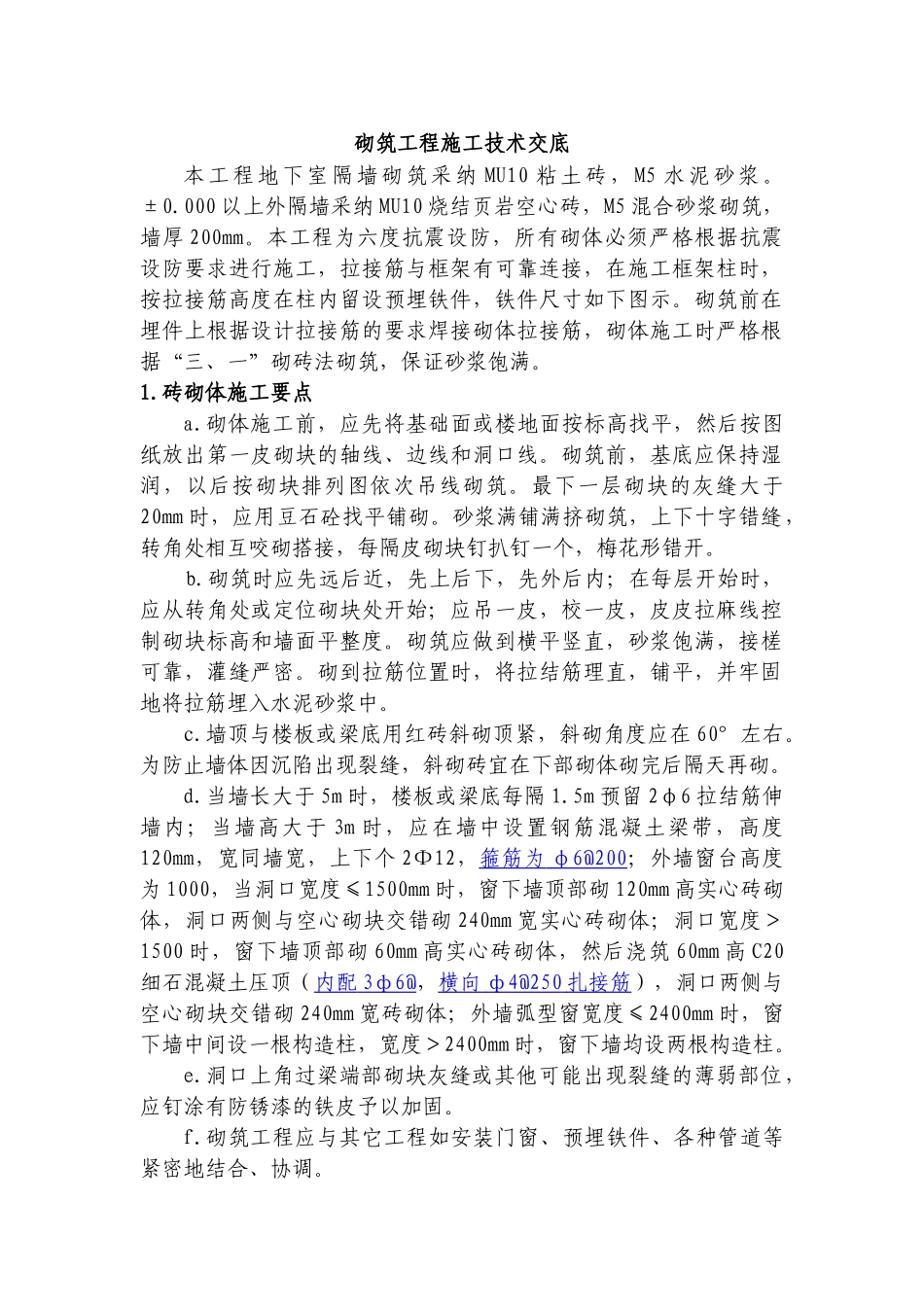

砌筑工程施工技术交底本工程地下室隔墙砌筑采纳 MU10 粘土砖,M5 水泥砂浆
000 以上外隔墙采纳 MU10 烧结页岩空心砖,M5 混合砂浆砌筑,墙厚 200mm
本工程为六度抗震设防,所有砌体必须严格根据抗震设防要求进行施工,拉接筋与框架有可靠连接,在施工框架柱时,按拉接筋高度在柱内留设预埋铁件,铁件尺寸如下图示
砌筑前在埋件上根据设计拉接筋的要求焊接砌体拉接筋,砌体施工时严格根据“三、一”砌砖法砌筑,保证砂浆饱满
砖砌体施工要点a
砌体施工前,应先将基础面或楼地面按标高找平,然后按图纸放出第一皮砌块的轴线、边线和洞口线
砌筑前,基底应保持湿润,以后按砌块排列图依次吊线砌筑
最下一层砌块的灰缝大于20mm 时,应用豆石砼找平铺砌
砂浆满铺满挤砌筑,上下十字错缝,转角处相互咬砌搭接,每隔皮砌块钉扒钉一个,梅花形错开
砌筑时应先远后近,先上后下,先外后内;在每层开始时,应从转角处或定位砌块处开始;应吊一皮,校一皮,皮皮拉麻线控制砌块标高和墙面平整度
砌筑应做到横平竖直,砂浆饱满,接槎可靠,灌缝严密
砌到拉筋位置时,将拉结筋理直,铺平,并牢固地将拉筋埋入水泥砂浆中
墙顶与楼板或梁底用红砖斜砌顶紧,斜砌角度应在 60°左右
为防止墙体因沉陷出现裂缝,斜砌砖宜在下部砌体砌完后隔天再砌
当墙长大于 5m 时,楼板或梁底每隔 1
5m 预留 2φ6 拉结筋伸墙内;当墙高大于 3m 时,应在墙中设置钢筋混凝土梁带,高度120mm,宽同墙宽,上下个 2Ф12,箍筋为 φ6@200 ;外墙窗台高度为 1000,当洞口宽度≤1500mm 时,窗下墙顶部砌 120mm 高实心砖砌体,洞口两侧与空心砌块交错砌 240mm 宽实心砖砌体;洞口宽度>1500 时,窗下墙顶部砌 60mm 高实心砖砌体,然后浇筑 60mm 高 C20细石混凝土压顶(内配 3ф6 @ ,横向 ф
