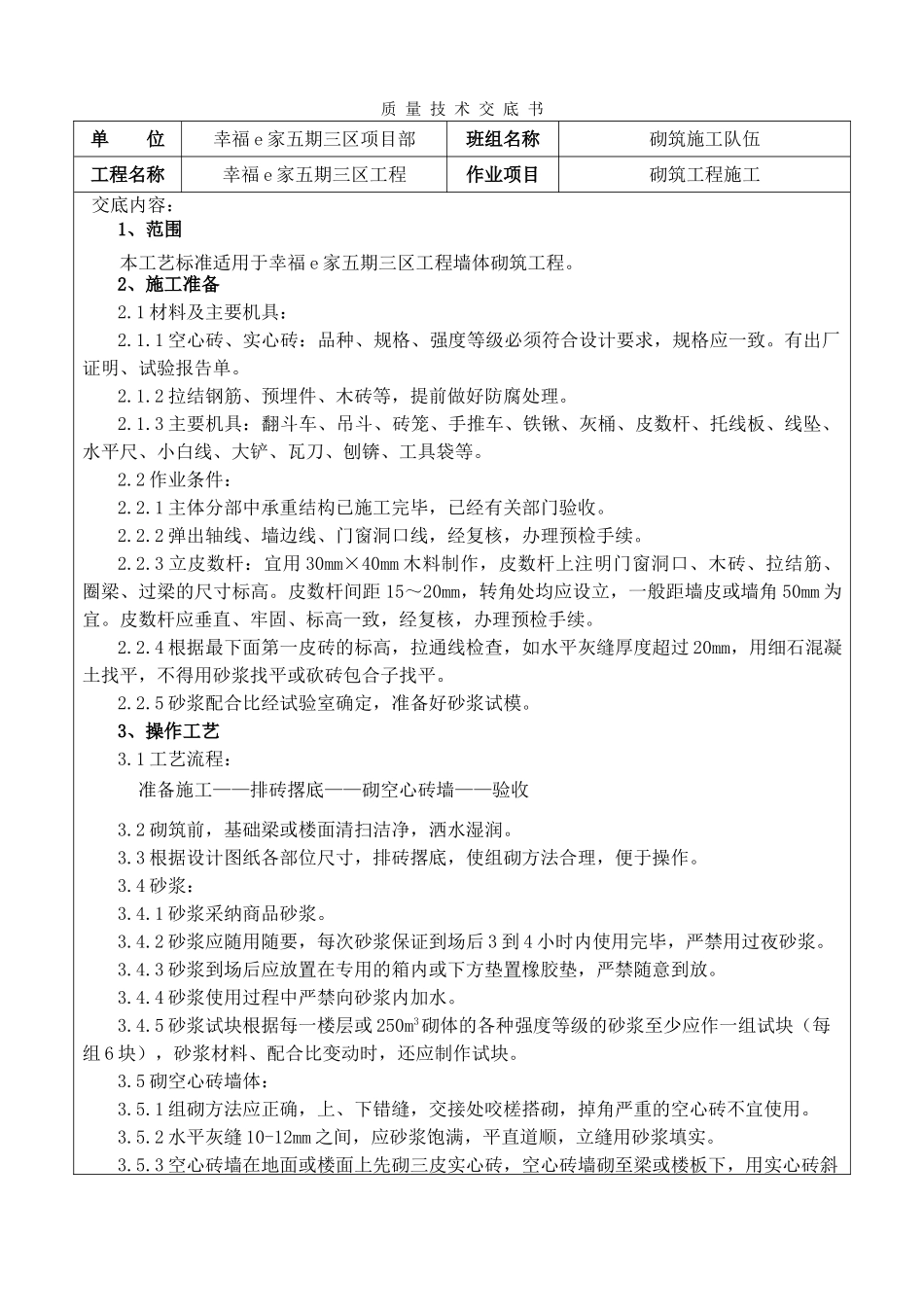

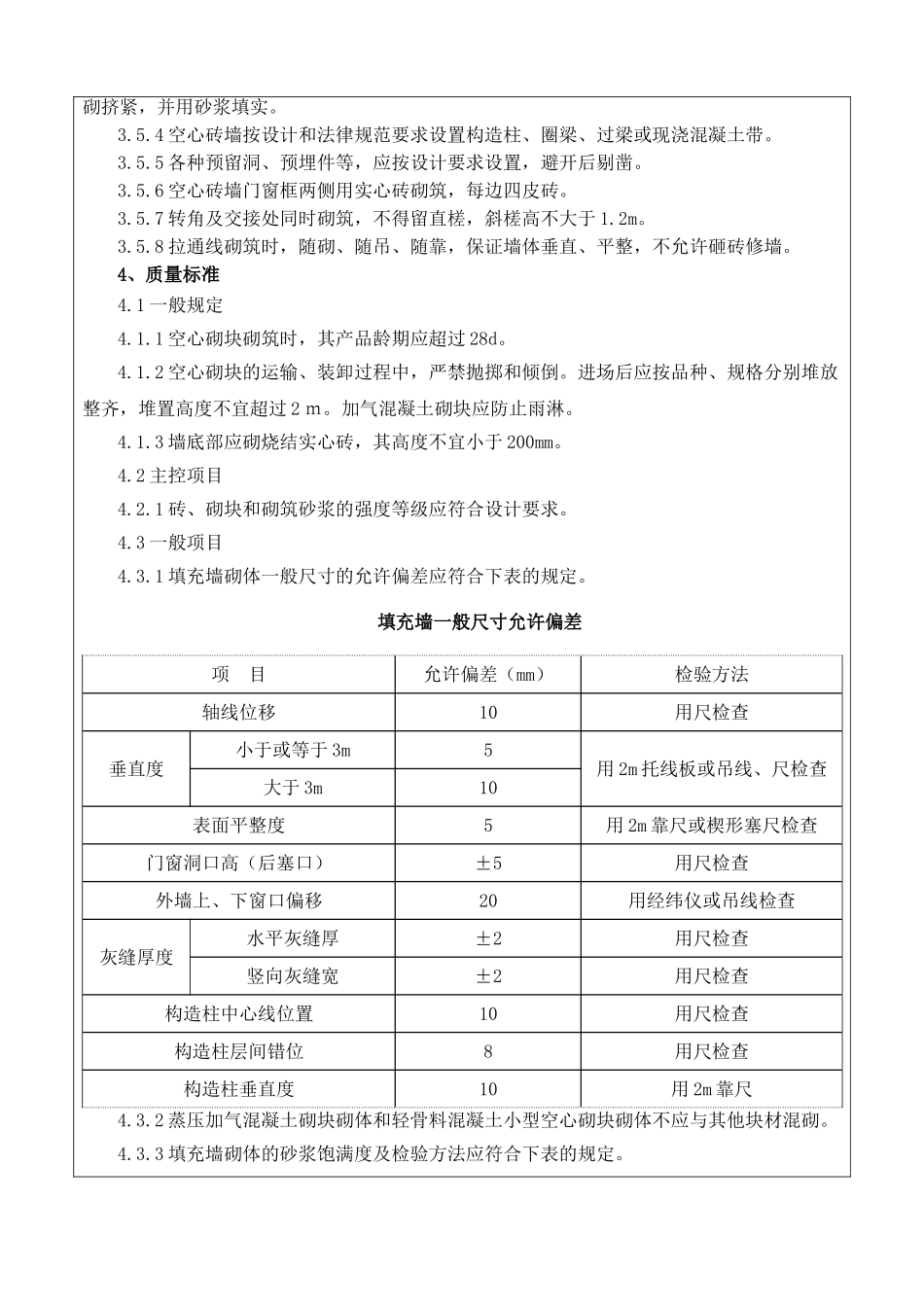

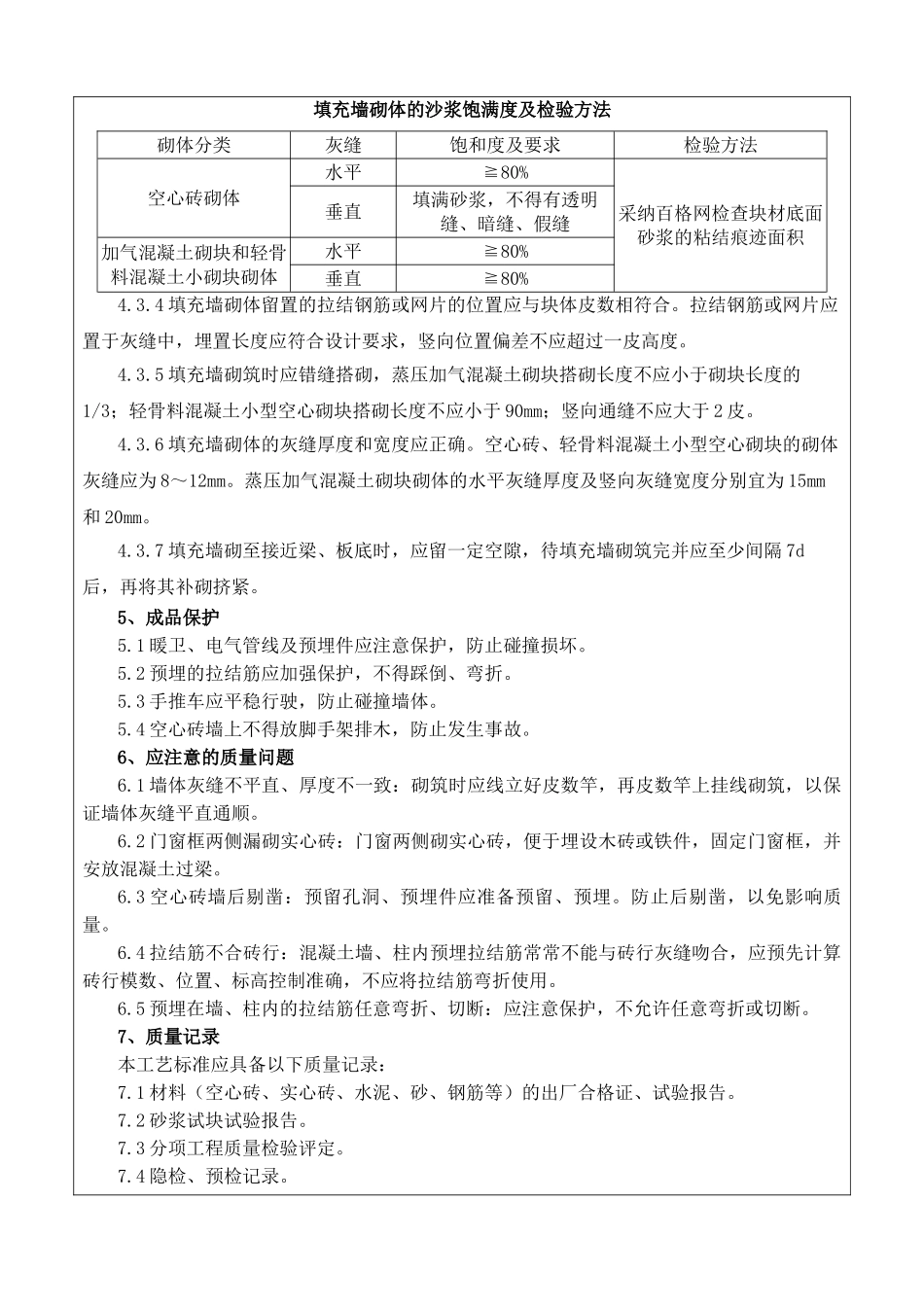

质 量 技 术 交 底 书单 位幸福 e 家五期三区项目部班组名称砌筑施工队伍工程名称幸福 e 家五期三区工程作业项目砌筑工程施工交底内容:1、范围本工艺标准适用于幸福 e 家五期三区工程墙体砌筑工程
2、施工准备2
1 材料及主要机具:2
1 空心砖、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致
有出厂证明、试验报告单
2 拉结钢筋、预埋件、木砖等,提前做好防腐处理
3 主要机具:翻斗车、吊斗、砖笼、手推车、铁锹、灰桶、皮数杆、托线板、线坠、水平尺、小白线、大铲、瓦刀、刨锛、工具袋等
2 作业条件:2
1 主体分部中承重结构已施工完毕,已经有关部门验收
2 弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续
3 立皮数杆:宜用 30mm×40mm 木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高
皮数杆间距 15~20mm,转角处均应设立,一般距墙皮或墙角 50mm 为宜
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续
4 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过 20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找平
5 砂浆配合比经试验室确定,准备好砂浆试模
3、操作工艺3
1 工艺流程:准备施工——排砖撂底——砌空心砖墙——验收3
2 砌筑前,基础梁或楼面清扫洁净,洒水湿润
3 根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作
4 砂浆:3
1 砂浆采纳商品砂浆
2 砂浆应随用随要,每次砂浆保证到场后 3 到 4 小时内使用完毕,严禁用过夜砂浆
3 砂浆到场后应放置在专用的箱内或下方垫置橡胶垫,严禁随意到放
4 砂浆使用过程中严禁向砂浆内加水
5 砂浆试块根据每一楼层或 250m3砌体的各种强度等级的
