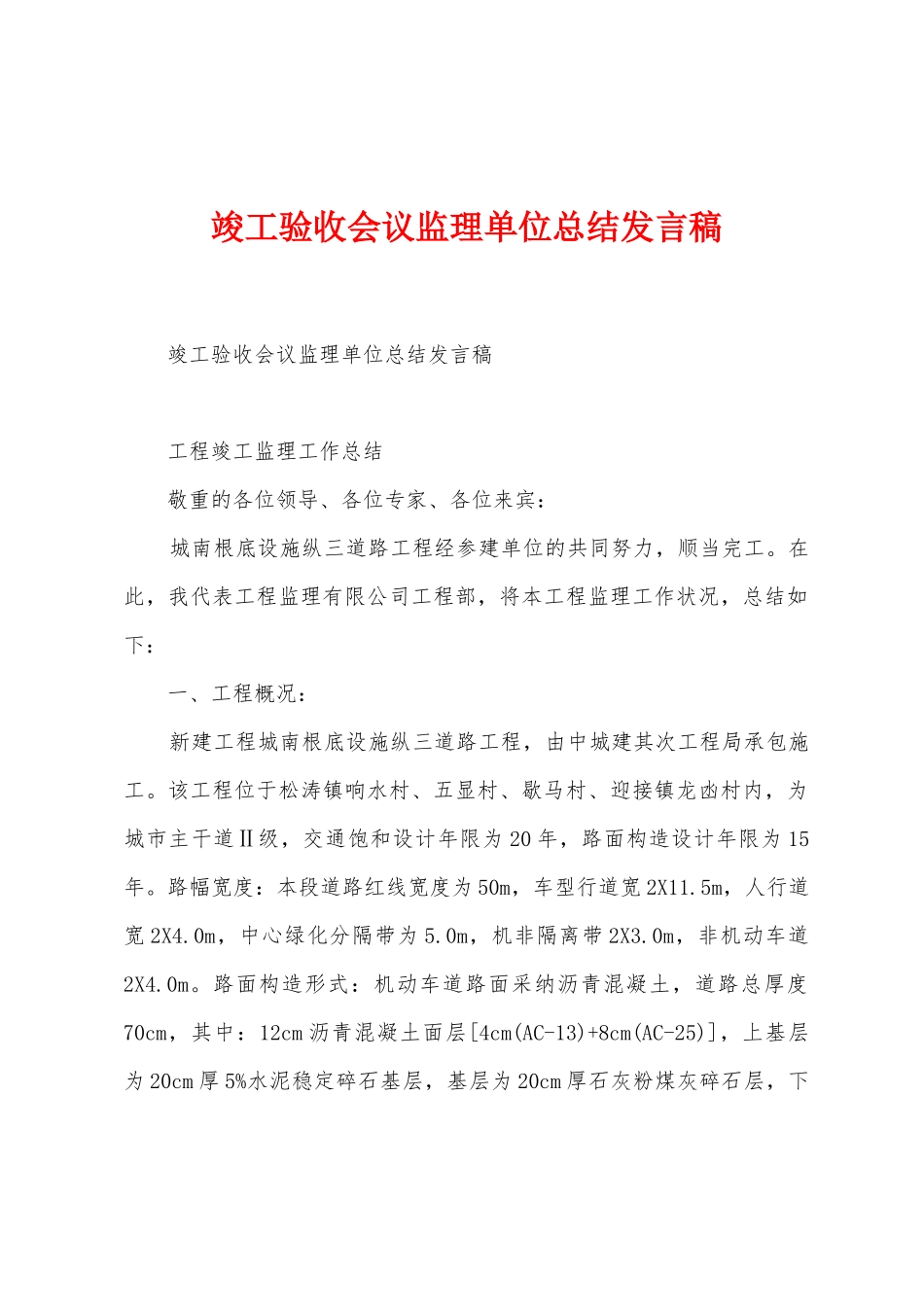

竣工验收会议监理单位总结发言稿 竣工验收会议监理单位总结发言稿 工程竣工监理工作总结 敬重的各位领导、各位专家、各位来宾: 城南根底设施纵三道路工程经参建单位的共同努力,顺当完工
在此,我代表工程监理有限公司工程部,将本工程监理工作状况,总结如下: 一、工程概况: 新建工程城南根底设施纵三道路工程,由中城建其次工程局承包施工
该工程位于松涛镇响水村、五显村、歇马村、迎接镇龙凼村内,为城市主干道Ⅱ级,交通饱和设计年限为 20 年,路面构造设计年限为 15年
路幅宽度:本段道路红线宽度为 50m,车型行道宽 2X11
5m,人行道宽 2X4
0m,中心绿化分隔带为 5
0m,机非隔离带 2X3
0m,非机动车道2X4

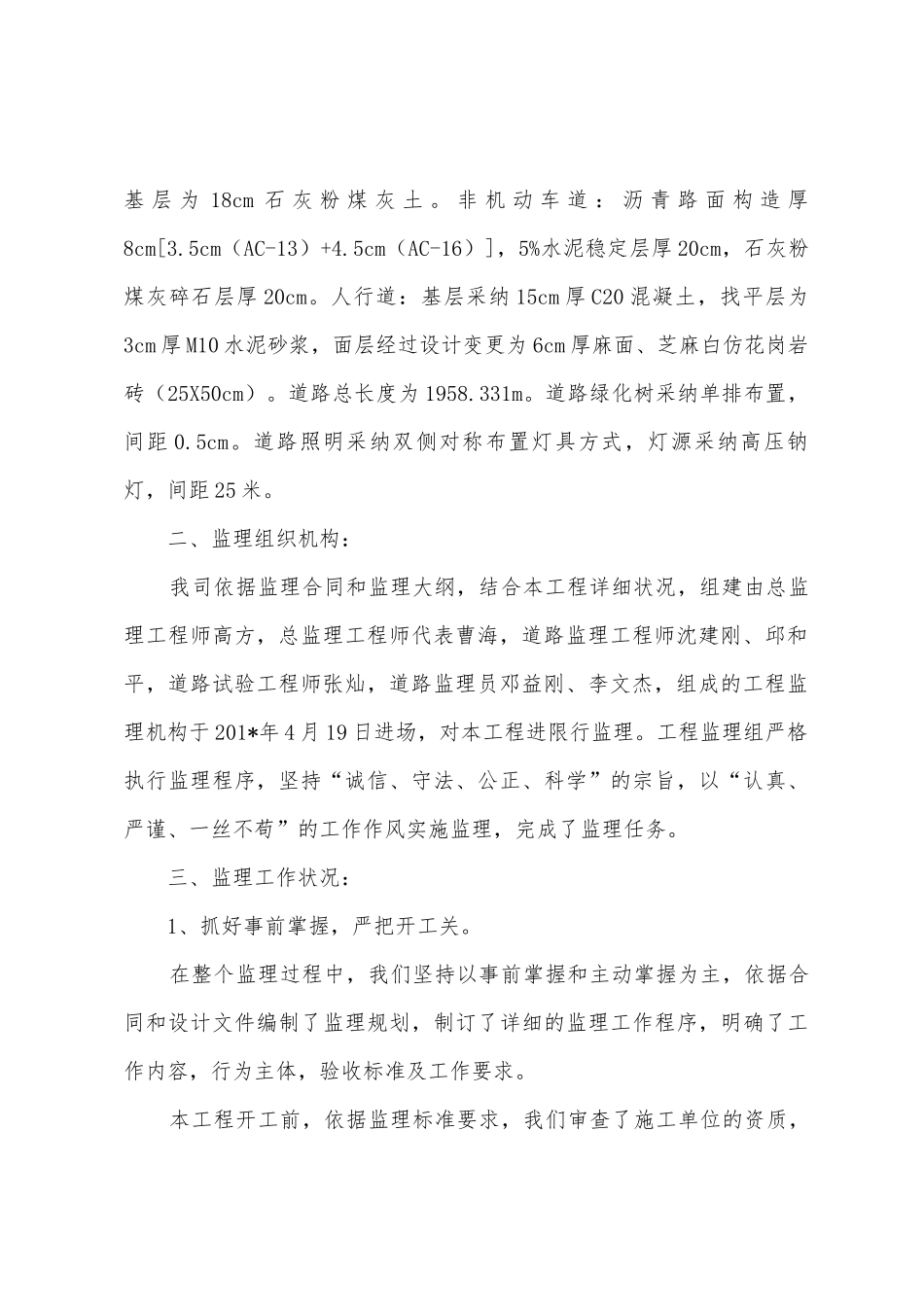

路面构造形式:机动车道路面采纳沥青混凝土,道路总厚度70cm,其中:12cm 沥青混凝土面层[4cm(AC-13)+8cm(AC-25)],上基层为 20cm 厚 5%水泥稳定碎石基层,基层为 20cm 厚石灰粉煤灰碎石层,下基 层 为 18cm 石 灰 粉 煤 灰 土
非 机 动 车 道 : 沥 青 路 面 构 造 厚8cm[3
5cm(AC-13)+4
5cm(AC-16)],5%水泥稳定层厚 20cm,石灰粉煤灰碎石层厚 20cm
人行道:基层采纳 15cm 厚 C20 混凝土,找平层为3cm 厚 M10 水泥砂浆,面层经过设计变更为 6cm 厚麻面、芝麻白仿花岗岩砖(25X50cm)
道路总长度为 1958
道路绿化树采纳单排布置,间距 0
道路照明采纳双侧对称布置灯具方式,灯源采纳高压钠灯,间距 25 米

二、监理组织机构: 我司依据监理合同和监理大纲,结合本工程详细状况,组建由总监理工程师高方,总监理工程师代表曹海,道路监理工程师沈建刚、邱和平,道路试验工程师张灿,道路监理员邓益刚、李文杰,组成的工程监理机构于 201*年
