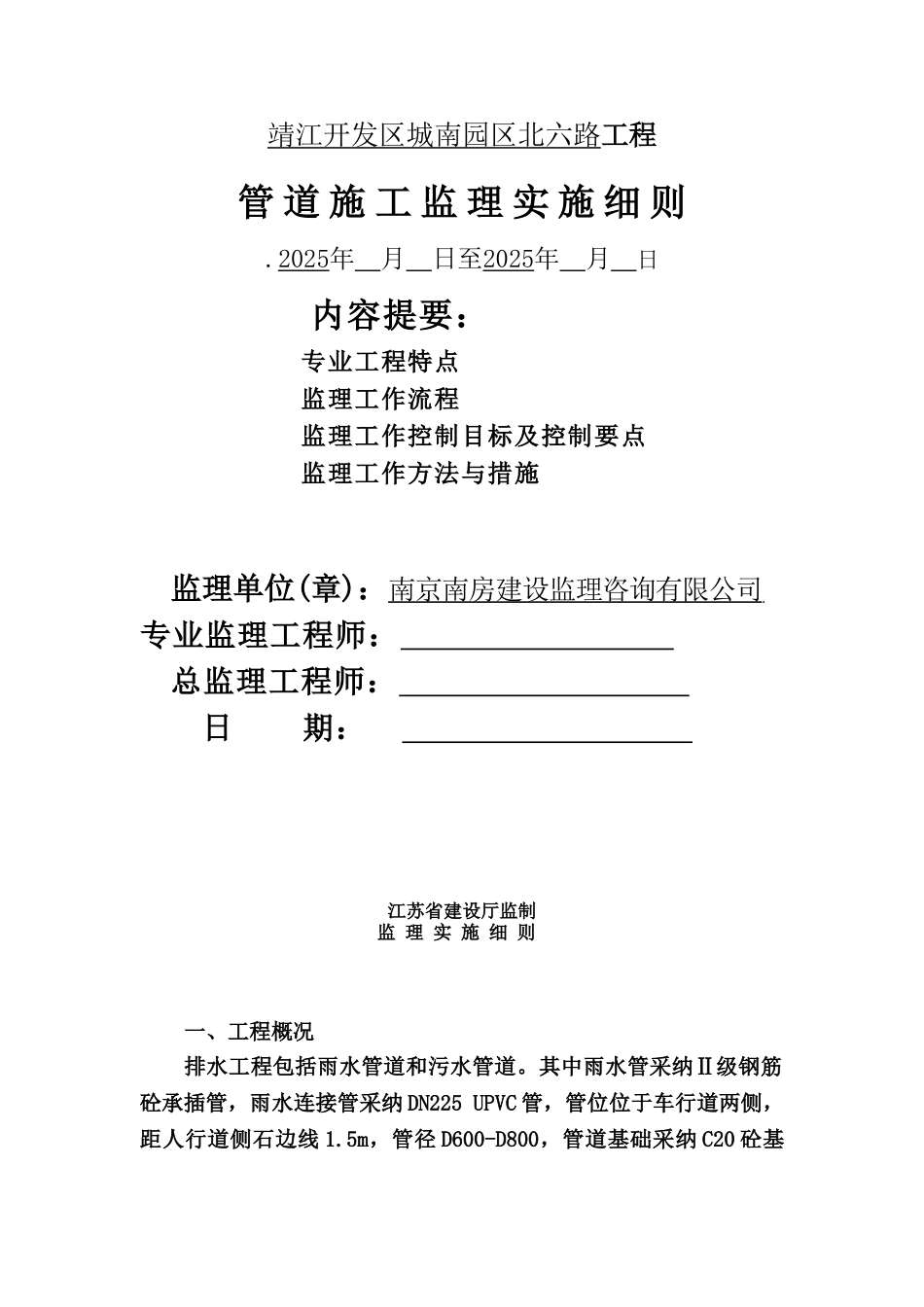

靖江开发区城南园区北六路工程管 道 施 工 监 理 实 施 细 则
2025年 月 日至2025年 月 日内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法与措施监理单位(章):南京南房建设监理咨询有限公司 专业监理工程师: 总监理工程师: 日 期: 江苏省建设厅监制监 理 实 施 细 则一、工程概况排水工程包括雨水管道和污水管道
其中雨水管采纳Ⅱ级钢筋砼承插管,雨水连接管采纳 DN225 UPVC 管,管位位于车行道两侧,距人行道侧石边线 1
5m,管径 D600-D800,管道基础采纳 C20 砼基础
污水管采纳钢筋砼承插管,位于车行道东侧下,距东侧人行道侧石 3
5m,管径 D300-D600,采纳砂石基础,窖井采纳砖砌圆形污水检查井
二、编制依据 1、《给排水管道工程施工及验收法律规范》GB50268-97;2、《市政排水管渠工程质量检验评定标准》CJJ3-90;3、各工程设计文件及施工承包合同
二、管道的要求1
监理对现场管道进行每节检查,管道的内外表面应有平整光滑,整个管节无蜂窝、麻面、剥落、露筋以及表面粗糙等缺陷
管道尺寸容许偏差,管节长度:0~—10mm,内直径和外直径+10mm~0,管壁厚度+10~—5mm,管端垂直度±5mm
直径,强度应满足设计图纸要求
预制管道构件最后竣工验收,任何项目不能达到要求,则进行更改,或修理
费用由承包人承担
三、基坑开挖及基础1
基坑开挖后,地基承载力满足要求,经监理工程师验收合格后,方可进行下一道工序
2.垫层与平基砼浇筑时应控制支模的直顺度、尺寸,尤其是平基浇捣时,钢筋位置必须摆放正确,当平基与井底板一同浇筑时,必须严格区分两种砼标号的拌制,并留置好试块
管基混凝土可分两次浇筑,先浇筑管底以下的部份,此时应注意预留管壁厚度及安装管节作坐浆砼 2~3CM,待安放管节后再浇筑混凝土(两次混
