北苑工程监理实施细则(土建工程) 为确保建设工程的质量和进度,明确监理过程中应实行的措施和方法,根据荷花苑西侧地块改造住宅工程的监理大纲、规划,制定如下监理实施细则:一、工程概况:本工程地下室为甲类核六 B 级,常六级人防工事
主体结构为框架结构,采纳桩承台+防水板基础,建筑面积 4800㎡
由常州市湖港房地产开发有限公司开发,由常州浩森建筑设计有限公司设计,监理单位:常州建工监理咨询有限公司
施工单位:淮安市第五建筑工程有限公司二、监理内容及方法 本工程地下室为一层,基础采纳桩基和整板基础
1 施工顺序及工期安排地下室的施工顺序为:机械挖土方及外运(6 天)——人工清理、修整土方(3 天)——凿桩(3 天)——混凝土垫层(1 天)——底板 rc 混凝土(10 天)——墙板及 rc 混凝土(10 天)——梁及顶板 rc 混凝土(10 天)——外墙防水(8 天)——回填土(4 天)
工期合计为 45 天
2 余桩处理及混凝土垫层施工土方机械挖土至设计标高 0
3 米后,由人工开挖修整基坑及桩四周因机械挖不到的地方
在继续挖土和人工修整过程中应严格控制标高,严禁超挖
配合建设单位、监理积极做好土方工程验收,工程桩和围护桩的验收和移交工作
为了防止基坑浸水、泡水,基坑四周应设排水明沟、集水井
用 4—6 台潜水泵 24 小时抽水,保持基层干燥
余桩截断,应逐根测出标高控制线,防止截断过深
地下室底板为混凝土垫层
浇筑前应预先标出或在桩身上标出高程控制线,将基坑清理洁净后,经监理、设计院、甲方验收后,组织快速施工,在施工过程中基坑土方不得积水
3 基坑排水,防止塌方及防止流沙的措施

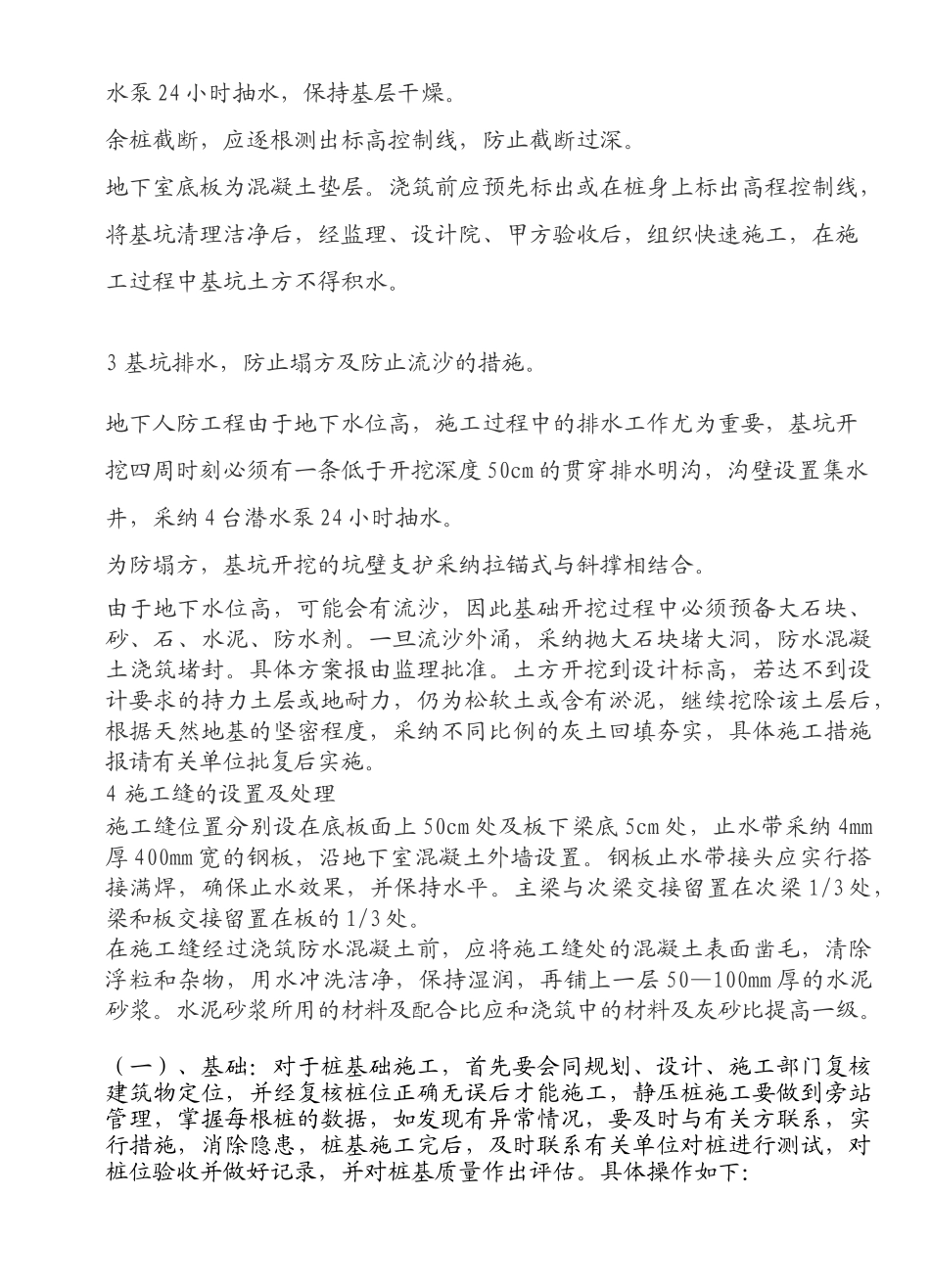

地下人防工程由于地下水位高,施工过程中的排水工作尤为重要,基坑开挖四周时刻必须有一条低于开挖深度 50cm 的贯穿排水明沟,沟壁设置集水井,采纳 4 台潜水泵 24 小时抽水
