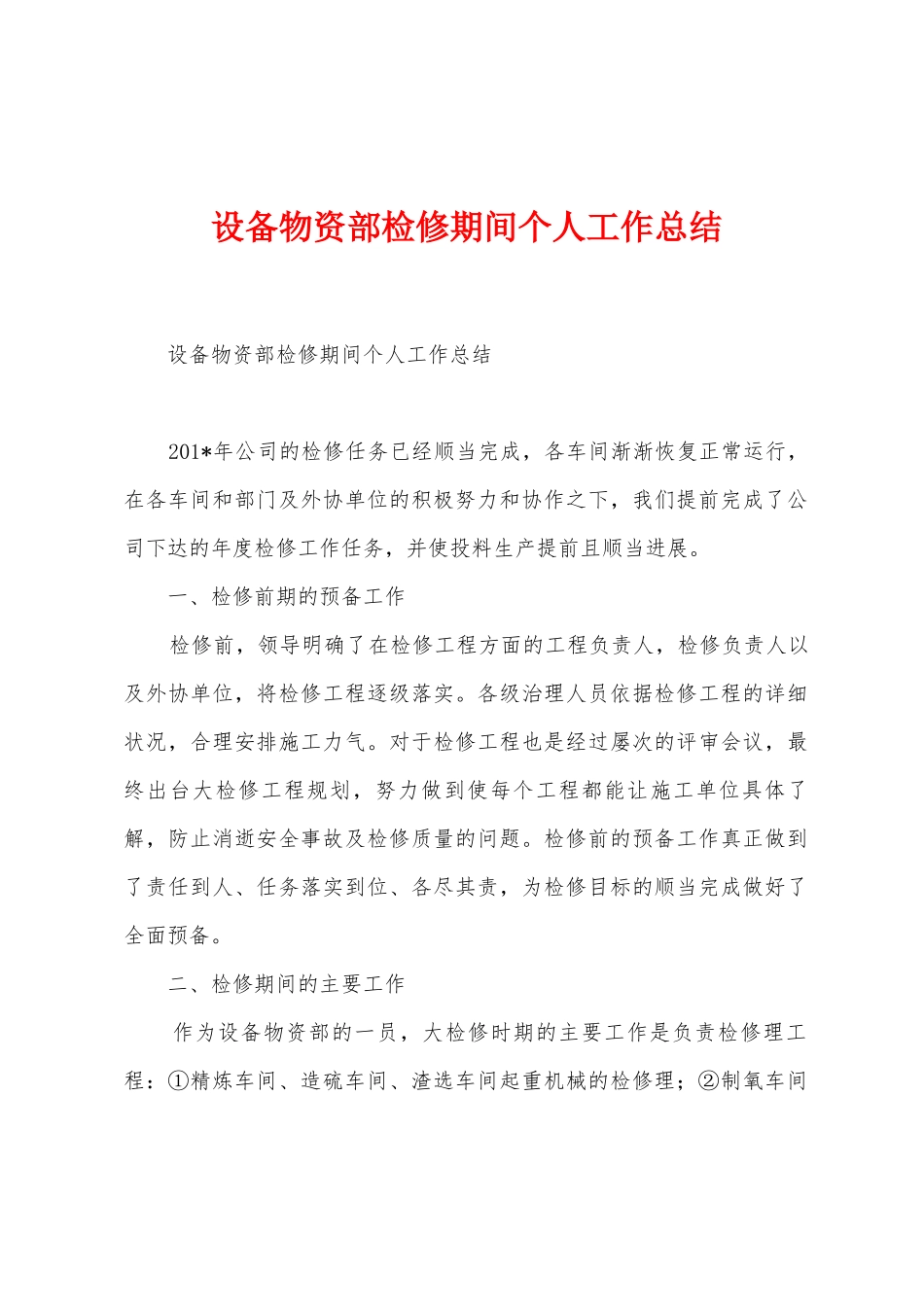

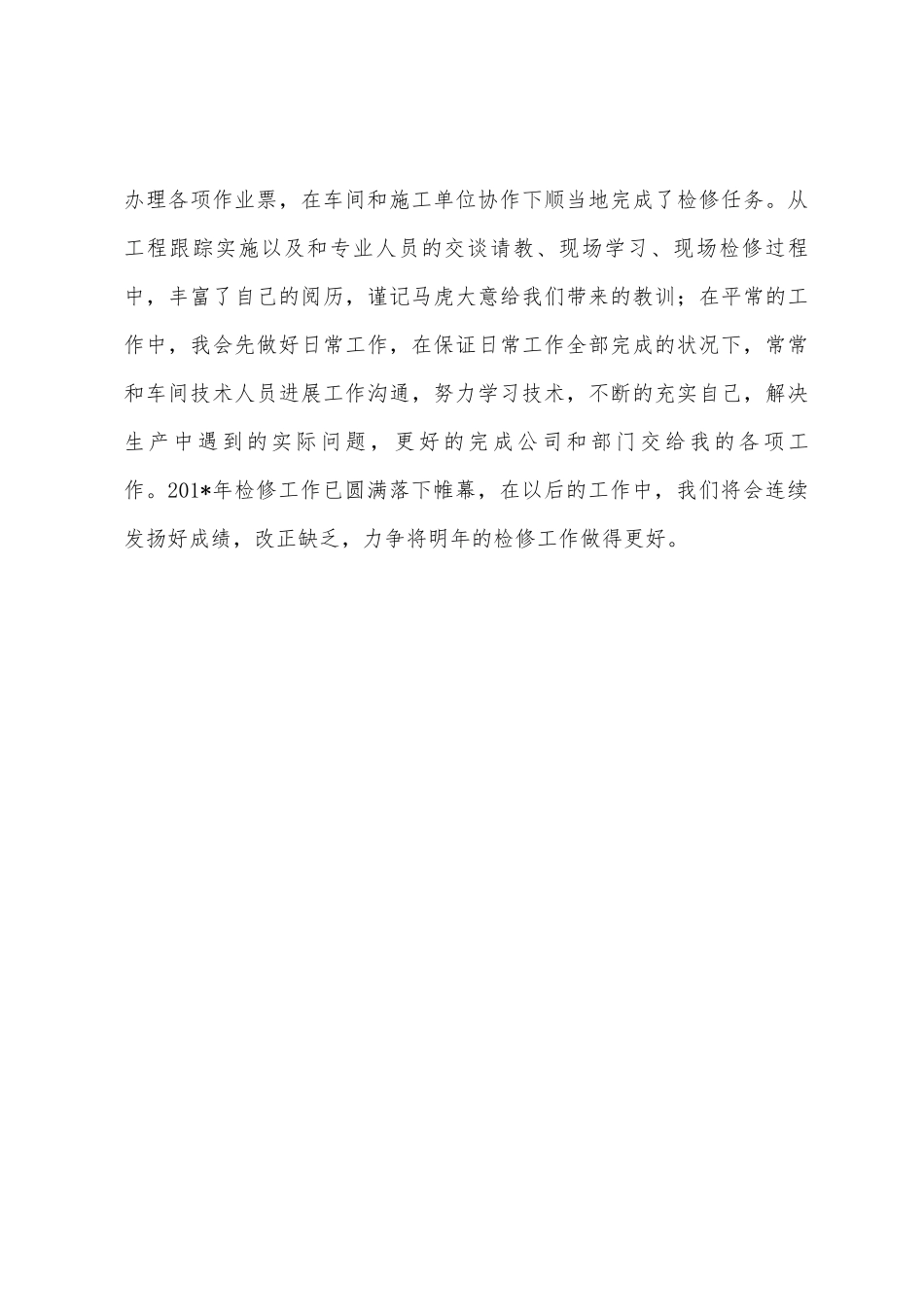

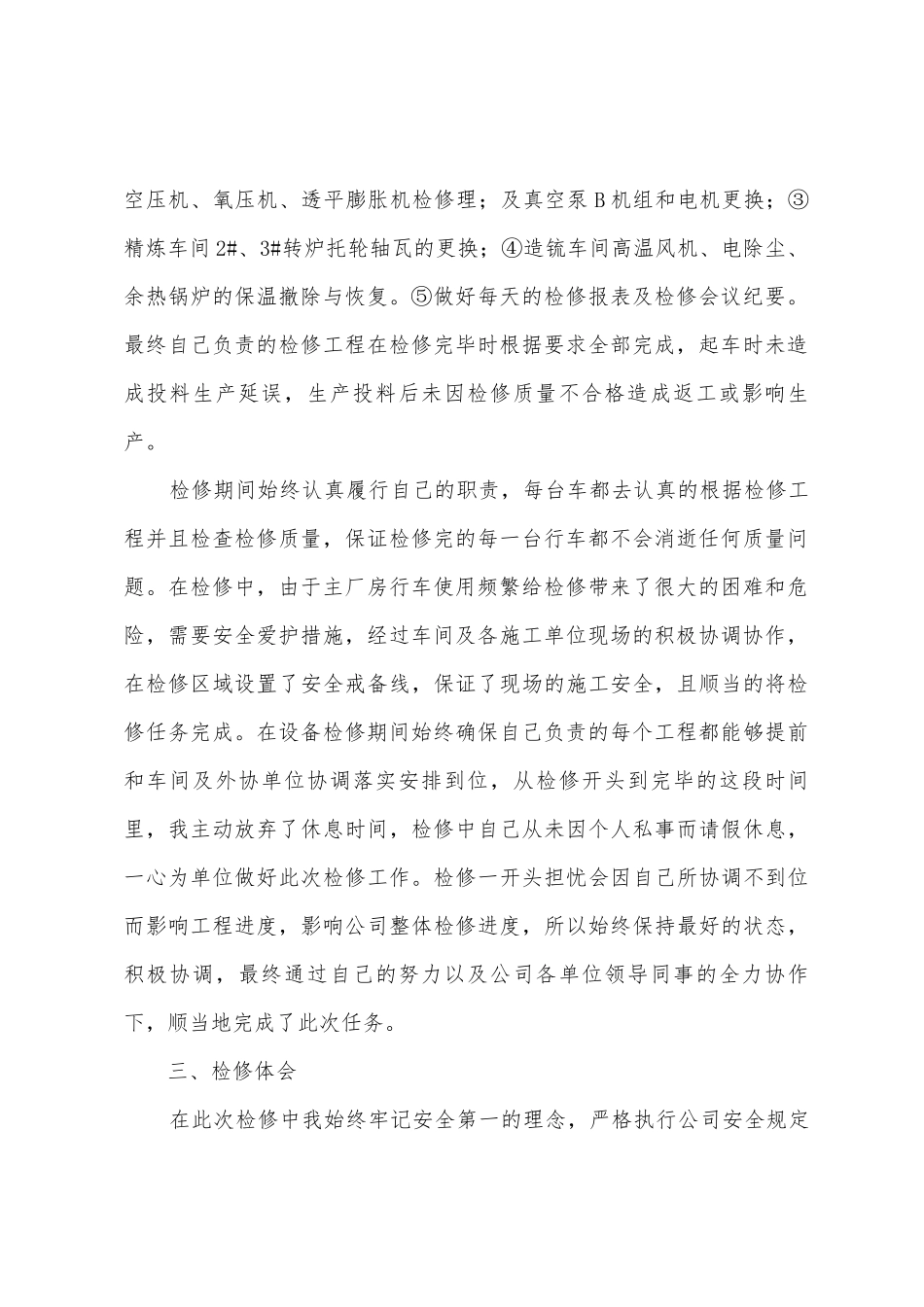

设备物资部检修期间个人工作总结 设备物资部检修期间个人工作总结 201*年公司的检修任务已经顺当完成,各车间渐渐恢复正常运行,在各车间和部门及外协单位的积极努力和协作之下,我们提前完成了公司下达的年度检修工作任务,并使投料生产提前且顺当进展。 一、检修前期的预备工作 检修前,领导明确了在检修工程方面的工程负责人,检修负责人以及外协单位,将检修工程逐级落实。各级治理人员依据检修工程的详细状况,合理安排施工力气。对于检修工程也是经过屡次的评审会议,最终出台大检修工程规划,努力做到使每个工程都能让施工单位具体了解,防止消逝安全事故及检修质量的问题。检修前的预备工作真正做到了责任到人、任务落实到位、各尽其责,为检修目标的顺当完成做好了全面预备。 二、检修期间的主要工作 作为设备物资部的一员,大检修时期的主要工作是负责检修理工程:①精炼车间、造硫车间、渣选车间起重机械的检修理;②制氧车间空压机、氧压机、透平膨胀机检修理;及真空泵 B 机组和电机更换;③精炼车间 2#、3#转炉托轮轴瓦的更换;④造锍车间高温风机、电除尘、余热锅炉的保温撤除与恢复。⑤做好每天的检修报表及检修会议纪要。最终自己负责的检修工程在检修完毕时根据要求全部完成,起车时未造成投料生产延误,生产投料后未因检修质量不合格造成返工或影响生产。 检修期间始终认真履行自己的职责,每台车都去认真的根据检修工程并且检查检修质量,保证检修完的每一台行车都不会消逝任何质量问题。在检修中,由于主厂房行车使用频繁给检修带来了很大的困难和危险,需要安全爱护措施,经过车间及各施工单位现场的积极协调协作,在检修区域设置了安全戒备线,保证了现场的施工安全,且顺当的将检修任务完成。在设备检修期间始终确保自己负责的每个工程都能够提前和车间及外协单位协调落实安排到位,从检修开头到完毕的这段时间里,我主动放弃了休息时间,检修中自己从未因个人私事而请假休息,一心为单位做好此次检修工作。检修一开头担忧会因自己所协调不到位而影响工程进度,影响公司整体检修进度,所以始终保持最好的状态,积极协调,最终通过自己的努力以及公司各单位领导同事的全力协作下,顺当地完成了此次任务。 三、检修体会 在此次检修中我始终牢记安全第一的理念,严格执行公司安全规定办理各项作业票,在车间和施工单位协作下顺当地完成了检修任务。从工程跟踪实施以及和专业人员的交谈请教、现场学习、现场检修过...
