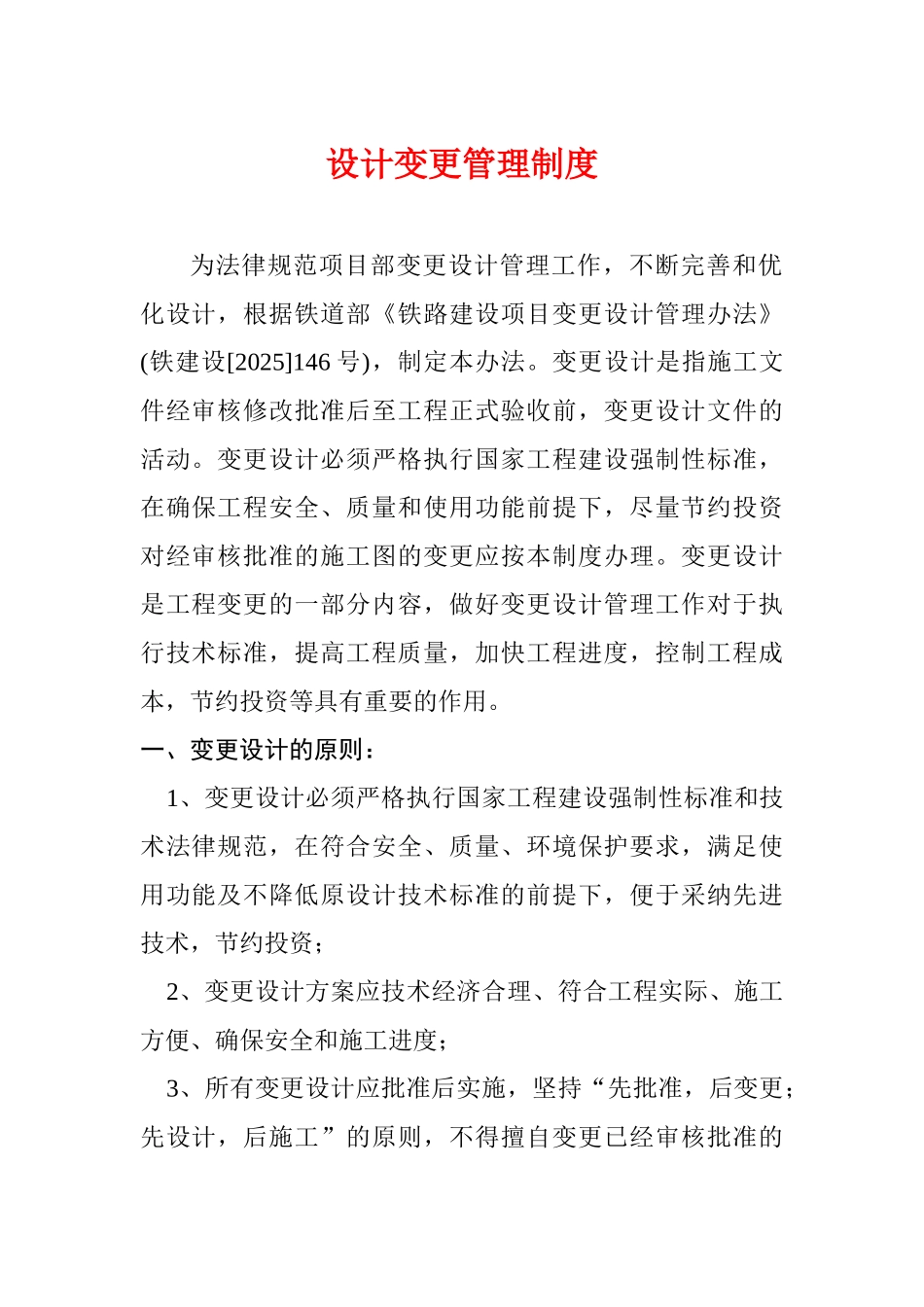

设计变更管理制度为法律规范项目部变更设计管理工作,不断完善和优化设计,根据铁道部《铁路建设项目变更设计管理办法》(铁建设[2025]146 号),制定本办法
变更设计是指施工文件经审核修改批准后至工程正式验收前,变更设计文件的活动
变更设计必须严格执行国家工程建设强制性标准,在确保工程安全、质量和使用功能前提下,尽量节约投资对经审核批准的施工图的变更应按本制度办理
变更设计是工程变更的一部分内容,做好变更设计管理工作对于执行技术标准,提高工程质量,加快工程进度,控制工程成本,节约投资等具有重要的作用
一、变更设计的原则: 1、变更设计必须严格执行国家工程建设强制性标准和技术法律规范,在符合安全、质量、环境保护要求,满足使用功能及不降低原设计技术标准的前提下,便于采纳先进技术,节约投资; 2、变更设计方案应技术经济合理、符合工程实际、施工方便、确保安全和施工进度; 3、所有变更设计应批准后实施,坚持“先批准,后变更;先设计,后施工”的原则,不得擅自变更已经审核批准的施工图,未经批准自行变更施工的作业段要承担全部责任对施工过程中发现现场情况与设计不符时,作业段应及时主动提出变更设计建议,否则应承担全部责任

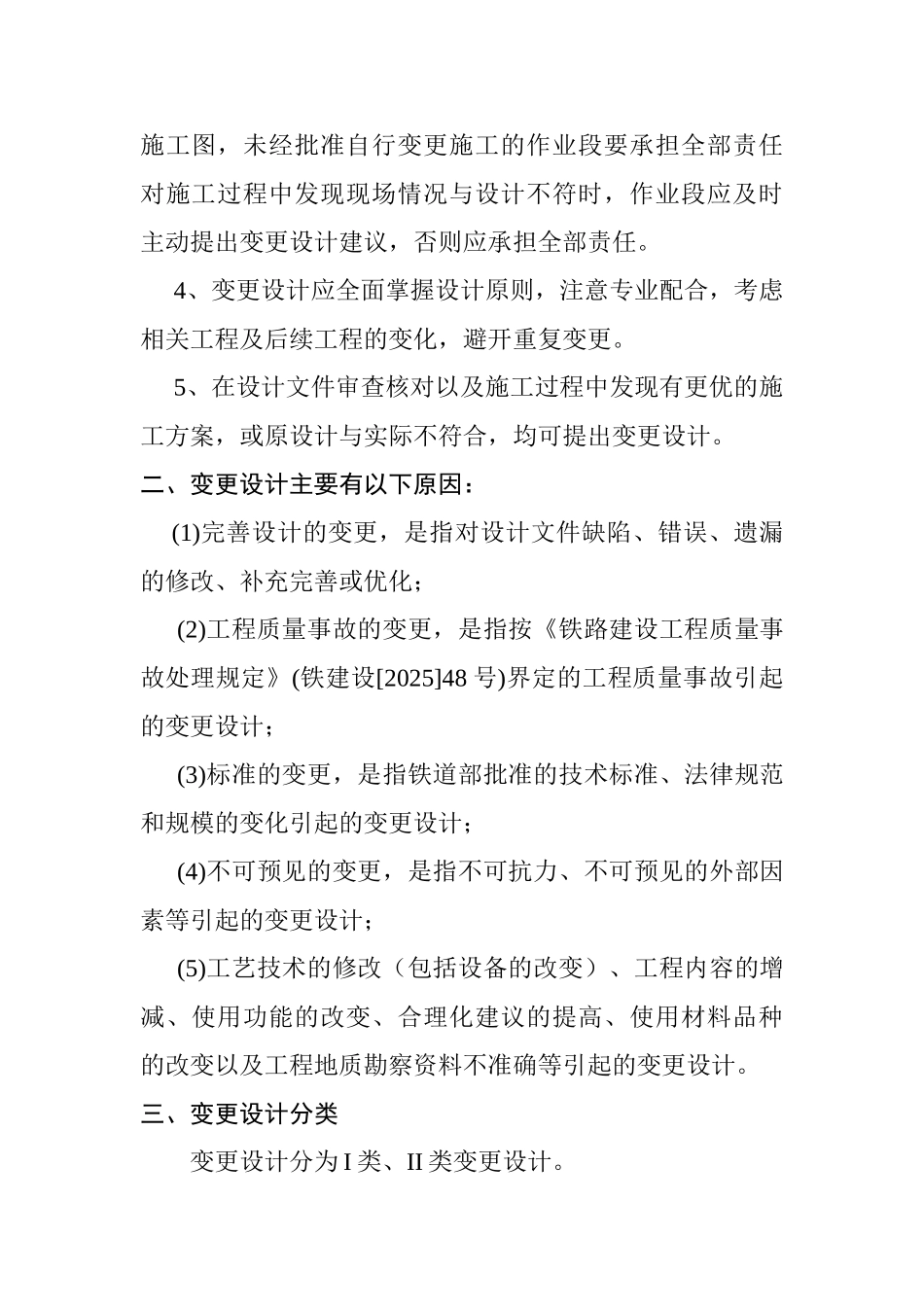

4、变更设计应全面掌握设计原则,注意专业配合,考虑相关工程及后续工程的变化,避开重复变更
5、在设计文件审查核对以及施工过程中发现有更优的施工方案,或原设计与实际不符合,均可提出变更设计
二、变更设计主要有以下原因: (1)完善设计的变更,是指对设计文件缺陷、错误、遗漏的修改、补充完善或优化;(2)工程质量事故的变更,是指按《铁路建设工程质量事故处理规定》(铁建设[2025]48 号)界定的工程质量事故引起的变更设计;(3)标准的变更,是指铁道部批准的技术标准、法律规范和规模的变化引起的变更设计;(4)不可预见的变更,是指不可抗力、不可预见的外部因素等引起的变更设计;(5)工
