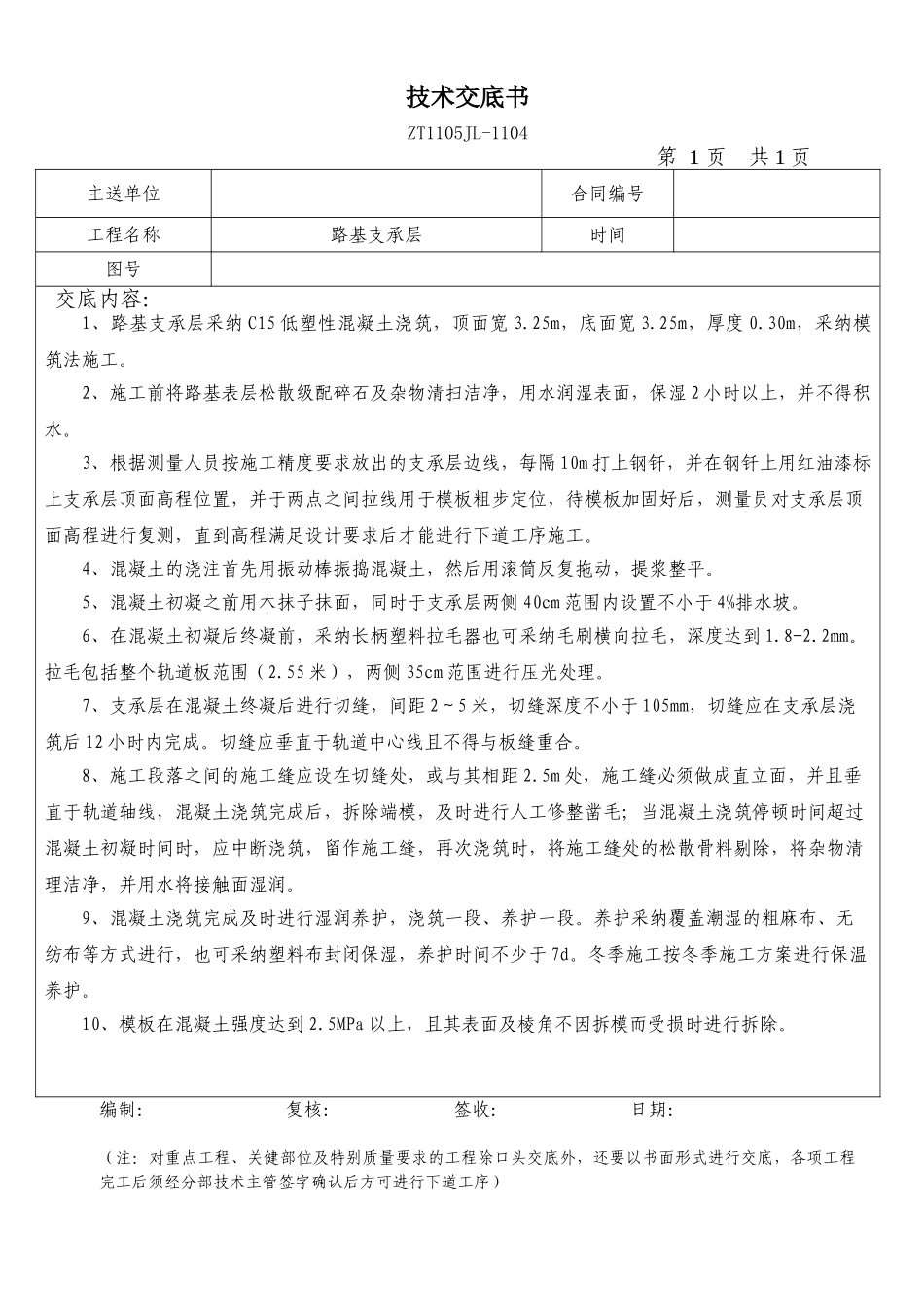

技术交底书ZT1105JL-1104 第 1 页 共 1 页主送单位合同编号工程名称路基支承层时间图号交底内容:1、路基支承层采纳 C15 低塑性混凝土浇筑,顶面宽 3
25m,底面宽 3
25m,厚度 0
30m,采纳模筑法施工
2、施工前将路基表层松散级配碎石及杂物清扫洁净,用水润湿表面,保湿 2 小时以上,并不得积水
3、根据测量人员按施工精度要求放出的支承层边线,每隔 10m 打上钢钎,并在钢钎上用红油漆标上支承层顶面高程位置,并于两点之间拉线用于模板粗步定位,待模板加固好后,测量员对支承层顶面高程进行复测,直到高程满足设计要求后才能进行下道工序施工
4、混凝土的浇注首先用振动棒振捣混凝土,然后用滚筒反复拖动,提浆整平
5、混凝土初凝之前用木抹子抹面,同时于支承层两侧 40cm 范围内设置不小于 4%排水坡
6、在混凝土初凝后终凝前,采纳长柄塑料拉毛器也可采纳毛刷横向拉毛,深度达到 1
拉毛包括整个轨道板范围(2
55 米),两侧 35cm 范围进行压光处理
7、支承层在混凝土终凝后进行切缝,间距 2~5 米,切缝深度不小于 105mm,切缝应在支承层浇筑后 12 小时内完成
切缝应垂直于轨道中心线且不得与板缝重合
8、施工段落之间的施工缝应设在切缝处,或与其相距 2
5m 处,施工缝必须做成直立面,并且垂直于轨道轴线,混凝土浇筑完成后,拆除端模,及时进行人工修整凿毛;当混凝土浇筑停顿时间超过混凝土初凝时间时,应中断浇筑,留作施工缝,再次浇筑时,将施工缝处的松散骨料剔除,将杂物清理洁净,并用水将接触面湿润
9、混凝土浇筑完成及时进行湿润养护,浇筑一段、养护一段
养护采纳覆盖潮湿的粗麻布、无纺布等方式进行,也可采纳塑料布封闭保湿,养护时间不少于 7d
冬季施工按冬季施工方案进行保温养护
10、模板在混凝土强度达到 2
5MPa 以上,且其表面及棱角不因
