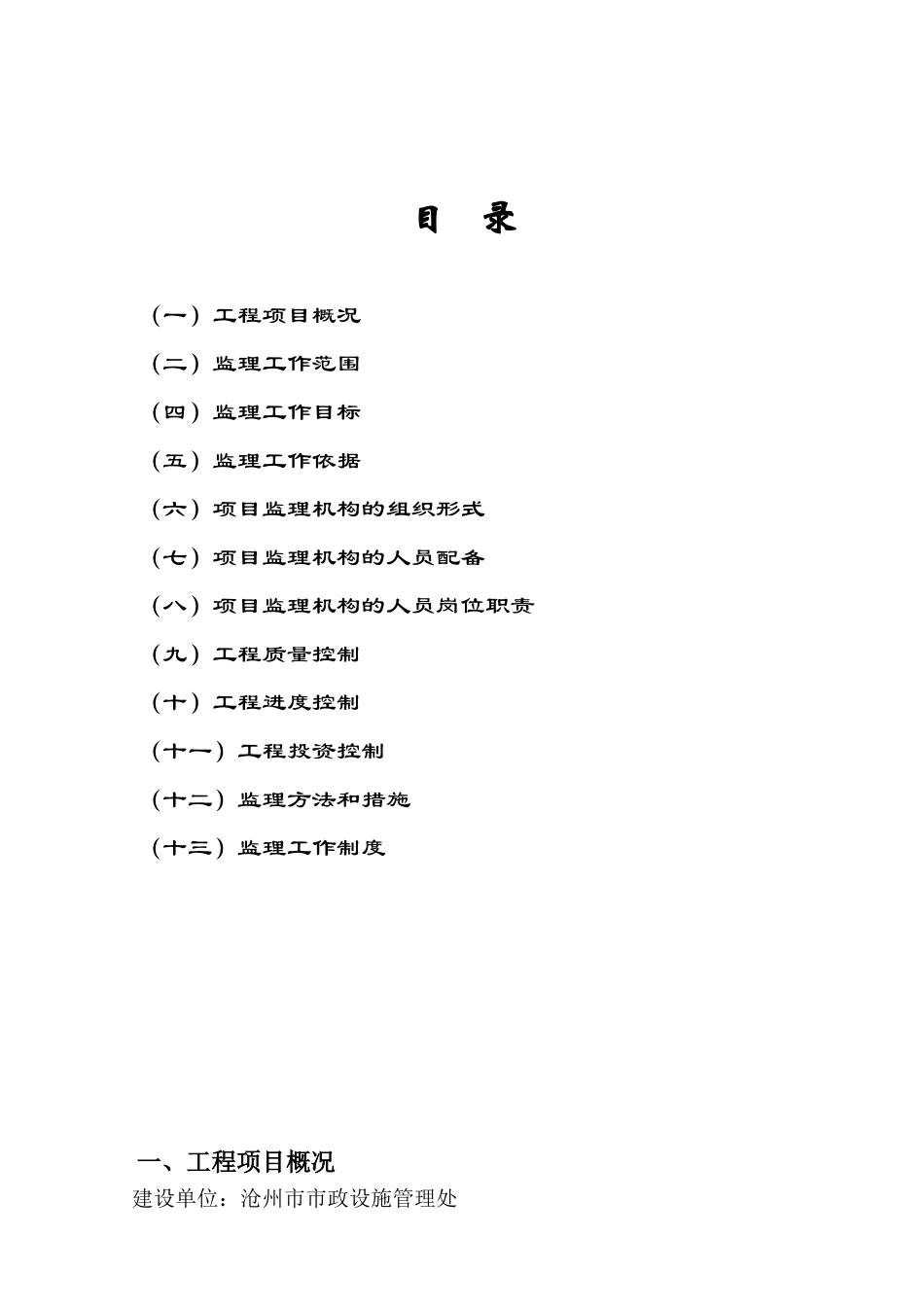

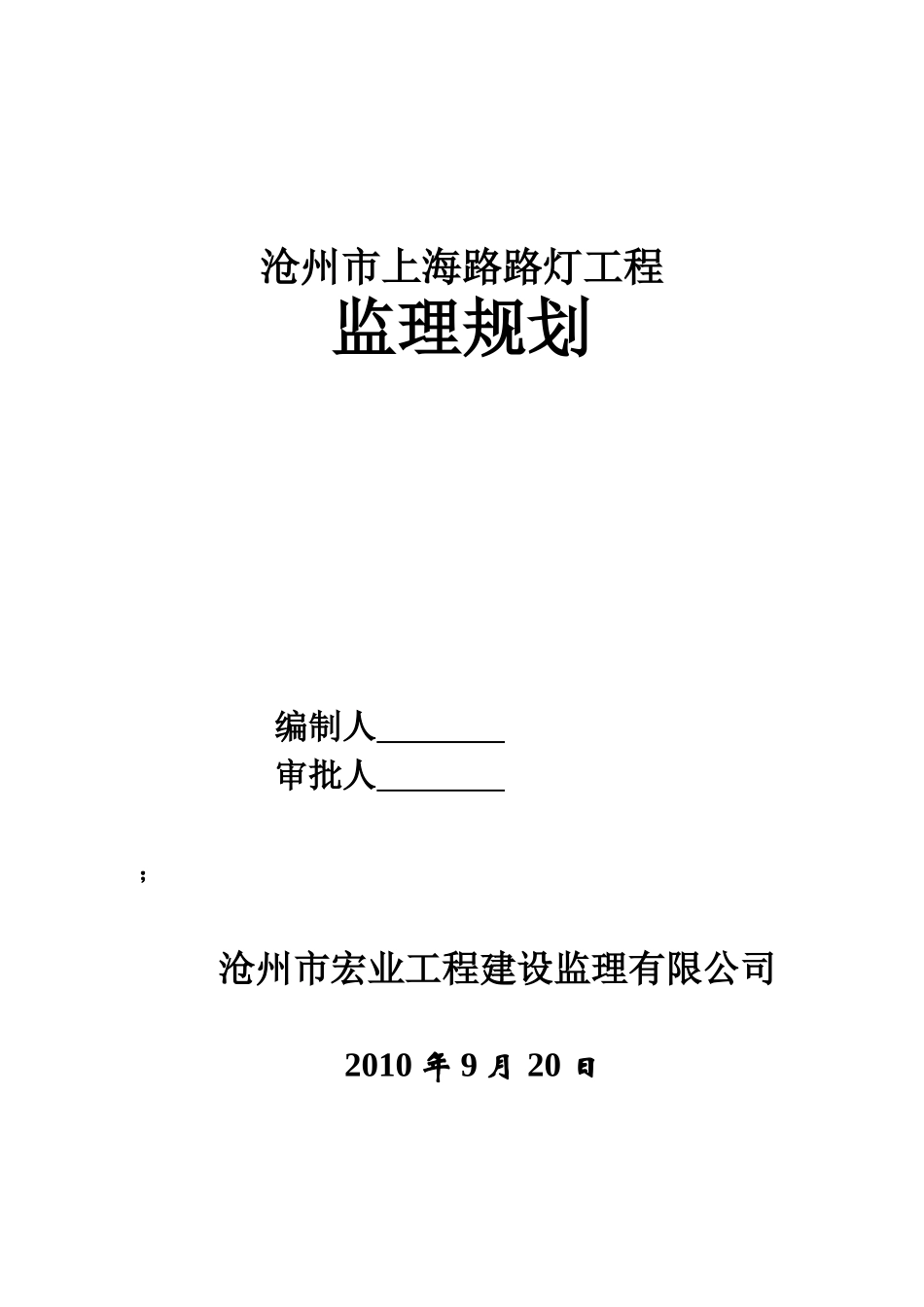

沧州市上海路路灯工程监理规划编制人 审批人 ;沧州市宏业工程建设监理有限公司 2010 年 9 月 20 日目 录(一)工程项目概况(二)监理工作范围 (四)监理工作目标 (五)监理工作依据 (六)项目监理机构的组织形式 (七)项目监理机构的人员配备 (八)项目监理机构的人员岗位职责 (九)工程质量控制 (十)工程进度控制 (十一)工程投资控制 (十二)监理方法和措施 (十三)监理工作制度 一、工程项目概况建设单位:沧州市市政设施管理处设计单位:河北省城市工程设计讨论院施工单位:沧州市万通照明工程有限公司监理单位:沧州市宏业工程建设监理有限公司上海路是沧州市规划东西向主干道,西起贵州路,东至迎宾大道。东段是吉林大道至迎宾大道段,现已完工,西段是贵州大道至吉林大道段,现正在施工中。本次路灯工程是吉林大道至迎宾大道段,该段原来已装有路灯,这次施工是换装新灯。即拆掉原来的灯杆、灯具,保留原灯杆基础和供电电缆,再装上新灯杆、新灯具,并对控制箱进行调整。工程主要项目是:拆除旧灯杆 44 个、旧灯具 44 套。新装玉兰灯南北各一排,共 44 杆,每杆灯具一套,共 44 套,连接供电电缆,调配控制箱。二、监理工作范围监理范围:严格根据监理委托合同授权的监理范围,主要包括设计图纸、施工合同等文件规定范围内的施工阶段监理和保修阶段的监理工作。包含质量(节能)控制、进度控制、投资控制、安全控制,以及合同管理,信息管理,组织协调方面内容。三、监理工作内容1、熟悉合同文件和设计文件,了解施工现场情况。2、编制监理规划和监理细则。3、参加设计技术交底会议及施工图纸会审会。审查承包人提交的测量定位成果资料。4、主持召开第一次施工场地会议和常规施工场地例会。5、督促承包人建立健全质量保证体系,并常常检查其运行情况。6、发布开(复)工令,批准单项工程开工报告。经得“委托人”同意后,发布“停工令”。7、审批承包人报送的施工组织设计和施工方案。8、审批承包人提交的总体进度计划,并常常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。 11、监督承包人根据合同文件、技术法律规范和监理程序进行施工。通过旁站、巡视...
