第一部分 施工步骤铺设塑管、人 / 手孔建筑( 人 / 手建筑工艺随工签证 )路由复测设计交底管道沟开挖( 隐蔽工程随工签证 )特别地段处理(特别地段处理随工签证)洗管、穿放子管 ////回填及路面恢复编制管道完工资料光缆配盘光缆单盘测试敷设光缆光缆接续及成端光缆接头测试编制完工资料人/手孔内余缆、接头处理光缆全程测试第二部分 通信管道施工技术要求一、设计交底1、由工程部主持,会同上级主管领导和本工程设计设计员、质量监督员、施工单位,对工程进行研讨和技术交底
施工单位可对全部技术指标实施进行咨询和讨论,并由工程部责任人做出解释
2、具体问题须现场认证,可在会后前往实地勘测,并由负责该工程设计设计员做出解释
3、设计文件交底后,工程如须变更,必需由工程部办理变更手续,不然,变更工程量不予认可
4、设计交底完成,办理交接手续
二、路由复测1、管道路由复测应以同意施工设计图为依据
核定路由具体走向,管道铺设位置和方法
2、核定管道穿越障碍物及特别地段实行防护方法具体位置、数量和处理方法,如穿越铁路、公路、河流、湖泊及大型水渠、地下管线等
3、核定人(手)孔位置及管孔排列
4、确定关键材料屯放地点
三、路面开挖及管孔埋设深度1、施工测量确定路由具体走向,路由选择必需安全、合理,砼化路面要求切割机切割,切割线路要求成一直线
切割宽度按设计和当地政府职能部门要求确定

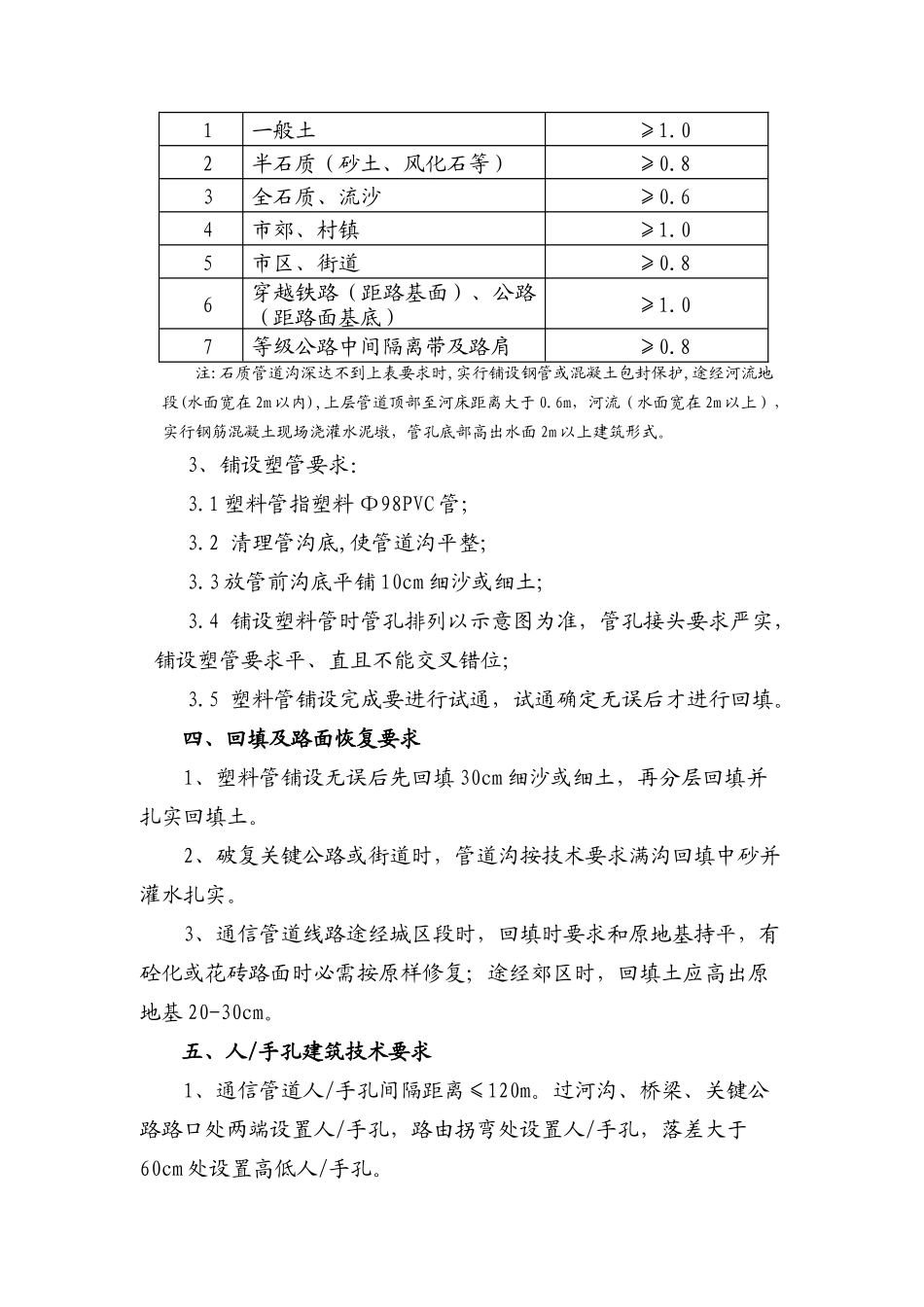

2、管孔埋设深度序号敷设地段及土质上层管道顶部至路面埋深(m)1一般土≥1
02半石质(砂土、风化石等)≥0
83全石质、流沙≥0
64市郊、村镇≥1
05市区、街道≥0
86穿越铁路(距路基面)、公路(距路面基底)≥1
07等级公路中间隔离带及路肩≥0
8注:石质管道沟深达不到上表要求时,实行铺设钢管或混凝土包封保护,途经河流地段(水面宽在 2m 以内),上层管道顶部至河床距离大于 0
6m,河流(水面宽在 2m 以上)
