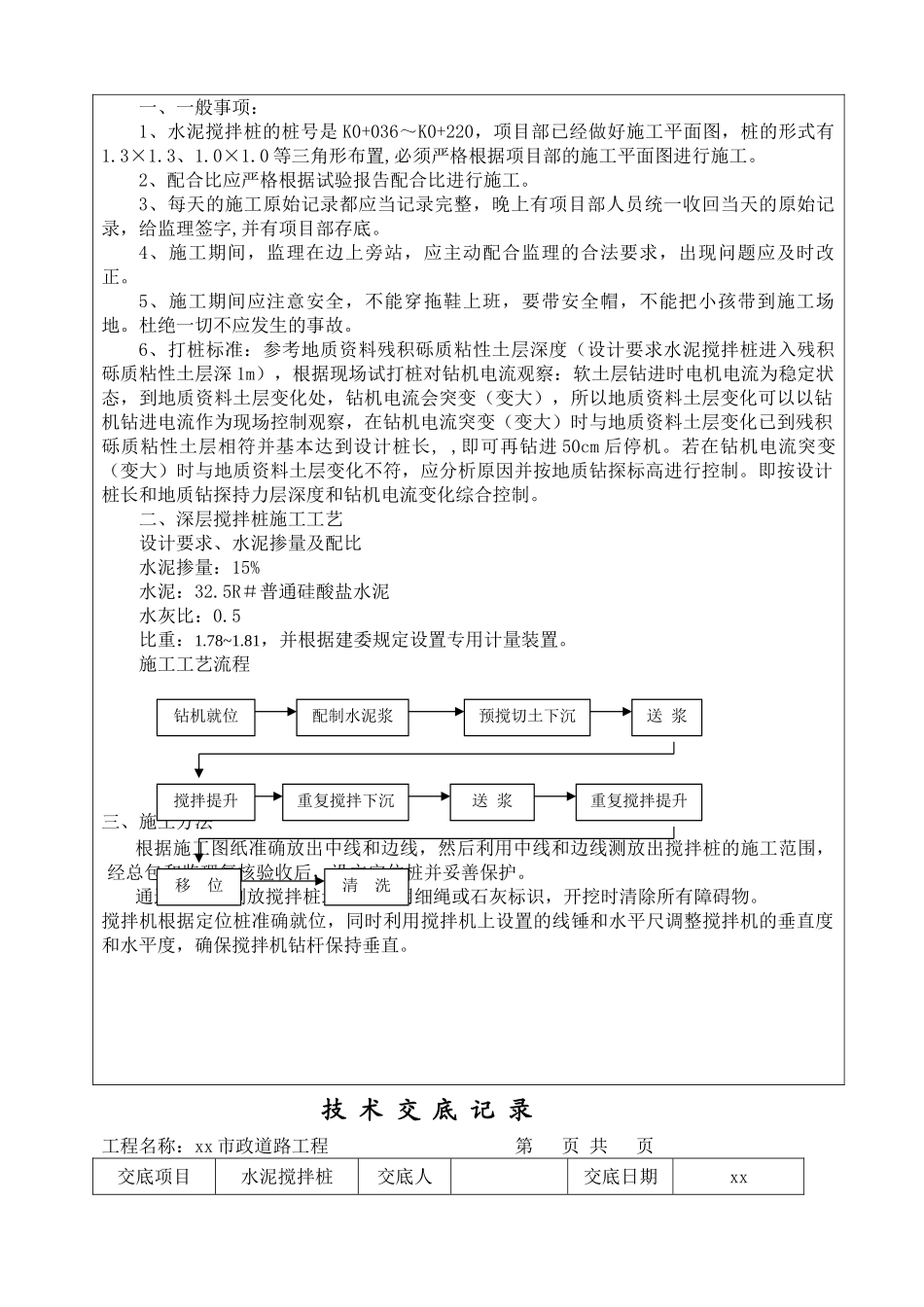

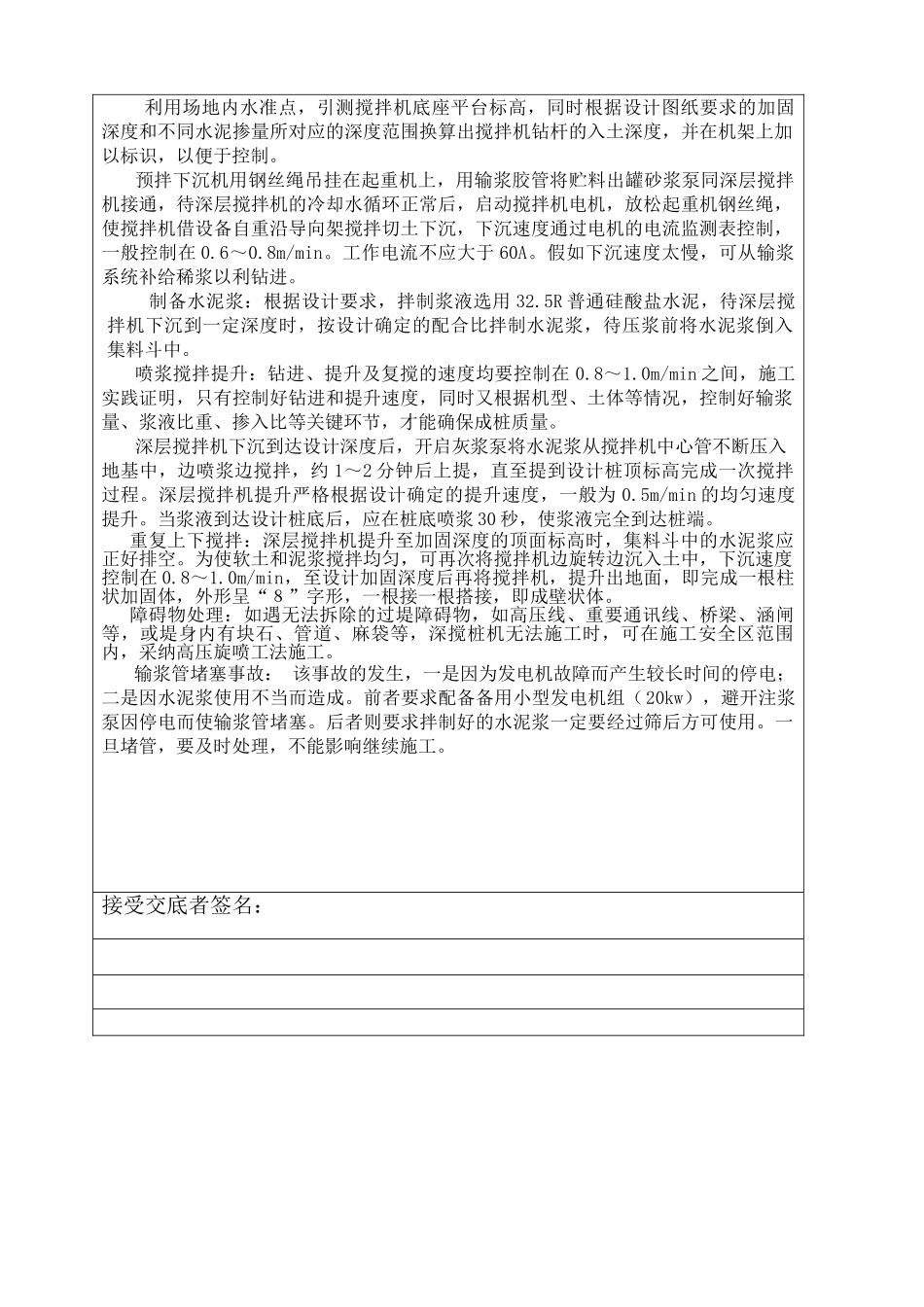

技 术 交 底 记 录工程名称:xx 段道路工程 第 页 共 页交底项目水泥搅拌桩交底人交底日期xx一、一般事项:1、水泥搅拌桩的桩号是 K0+036~K0+220,项目部已经做好施工平面图,桩的形式有1
0 等三角形布置,必须严格根据项目部的施工平面图进行施工
2、配合比应严格根据试验报告配合比进行施工
3、每天的施工原始记录都应当记录完整,晚上有项目部人员统一收回当天的原始记录,给监理签字,并有项目部存底
4、施工期间,监理在边上旁站,应主动配合监理的合法要求,出现问题应及时改正
5、施工期间应注意安全,不能穿拖鞋上班,要带安全帽,不能把小孩带到施工场地
杜绝一切不应发生的事故
6、打桩标准:参考地质资料残积砾质粘性土层深度(设计要求水泥搅拌桩进入残积砾质粘性土层深 1m),根据现场试打桩对钻机电流观察:软土层钻进时电机电流为稳定状态,到地质资料土层变化处,钻机电流会突变(变大),所以地质资料土层变化可以以钻机钻进电流作为现场控制观察,在钻机电流突变(变大)时与地质资料土层变化已到残积砾质粘性土层相符并基本达到设计桩长, ,即可再钻进 50cm 后停机
若在钻机电流突变(变大)时与地质资料土层变化不符,应分析原因并按地质钻探标高进行控制
即按设计桩长和地质钻探持力层深度和钻机电流变化综合控制
二、深层搅拌桩施工工艺设计要求、水泥掺量及配比水泥掺量:15%水泥:32
5R#普通硅酸盐水泥水灰比:0
81,并根据建委规定设置专用计量装置
施工工艺流程三、施工方法根据施工图纸准确放出中线和边线,然后利用中线和边线测放出搅拌桩的施工范围,经总包和监理复核验收后,设立定位桩并妥善保护
通过定位桩测放搅拌桩边线,并用细绳或石灰标识,开挖时清除所有障碍物
搅拌机根据定位桩准确就位,同时利用搅拌机上设置的线锤和水平尺调整搅拌机的垂直度和水平
