东方城路道路整治出新工程监理规划编制:审核:审批:江苏金丰华工程监理咨询有限公司2010 年 7 月 15 日第一章 工程概况东方城是连接玄武大道和老宁栖路的一条路,全长大约 500 米,道路宽 10 米,为机非混合车道,原有的人行道道板材料不一致,使得道路的整体美观程度较差,路面有多处龟裂,故本次整治出新的工程内容主要包括,将原有的路牙沿和人行道道板拆除后重新铺设,路面局部翻挖换填水泥稳定碎石,局部铣刨后摊铺 6cm 厚的中粒式沥青砼,最后将路面整体铺 4cm 厚的细粒式沥青砼面层
本公司负责这次整治出新工程的全部监理工作

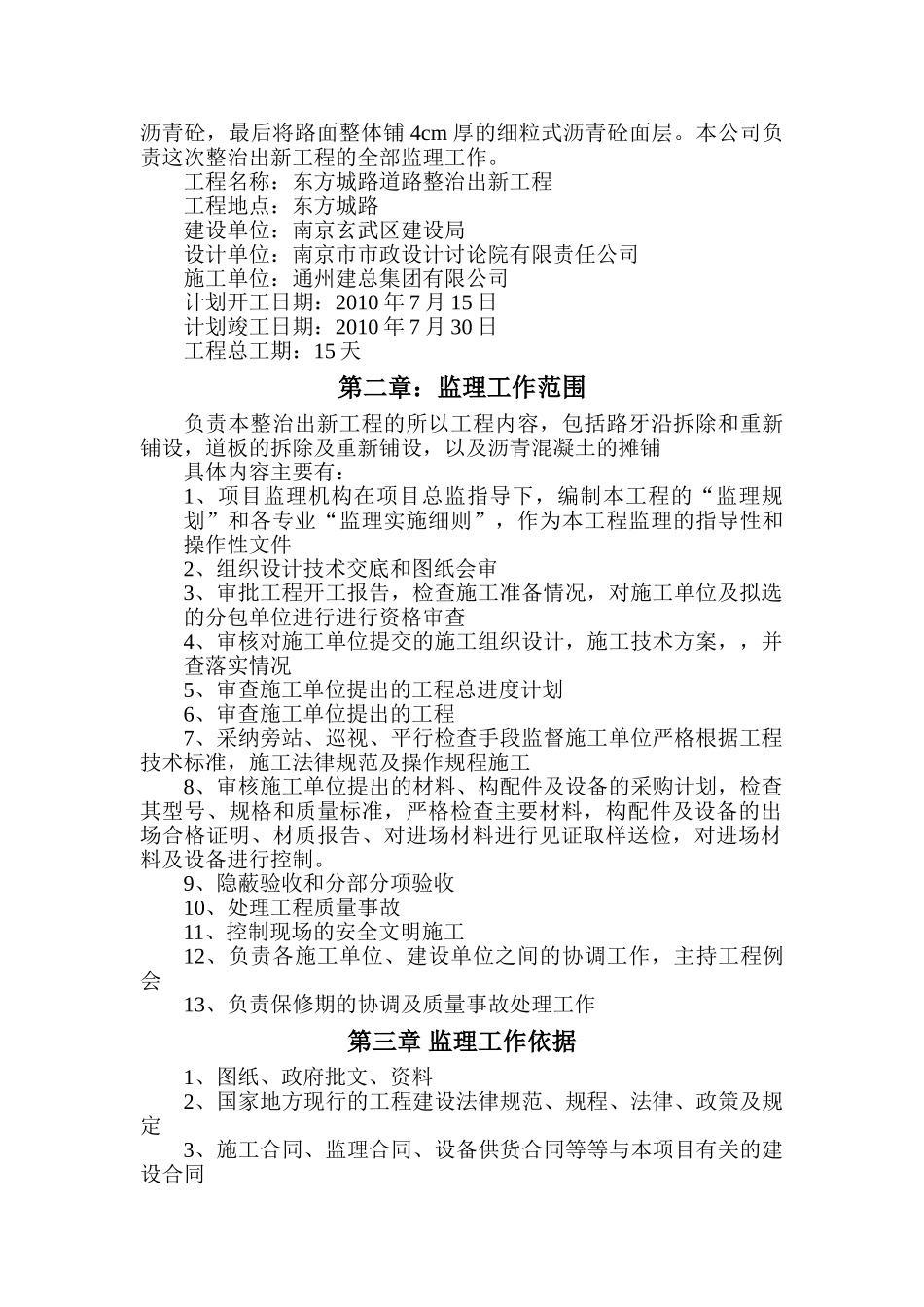

工程名称:东方城路道路整治出新工程工程地点:东方城路建设单位:南京玄武区建设局设计单位:南京市市政设计讨论院有限责任公司施工单位:通州建总集团有限公司计划开工日期:2010 年 7 月 15 日计划竣工日期:2010 年 7 月 30 日工程总工期:15 天第二章:监理工作范围负责本整治出新工程的所以工程内容,包括路牙沿拆除和重新铺设,道板的拆除及重新铺设,以及沥青混凝土的摊铺具体内容主要有:1、项目监理机构在项目总监指导下,编制本工程的“监理规划”和各专业“监理实施细则”,作为本工程监理的指导性和操作性文件2、组织设计技术交底和图纸会审3、审批工程开工报告,检查施工准备情况,对施工单位及拟选的分包单位进行进行资格审查4、审核对施工单位提交的施工组织设计,施工技术方案,,并查落实情况5、审查施工单位提出的工程总进度计划6、审查施工单位提出的工程7、采纳旁站、巡视、平行检查手段监督施工单位严格根据工程技术标准,施工法律规范及操作规程施工8、审核施工单位提出的材料、构配件及设备的采购计划,检查其型号、规格和质量标准,严格检查主要材料,构配件及设备的出场合格证明、材质报告、对进场材料进行见证取样送检,对进场材料及设备进行控制

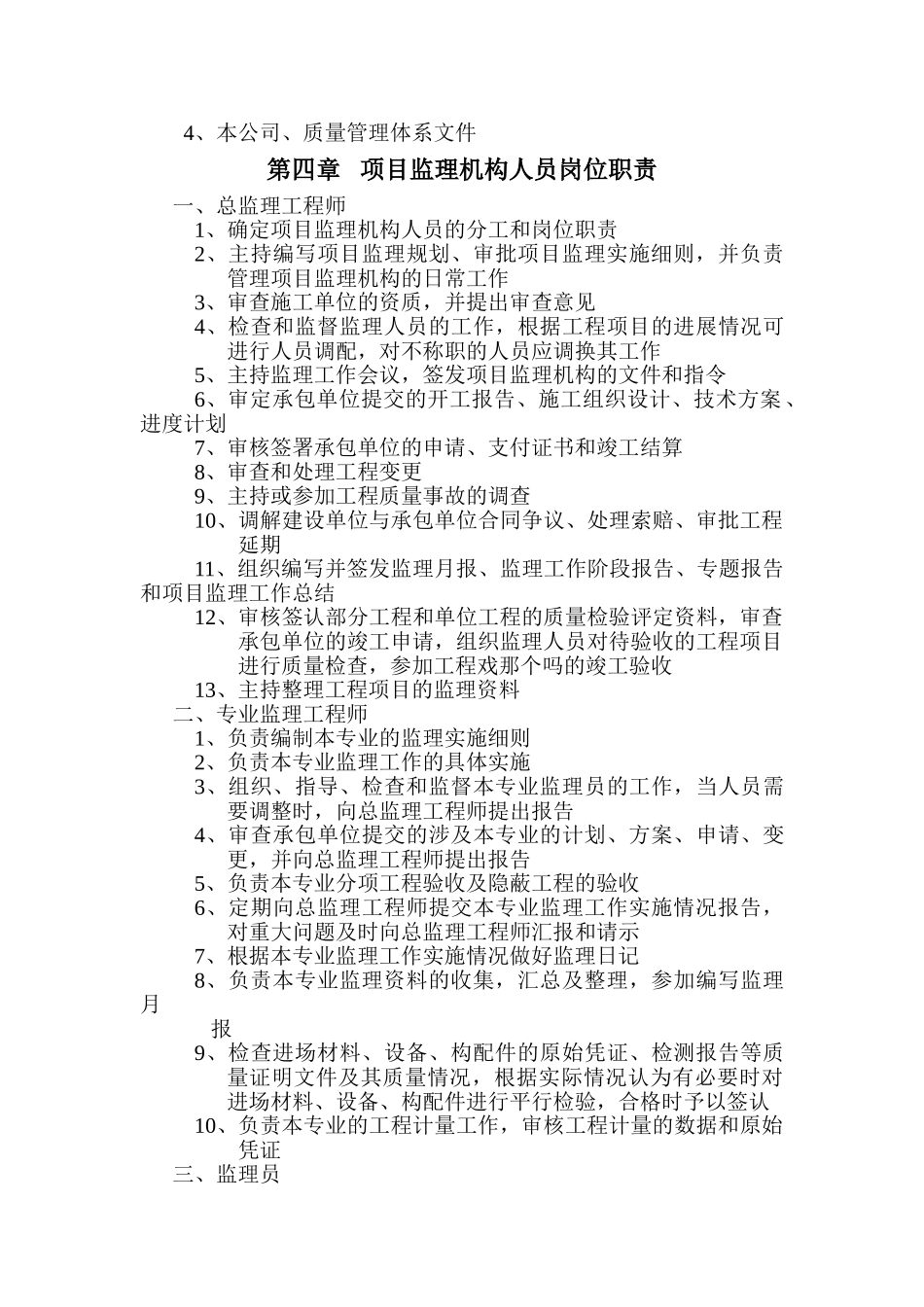

9、隐蔽验收和分部分项验收10、
