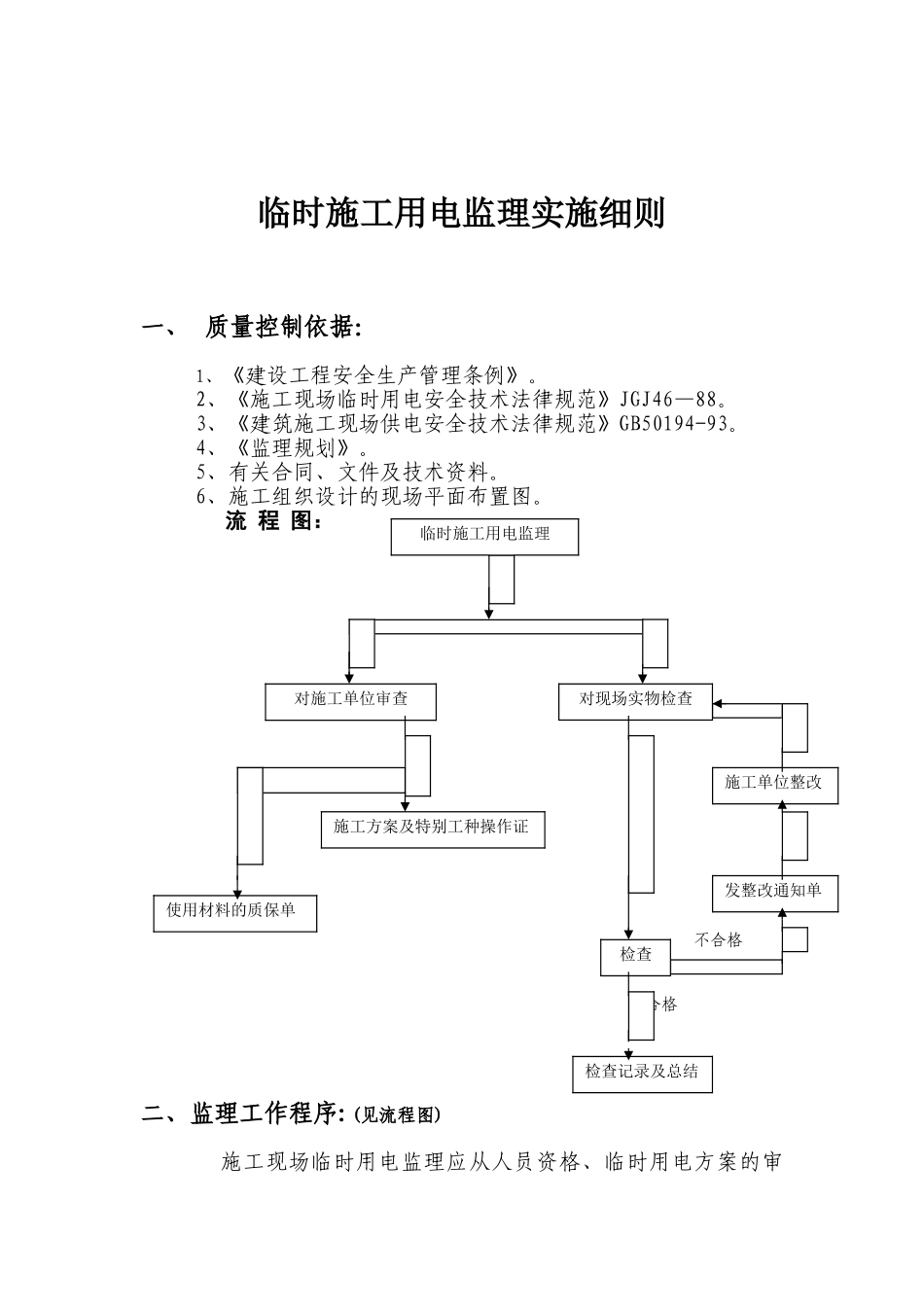

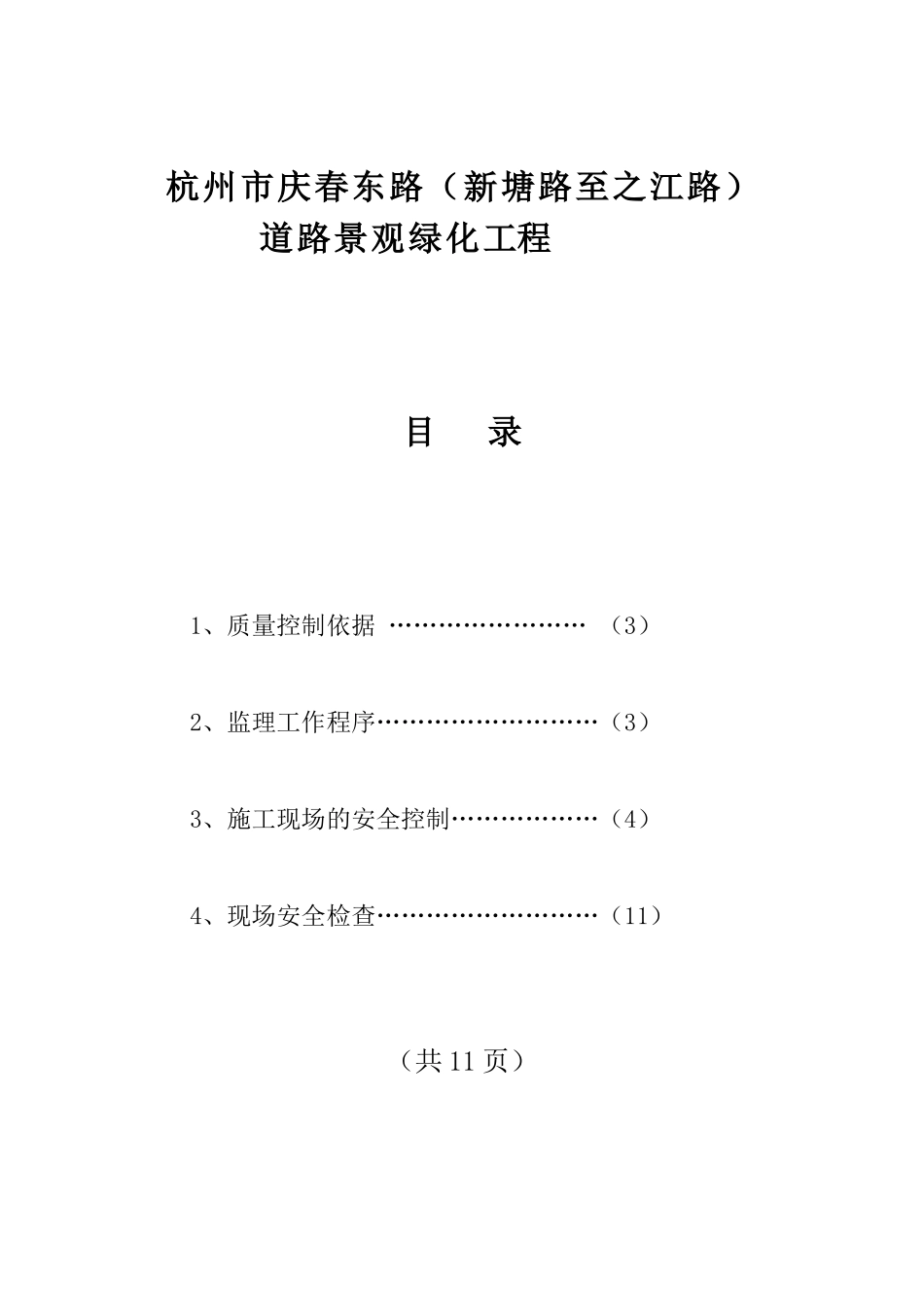

杭州市庆春东路(新塘路至之江路)道路景观绿化工程临时施工用电监理实施细则编 制: 审 核: 上海市市政工程管理咨询有限公司二 0 一 0 年 三月杭州市庆春东路(新塘路至之江路)道路景观绿化工程目 录1、质量控制依据 …………………… (3)2、监理工作程序………………………(3)3、施工现场的安全控制………………(4)4、现场安全检查………………………(11)(共 11 页)临时施工用电监理实施细则一、 质量控制依据:1、《建设工程安全生产管理条例》。2、《施工现场临时用电安全技术法律规范》JGJ46—88。3、《建筑施工现场供电安全技术法律规范》GB50194-93。4、《监理规划》。5、有关合同、文件及技术资料。6、施工组织设计的现场平面布置图。流 程 图: 不合格 合格 二、监理工作程序:(见流程图)施工现场临时用电监理应从人员资格、临时用电方案的审临时施工用电监理对施工单位审查对现场实物检查使用材料的质保单施工方案及特别工种操作证施工单位整改发整改通知单检查检查记录及总结查,使用的临时用电设施、开关箱及导线等物件的合格。现场定期检查与现场巡视中发现的问题,即时要求整改,并跟踪整改过程。还应设责任人、完成人、检查人、验收人。施工现场安全管理:审查方案,现场检查,督促施工单位从三个方面抓:(1)人的不安全行为:查资格证书,教育内容,台帐,安全交底应签认。特别人员资格证书:电工、电焊、塔机司机证件,应在合格有效期内使用。数量应根据现场实际并与施工组织设计的人员对应,现场操作人员与证件必须相符,并应持证上岗。(2)物的不安全状态:应配合现场文明施工,定期检查整改及时改善施工作业环境,以及物品事前确认为合格。施工机械接地接零保护,配电线路,施工照明等是否法律规范以及强制性条文的执行情况。(3)组织管理:要用系统的理论和方法,建立系统化、标准化的管理体系实行全员、全过程、全方位、以预防为主的整体管理。三、施工现场的安全控制:(一)外架线与电缆:1、在建工程(含脚手架具)外侧边缘与外电架空线之间的最小距离不得小于表 1-1 所列数据。表 1—1外电线路电压1kV 以下1—10kV 以下35kV 以下最 小 垂 直 距 离(m)6772、施工现场与外架空线路交叉时,外电架空线的最低点与路面的垂直距离应不小于表 1-2 所列数据。 表 1—2架空线路电压1kV 以下1—10kV35—110kV最小安全操作距离4m6m8m3、转臂架式起重机的任何部位或被吊物件边...
