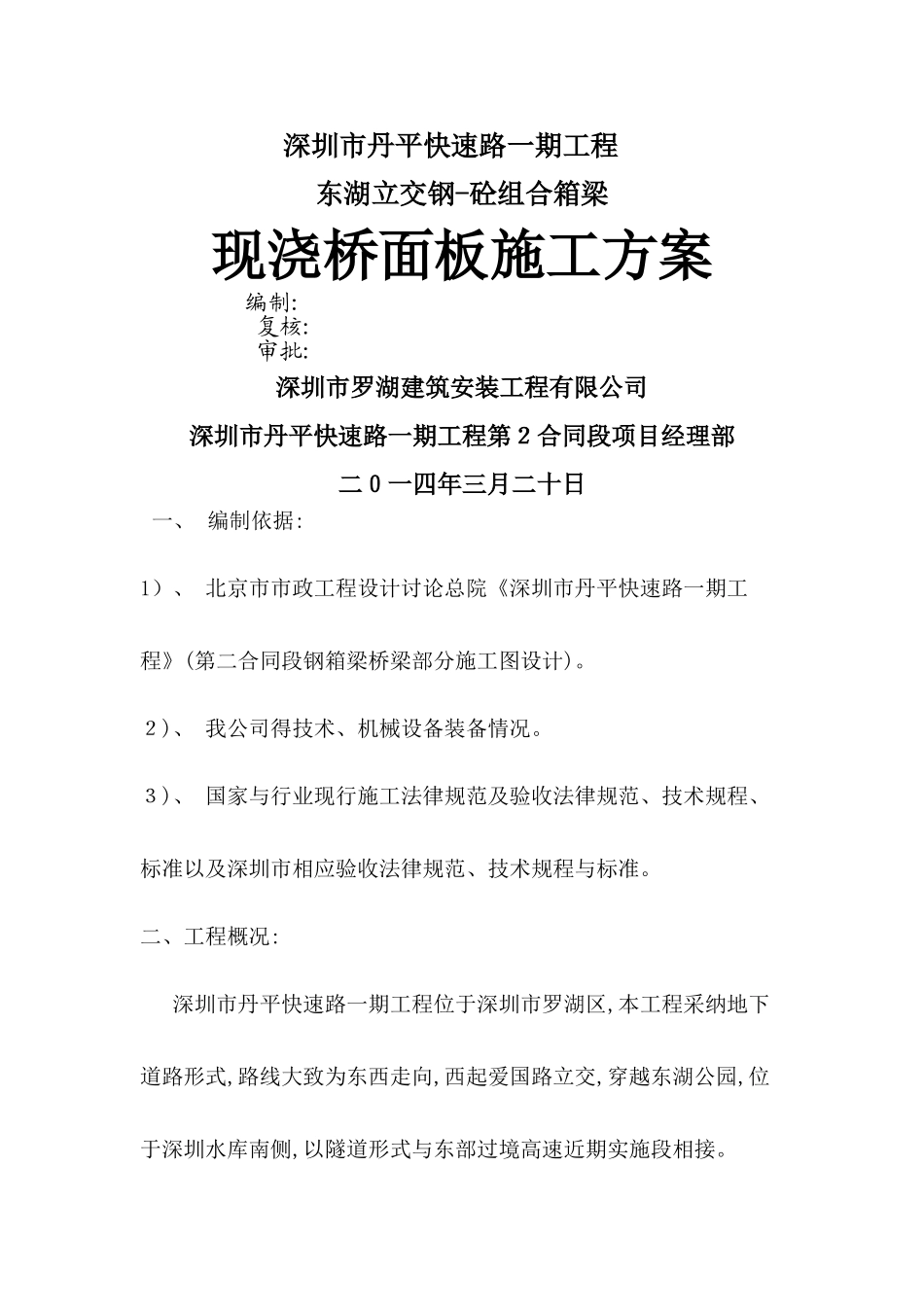

深圳市丹平快速路一期工程东湖立交钢-砼组合箱梁现浇桥面板施工方案编制: 复核: 审批:深圳市罗湖建筑安装工程有限公司深圳市丹平快速路一期工程第2合同段项目经理部二0一四年三月二十日一、 编制依据:1)、 北京市市政工程设计讨论总院《深圳市丹平快速路一期工程》(第二合同段钢箱梁桥梁部分施工图设计)
2)、 我公司得技术、机械设备装备情况
3)、 国家与行业现行施工法律规范及验收法律规范、技术规程、标准以及深圳市相应验收法律规范、技术规程与标准
二、工程概况:深圳市丹平快速路一期工程位于深圳市罗湖区,本工程采纳地下道路形式,路线大致为东西走向,西起爱国路立交,穿越东湖公园,位于深圳水库南侧,以隧道形式与东部过境高速近期实施段相接

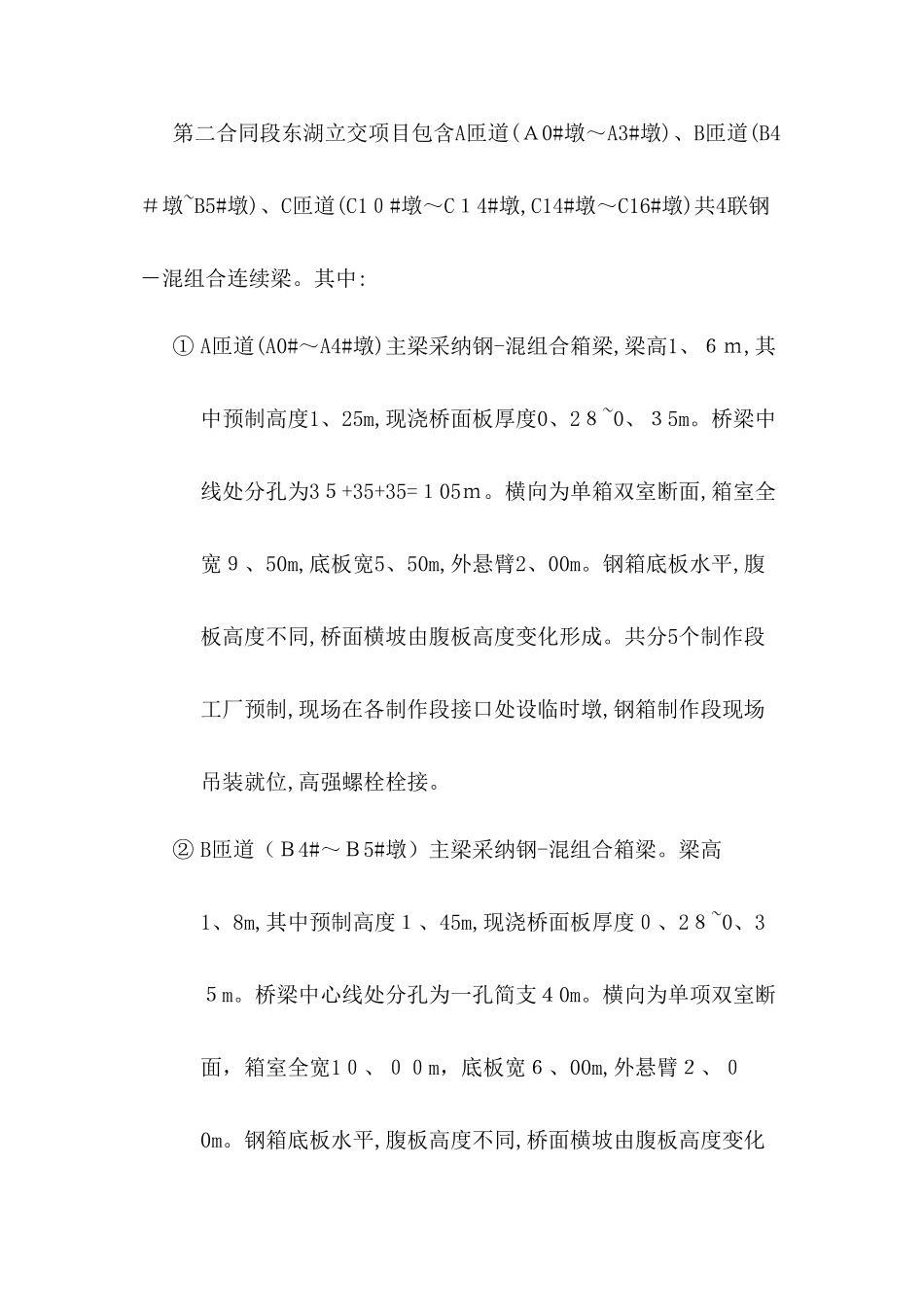

第二合同段东湖立交项目包含A匝道(A0#墩~A3#墩)、B匝道(B4#墩~B5#墩)、C匝道(C10#墩~C14#墩,C14#墩~C16#墩)共4联钢-混组合连续梁
其中:① A匝道(A0#~A4#墩)主梁采纳钢-混组合箱梁,梁高1、6m,其中预制高度1、25m,现浇桥面板厚度0、28~0、35m
桥梁中线处分孔为35+35+35=105m
横向为单箱双室断面,箱室全宽9、50m,底板宽5、50m,外悬臂2、00m
钢箱底板水平,腹板高度不同,桥面横坡由腹板高度变化形成
共分5个制作段工厂预制,现场在各制作段接口处设临时墩,钢箱制作段现场吊装就位,高强螺栓栓接
② B匝道(B4#~B5#墩)主梁采纳钢-混组合箱梁
梁高1、8m,其中预制高度1、45m,现浇桥面板厚度0、28~0、35m
桥梁中心线处分孔为一孔简支40m
横向为单项双室断面,箱室全宽10、00m,底板宽6、00m,外悬臂2、00m
钢箱底板水平,腹板高度不同,桥面横坡由腹板高度变化形成
共分3个制作段工厂预制,现场在各制作段接口处设临时墩,钢箱制作段现场吊装就位,高强螺栓栓接
