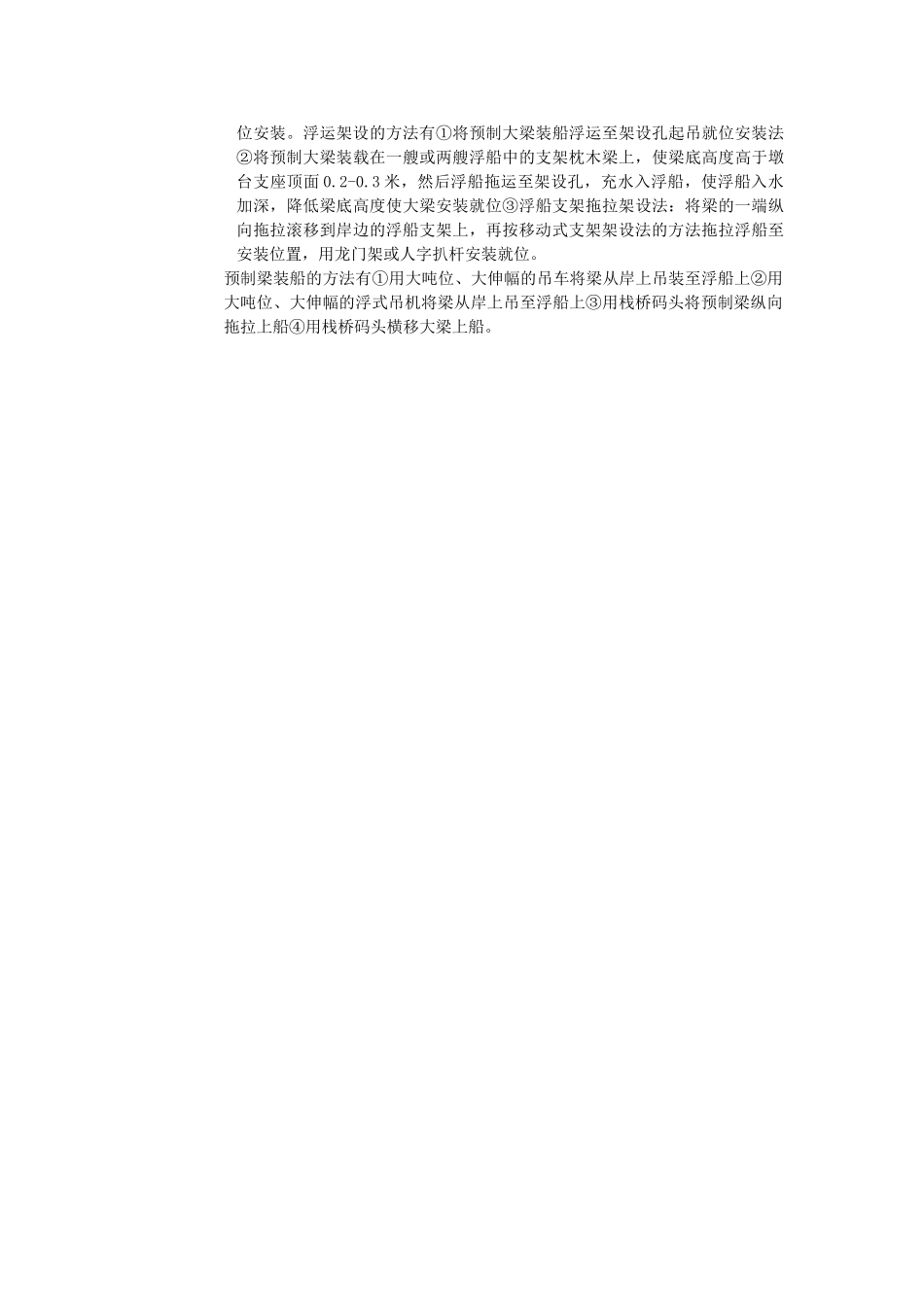

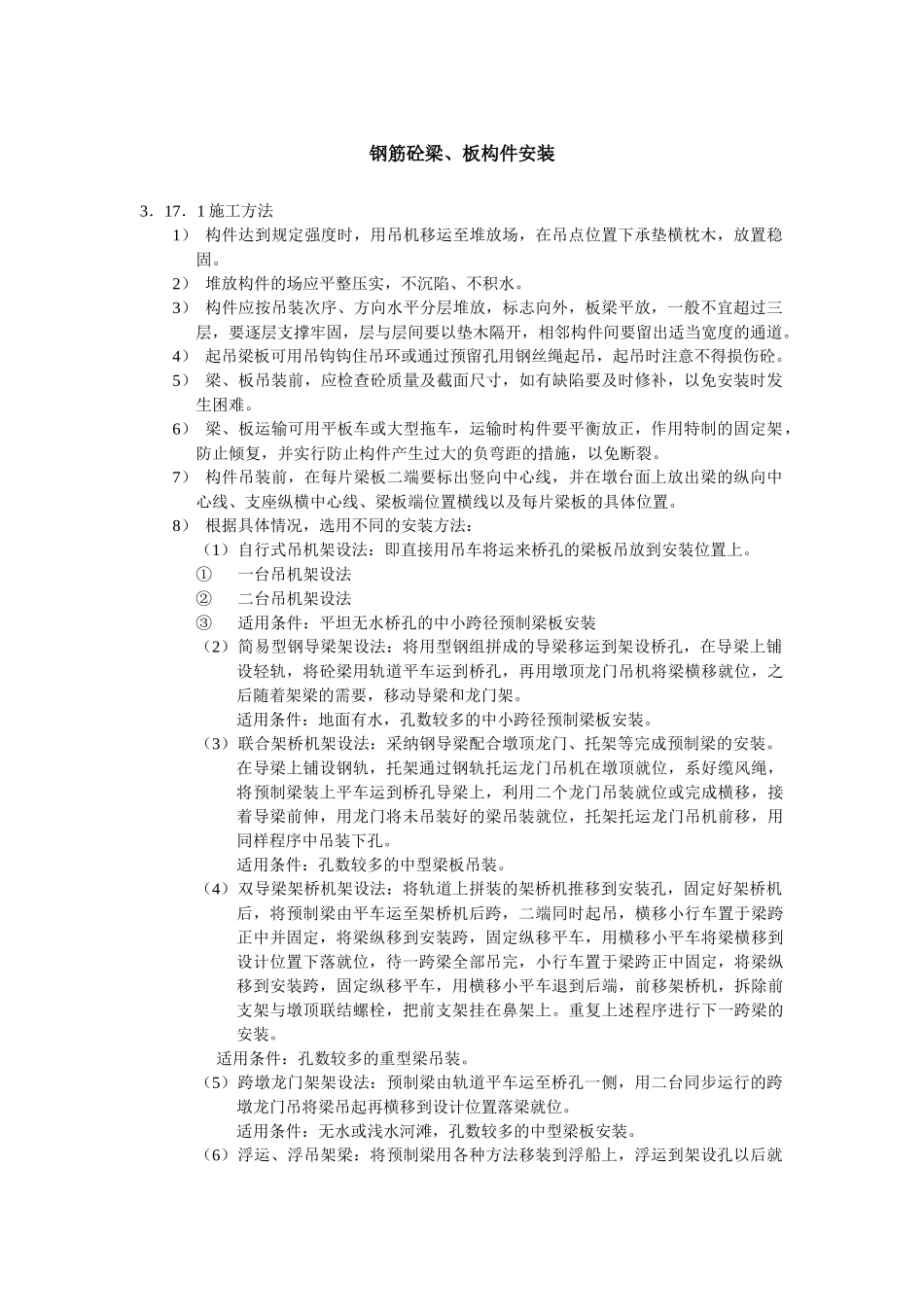

钢筋砼梁、板构件安装3.17.1 施工方法1) 构件达到规定强度时,用吊机移运至堆放场,在吊点位置下承垫横枕木,放置稳固。2) 堆放构件的场应平整压实,不沉陷、不积水。3) 构件应按吊装次序、方向水平分层堆放,标志向外,板梁平放,一般不宜超过三层,要逐层支撑牢固,层与层间要以垫木隔开,相邻构件间要留出适当宽度的通道。4) 起吊梁板可用吊钩钩住吊环或通过预留孔用钢丝绳起吊,起吊时注意不得损伤砼。5) 梁、板吊装前,应检查砼质量及截面尺寸,如有缺陷要及时修补,以免安装时发生困难。6) 梁、板运输可用平板车或大型拖车,运输时构件要平衡放正,作用特制的固定架,防止倾复,并实行防止构件产生过大的负弯距的措施,以免断裂。7) 构件吊装前,在每片梁板二端要标出竖向中心线,并在墩台面上放出梁的纵向中心线、支座纵横中心线、梁板端位置横线以及每片梁板的具体位置。8) 根据具体情况,选用不同的安装方法:(1)自行式吊机架设法:即直接用吊车将运来桥孔的梁板吊放到安装位置上。①一台吊机架设法②二台吊机架设法③适用条件:平坦无水桥孔的中小跨径预制梁板安装(2)简易型钢导梁架设法:将用型钢组拼成的导梁移运到架设桥孔,在导梁上铺设轻轨,将砼梁用轨道平车运到桥孔,再用墩顶龙门吊机将梁横移就位,之后随着架梁的需要,移动导梁和龙门架。适用条件:地面有水,孔数较多的中小跨径预制梁板安装。(3)联合架桥机架设法:采纳钢导梁配合墩顶龙门、托架等完成预制梁的安装。在导梁上铺设钢轨,托架通过钢轨托运龙门吊机在墩顶就位,系好缆风绳,将预制梁装上平车运到桥孔导梁上,利用二个龙门吊装就位或完成横移,接着导梁前伸,用龙门将未吊装好的梁吊装就位,托架托运龙门吊机前移,用同样程序中吊装下孔。适用条件:孔数较多的中型梁板吊装。(4)双导梁架桥机架设法:将轨道上拼装的架桥机推移到安装孔,固定好架桥机后,将预制梁由平车运至架桥机后跨,二端同时起吊,横移小行车置于梁跨正中并固定,将梁纵移到安装跨,固定纵移平车,用横移小平车将梁横移到设计位置下落就位,待一跨梁全部吊完,小行车置于梁跨正中固定,将梁纵移到安装跨,固定纵移平车,用横移小平车退到后端,前移架桥机,拆除前支架与墩顶联结螺栓,把前支架挂在鼻架上。重复上述程序进行下一跨梁的安装。 适用条件:孔数较多的重型梁吊装。(5)跨墩龙门架架设法:预制梁由轨道平车运至桥孔一侧,用二台同步运行的跨墩龙门吊将...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋砼梁板构件安装

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
