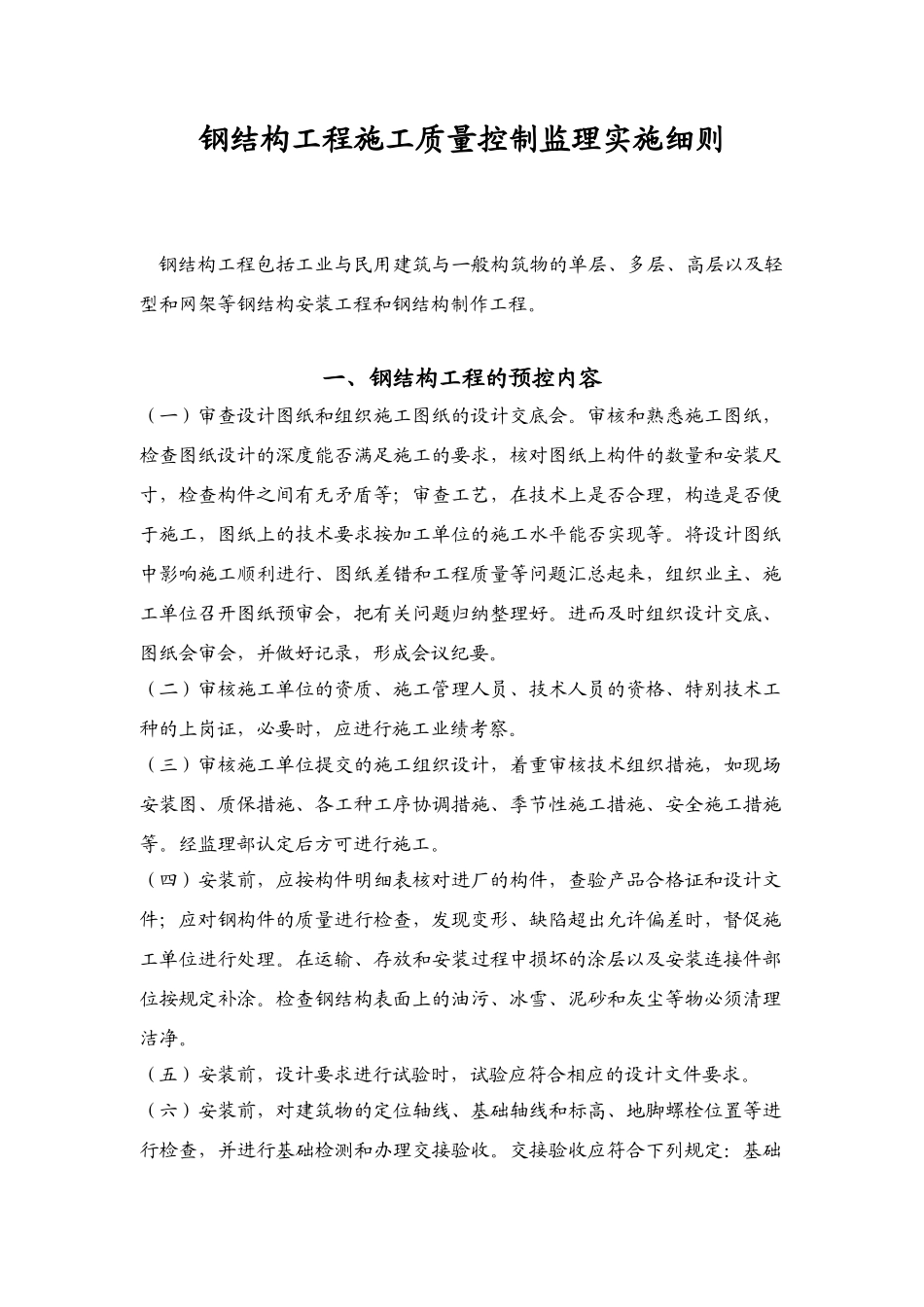

钢结构工程施工质量控制监理实施细则 钢结构工程包括工业与民用建筑与一般构筑物的单层、多层、高层以及轻型和网架等钢结构安装工程和钢结构制作工程
一、钢结构工程的预控内容(一)审查设计图纸和组织施工图纸的设计交底会
审核和熟悉施工图纸,检查图纸设计的深度能否满足施工的要求,核对图纸上构件的数量和安装尺寸,检查构件之间有无矛盾等;审查工艺,在技术上是否合理,构造是否便于施工,图纸上的技术要求按加工单位的施工水平能否实现等
将设计图纸中影响施工顺利进行、图纸差错和工程质量等问题汇总起来,组织业主、施工单位召开图纸预审会,把有关问题归纳整理好
进而及时组织设计交底、图纸会审会,并做好记录,形成会议纪要
(二)审核施工单位的资质、施工管理人员、技术人员的资格、特别技术工种的上岗证,必要时,应进行施工业绩考察
(三)审核施工单位提交的施工组织设计,着重审核技术组织措施,如现场安装图、质保措施、各工种工序协调措施、季节性施工措施、安全施工措施等
经监理部认定后方可进行施工
(四)安装前,应按构件明细表核对进厂的构件,查验产品合格证和设计文件;应对钢构件的质量进行检查,发现变形、缺陷超出允许偏差时,督促施工单位进行处理
在运输、存放和安装过程中损坏的涂层以及安装连接件部位按规定补涂
检查钢结构表面上的油污、冰雪、泥砂和灰尘等物必须清理洁净
(五)安装前,设计要求进行试验时,试验应符合相应的设计文件要求
(六)安装前,对建筑物的定位轴线、基础轴线和标高、地脚螺栓位置等进行检查,并进行基础检测和办理交接验收

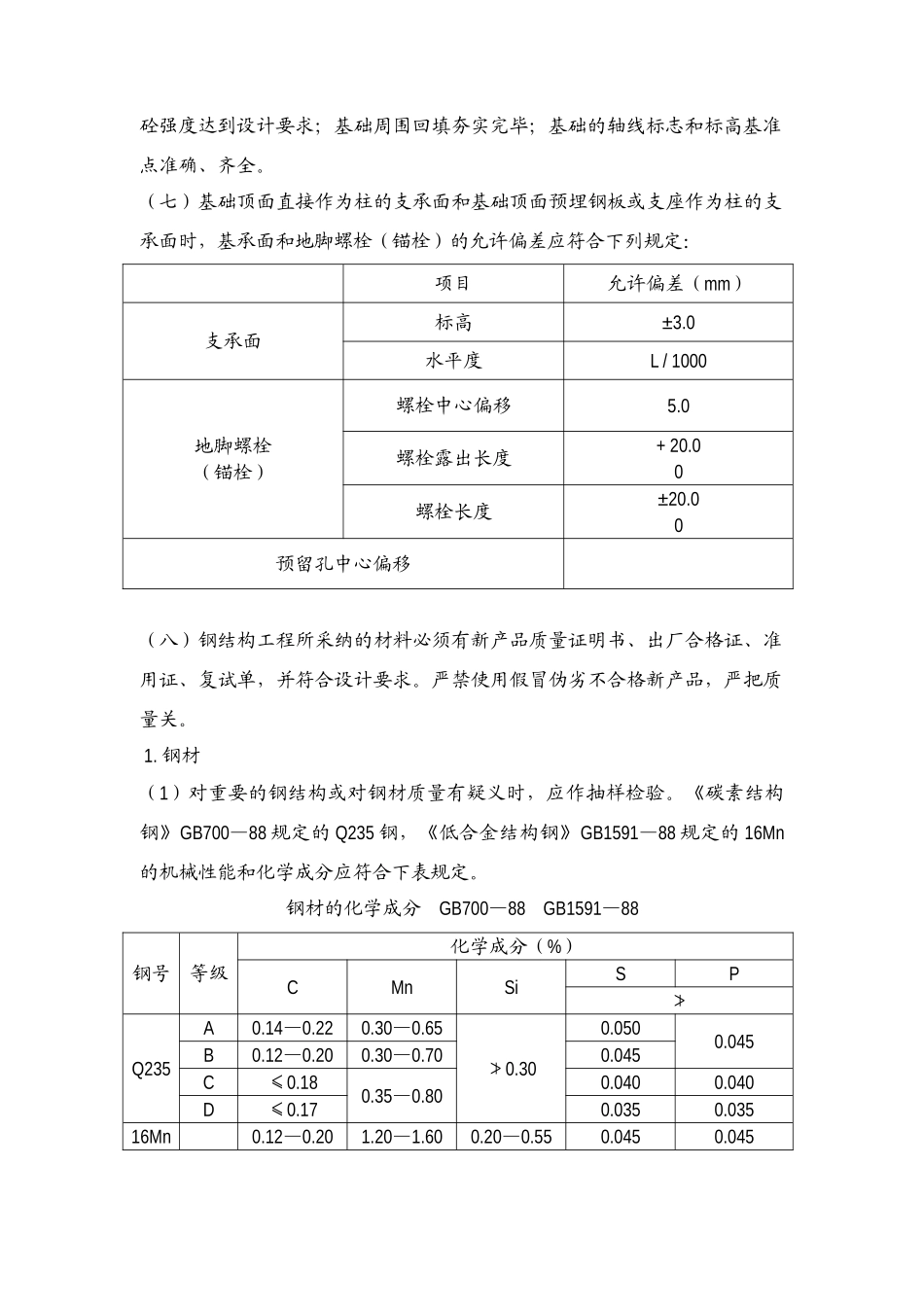

交接验收应符合下列规定:基础砼强度达到设计要求;基础周围回填夯实完毕;基础的轴线标志和标高基准点准确、齐全
(七)基础顶面直接作为柱的支承面和基础顶面预埋钢板或支座作为柱的支承面时,基承面和地脚螺栓(锚栓)的允许偏差应符合下列规定:项目允许偏差(mm)支承面标高±3

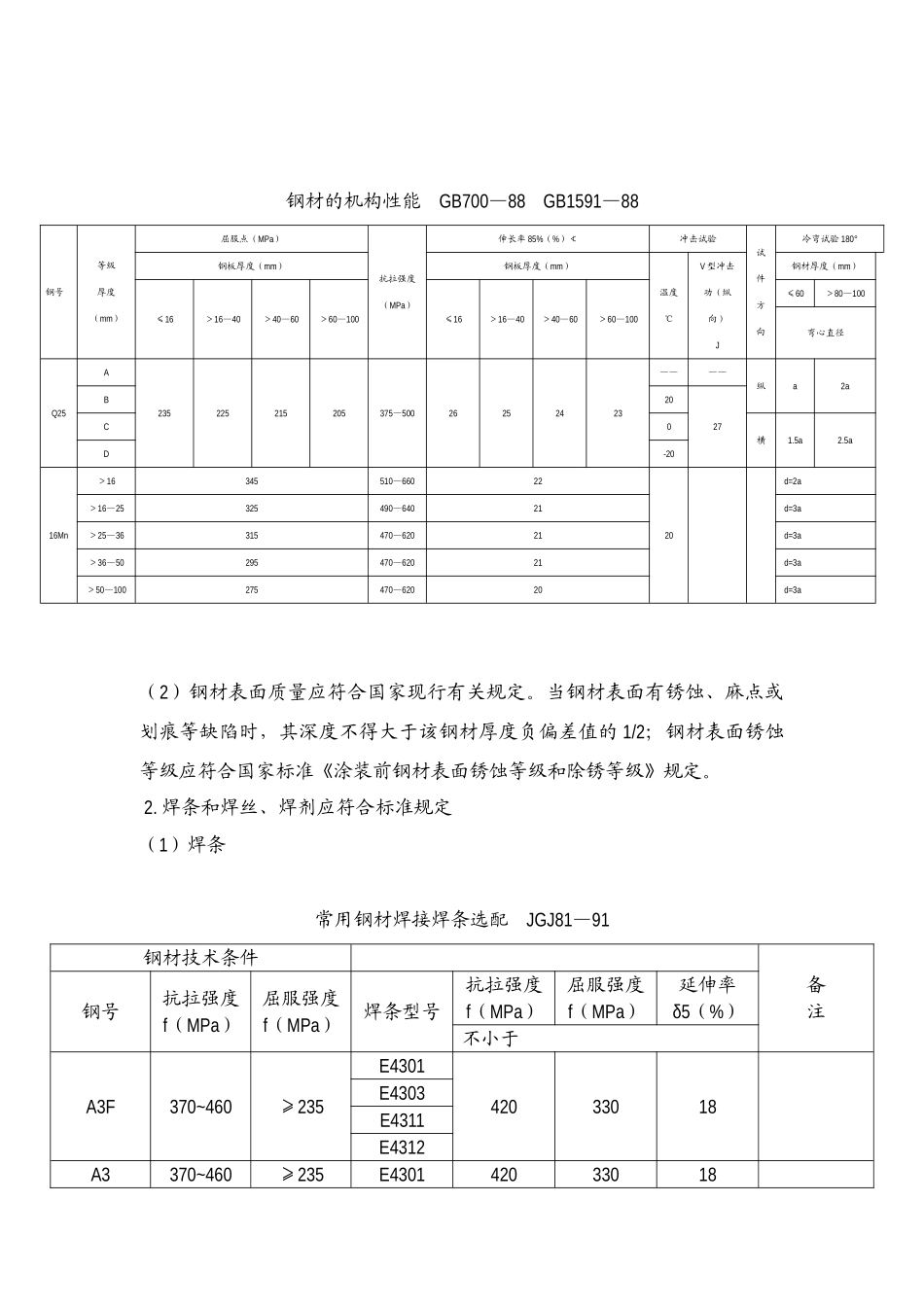

0水平度L / 1000
